SISUKORD SISSEJUHATUS ........................................................................................................................ 2
1. HOONE ÜLDISELOOMUSTUS ....................................................................................... 3
2. EHITUSTÖÖDE KIRJELDUS .......................................................................................... 4
2.1.
Mullatööde kirjeldus .................................................................................................... 4
2.2. Hüdroisolatsiooni kirjeldus.......................................................................................... 4
2.3.
Vundamentide rajamise kirjeldus ................................................................................ 4
2.4.
Raudbetoon karkassi kirjeldus ..................................................................................... 4
2.5. Katusetööde kirjeldus .................................................................................................. 5
2.6.
Müüritööde kirjeldus ................................................................................................... 5
2.7. Eritööde kirjeldus ........................................................................................................ 6
2.8. Sise- ja välisviimistluse kirjeldus ................................................................................ 6
3. EHITUSTÖÖDE ÜLDINE
KALENDERGRAAFIK ......................................................... 7
4. TÕÕVÕTUMEETOD ......................................................................................................... 9
5. KVALITEEDIJUHTIMISE SÜSTEEM ........................................................................... 11
6. TÖÖDE ÜLDISED KVALITEEDI NÕUDED ................................................................ 12
7. TÖÖ- JA
TULEOHUTUSE TAGAMISE PLAAN .......................................................... 13
8. EHITUSPLATSIPLAAN ................................................................................................. 14
8.1. Ehitusplatsi
ettevalmistustööd ................................................................................... 14
8.2.1. Olmesoojakud ..................................................................................................... 14
8.2.2. Ajutised ehitised ................................................................................................. 14
8.2.3. Ajutiste teede paiknemine .................................................................................. 15
8.2.4.
Jäätmekäitlus ...................................................................................................... 15
8.2.5. Objektivalve ....................................................................................................... 15
8.3. Ajutise veevajaduse määramine ................................................................................ 15
8.4. Ajutise
elektrienergia vajaduse määramine ............................................................... 17
9.
KALKULATSIOON EHITUSORGANISEERIMISE KULUDE
MÄÄRAMISEKS ..... 19
10. TÕSTEMEHHANISM EHITUSTEGEVUSE LÄBIVIIMISEKS ................................... 21
KOKKUVÕTE ......................................................................................................................... 24
VIIDATUD ALLIKATE
LOETELU ....................................................................................... 25
LISAD ...................................................................................................................................... 27
SISSEJUHATUS Ehituse organiseerimise projekti osatähtsus ehituses seisneb selles, et tööd kulgeksid
loogilises järjekorras, selgitab välja objekti resursivajaduse ning lisaks sellele, et kõik tööd,
mis on vaja teha saaksid ka tehtud. Oleks
paberil kirjas, mis on vaja teha ehk ei avastaks ühel
hetkel, et mingi töö jäi tegemata vms. Samuti aitab organiseerimise projekt
planeerida objektil
erinevate asjade
asukohta , et nad ei
jääks hiljem mingisugusele tööle
jalgu . Näiteks olen ise
olnud objektil, kus on laokonteinerit ümber tõstetud kolmel korral, mida oleks saanud vältida,
kui oleks tehtud olnud organiseerimise projekt, et teada kohe, kuhu
konteiner panna. Antud
näidet arvesse võttes, tekitab laokonteineri ümber tõstmine lisatööd, mille arvelt venivad ka
teised tööd, mida oleks saanud teha ümber tõstmise arvelt.
Kursuseprojekti aluseks on aines "
Eelarvestamine ja normeerimine + projekt" tehtud
kursusetöö . Aine kursusetööks oli valida vabalt vähemalt kolme korruseline hoone, mille
põhikonstruktsiooni
materjaliks oleks raudbetoon ning hoone mõõdud oleksid vähemalt
15x30 meetrit. Minu kursuseprojektiks on võetud Tallinnas aadressil Ehitajate tee 108 asuv
büroo-kauplus hoone
eelprojekt ning planeerimise teeb ebatäpseks umbmäärased mahud.
Näiteks hoone on rajatud vaivundamentidele, kuid eelprojektis polnud
vaiade kohta mitte
mingisugust infot ning seetõttu tuli osad mahud eeldada.
Ehituse organiseerimise ehitamise alguse kuupäevaks on 7.05.
2018 . Antud juhul on
alustamiseks väga hea aeg, kuna lumi on ära sulanud suure tõenäosusega, pinnas ei ole
ülemäära märg, samuti ei ole kaevetööde alguseks enam pinnas jääs ning ilmastiku olud
peaksid olema ehituse läbiviimiseks head.
2
1. HOONE ÜLDISELOOMUSTUS Kursuseprojekti
objektiks on aadressil Ehitajte tee 108 asuv kauplus-büroo hoone.
Hoonel on
kolm korrust ning hoone laius on 17,4 meetrit ning pikkus 46 meetrit. Hoone esimesel
korrusel asub kauplus, teisel ja kolmandal korrusel asuvad büroopinnad.
Hoone kinnistu pindala 2865 m2.
Hoone karkassi kandvaks osaks on
monteeritavad raudbetoon
postid ristlõike mõõtudega
400x400 mm. Hoone esimese korruse põrand on tehtud niinimetatud ujuvpõrandana.
Vahelaed ja
katuslagi on tehtud 265 mm paksustest õõnespaneelidest.
Hoone
välisseinad on monteeritavad raudbetoon SW-
paneelid .
Hoone kõrgus on 12 meetrit. Hoone ehitusalune pind on 857,8 m2. Hoone suletud netopind
on 2125,2 m2. Hoone maht on 8 056,3 m3.
3
2. EHITUSTÖÖDE KIRJELDUS 2.1. Mullatööde kirjeldus Enne mullatööde algust märgib
geodeet maha hoone gabariidid, mille järgi teostatakse
väljakaevet. Pärast seda märgitakse maha hoone teljed, mis tavaliselt tähistatakse süvendist
väljapoole, 4-6 meetrit hoonest eemale, märkraamidele.
Kui hoone ning ajutiste teede osa on väljakaevatud, siis hakatakse rajama ajutiste teede
killustikaluseid. Suures osas saab ajutiste teede aluseid kasutada hiljem teede ja platside
alustena, mis kiirendab tunduvalt teede ja platside
rajamist .
2.2. Hüdroisolatsiooni kirjeldus Hoone 1.korruse põrand
toetub pinnasele. Pinnase ja põrandakonstruktsiooni vahele jääb 350
mm paksune killustikust drenaažikiht.
2.3. Vundamentide rajamise kirjeldus Hoone vundament
rajatakse pinnast väljatõrjuvatest kohtvaiadest, Eestis kasutusel valdavalt
Fundexi
vaiad . Enne geoteet märgib ära vaia täpse asukoha. Fundex vaia valmistamiseks
kruvitakse
manteltoru vajalikule sügavusele pinnasesse. Selleks on manteltoru varustatud
malmvalust kruviotsikuga, mille läbimõõt on mõnevõrra suurem manteltoru läbimõõdust.
Seejärel paigaldatakse armatuurkarkass ning alustatakse manteltoru täitmist
betooniga .
Üheaegselt betoneerimisega tõstetakse manteltoru. Malmotsik jääb pinnasese vaia põhjaks.[1]
2.4. Raudbetoon karkassi kirjeldus Hoone on rajatud kandekarkassi süsteemiga. Hoone postid on ristlõikega 400x400 mm,
millede küljes on raudbetoonkonsoolid
Konsoolid valatakse postidega ühes tükis.
.
Riivide ja katusekandekonstruktsioonide kinnitamiseks konsoolidele paigaldatakse neile
4
keermestatud armatuur,
spetsiaalsed poldid või teraslapid. Taldade toetuskohtadesse
kleebitakse neopreen. [2]
Posti konsoolidele toetuvad eelpingeriivid. Eelpingeriividele toetuvad
õõnespaneelid paksusega 265 mm.
Standardlaiusega õõnespaneelide tõstmiseks kasutatakse kahe haaratsiga tõstetraaversit.
Haaratsid on varustatud paneeli alt läbipandavate ohutuskettidega. Kahe tõstehaaratsiga
tõstetraaversi nimitõstevõime on 3000 kg. [3]
Paneelide laadimine transpordivahendile ja paneelikoormate väljastamine
tehasest toimub
paigaldusjärjekorras. Paneelide paigaldusskeem peab olema nii paigaldajatel kui ka
transpordivahendi koormast paneele laadivatel töölistel. [3]
Lisaks autojuhile on transpordivahendi koormal tööline, kes paigaldab paneelile haaratsi ja
kinnitab paneeli alt läbi ohutusketi. [3]
Transpordivahendilt laadimisel jälgitakse õõnespaneelide paigaldusskeemilt paneelide
paigaldusjärjekorda ja kontrollitakse plastmasskorkide olamasolu kõigis õõnetes, aga ka
nende õiget ja püsivat asetust. [3]
2.5. Katusetööde kirjeldus Katusepaneelideks on 265 mm paksused õõnespaneelid. Nendepeale valatakse
keramsiitsoojustus paksusega 200-350 mm. Keramsiitsoojustusega antakse katusele erinevad
kalded. Keramsiitsoojustuse peale läheb 100 mm paksune mineraalvillaplaadid.
Kattematerjaliks on bituumenrullmaterjal SBS 2 x 1,2 mm. Mineraalvillale paigaldatakse
ühekihilise lahenduse puhul
rullmaterjal mehaaniliselt läbi ülekattekohtade kinnitades ühtlasi
ka mineraalvillaplaadid. Ülekattekohad keevitatakse gaasipõletiga. [4]
2.6. Müüritööde kirjeldus Teise ja kolmanda korruse
koridori seinad laotakse siledast
columbia kivist paksusega 190
mm.
Müür laotakse nn madal betoneerimise põhimõttel, mis tähendab, et laotakse
maksimaalselt 8 plokirida (ehk mitte kõrgem kui 1,6 m). Seejärel õõnsused betoneeritakse ja
laotakse uus
müüritise osa samal põhimõttel. [5]
5
2.7. Eritööde kirjeldus Eritööd hakkavad pihta, kui esimese asjana tehakse ära veemõõdusõlm. Ühtlasi saab sealt
kasutada vett ka ehituse ajal.
2.8. Sise- ja välisviimistluse kirjeldus Siseviimistlustööde alguses paigaldatakse osadele betoon
pindadele tolmutõkkekiled
vältimaks hilisemaid suurema mahulisi
betoonpindade puhastustöid. Alustatakse 1.korruse
lagede värvimisega ning seejärel värvitakse seinad.
Põrandakatte materjaliks on rullmaterjal.
Erandiks on
trepikoda ja wc'd. WC-s kasutatakse
põrandaplaate ning trepikoda koos marsi ja mademetga jääb viimistlemata.
6
3. EHITUSTÖÖDE ÜLDINE KALENDERGRAAFIK Tabelis 1 on esitatud kõik teostavad tööd.
Tabel 1
Tööde
koondtabel Töö
Ajanorm Kokku
Tööliste
Töö
Ühik
Maht
kestvus
arv
tundides in/h
in/h
ETTEVALMISTUS
Hoone krundi
mahamärkimine ha
0,9
1
0,50
2
0,5
Piirdeaedade paigaldus
jm
275
0,64
0,16
4
44,0
Kontorsoojaku toomine
tk
2
1
0,50
2
1,0
Olemasolevate puude likvideerimine
tk
6
3
1,50
2
9,0
Hoone
telgede maha
märkimine h
8
1
0,50
2
4,0
Ajutine
kanalisatsioon jm
5
0,3
0,15
2
0,8
Ajutine vesivarustus
jm
25
0,3
0,15
2
3,8
Ajutine
elekter jm
30
0,3
0,15
2
4,5
KAEVE TÖÖD
Pinnase
koorimine m3
1371,6
0,1
0,05
2
68,6
Ajutiste teede rajamine
m3
457,8
0,9
0,45
2
206,0
Hoonetagasitäide
m3
286
0,4
0,20
2
57,2
Objektile soojakute toomine
tk
5
1
0,50
2
2,5
KARKASS Vaivundamendi rajamine
m2
13,4
3,5
1,75
2
23,5
Postide paigaldus
tk
63
5
1,25
4
78,8
Riivide paigaldus 1.k
m3
27
6
1,50
4
40,5
Riivide paigaldus 2.k
m3
27
6
1,50
4
40,5
Riivide paigaldus 3.k
m3
27
6
1,50
4
40,5
Õõnespaneelid 1.k
m2
803,8
0,4
0,10
4
80,4
Õõnespaneelid 2.k
m2
803,8
0,4
0,10
4
80,4
Õõnespaneelid 3.k
m2
803,8
0,4
0,10
4
80,4
KARP
Soklipaneelide paigaldus
m2
400
0,5
0,25
2
100,0
Välisseinapaneelide paigaldus
m2
505,8
0,5
0,25
2
126,5
Ajutise sisevalgustuse paigaldamine
tk
72
0,5
0,13
4
9,0
Katus
m2
848,2
0,25
0,08
3
70,7
7
Töö
Tööliste
Töö
Ühik
Maht
Ajanorm
Kokku
kestvus
arv
tundides
1.k ujupõrand
m2
839,5
0,8
0,20
4
167,9
Trepikoda r/b seinad
m2
108,6
1
0,25
4
27,2
Treppi monteerimine
tk
94
3,1
0,78
4
72,9
Columbiakivisein
m2
248,6
2
0,50
4
124,3
Põrandate tasanduskiht 1.k
m2
839,5
0,8
0,20
4
167,9
Põrandate tasanduskiht 2.k
m2
839,5
0,8
0,20
4
167,9
Põrandate tasanduskiht 3.k
m2
839,5
0,8
0,20
4
167,9
Kergkarkassseinad
m2
320,1
1
0,50
2
160,1
Akende paigaldus
m2
318,4
0,7
0,35
2
111,4
Uste paigaldus
tk
43
4,6
2,30
2
98,9
Klaasfassaadi paigaldus 1.k
m2
260,2
1,2
0,60
2
156,1
Graažiukse paigaldus
tk
1
16,8
8,40
2
8,4
TEHNOSÜSTEEMID Veemõõdu sõlm
tk
1
10
5,00
2
5,0
Veetorude paigaldus
jm
400
0,3
0,15
2
60,0
Tuletõrje süsteemide paigaldus
kompl
1
30
15,00
2
15,0
Kanalisatsioonitorude paigaldus
jm
400
0,3
0,15
2
60,0
Küttetorude paigaldus
jm
400
0,8
0,40
2
160,0
Küttekehade paigaldus
m2
109,7
1,6
0,80
2
87,8
Ventilatsiooniseade
kompl
1
150
75,00
2
75,0
Ventilatsioonitorud
jm
400
0,4
0,20
2
80,0
Elektrikaablid
jm
6500
0,3
0,05
6
325,0
VÄLISRAJATISED
Äärekivide paigaldus
jm
239
0,3
0,15
2
35,9
Asfalteerimine
m3
76,3
2
0,25
8
19,1
Tänavavalgustite paigaldus
tk
10
4,2
1,40
3
14,0
Erinevad
Mulded m3
991,1
0,1
0,05
2
49,6
Puude istutamine
tk
17
2
1,00
2
17,0
SISEVIIMISTLUS Lagede
viimistlus m2
2411,4
0,4
0,05
8
120,6
Seinte värvimine
m2
320,1
0,4
0,10
4
32,0
Põrandakatete paigaldus
m2
2411,4
0,7
0,09
8
211,0
OBJEKTI
LÕPETAMINE Objekti koristamine
h
24
1
0,50
2
24,0
Objekti soojakute
äraviimine tk
7
1
0,50
2
3,5
Piirdeaedade ära
viimine jm
275
0,64
0,16
4
44,0
8
4. TÕÕVÕTUMEETOD Hoone töövõtumeetodiks on fikseeritud hinnaga ehituse peatöövõtt. Antud töövõtumeetodil
on ehitustöövõtja poolt vaadatud eelised:
- kasum on hinna sees;
-
tellija ja projekteerija sekkumine on minimaalne;
- innovaatilised lahendused võivad kasumit suurendad;
- töövõtja võib
delegeerida osa riskist alltöövõtjale.
Kuid puudusteks on ehitustöövõtja poolt vaadatuna:
- pretendentide suur arv
alandab võistupakkumise puhul kasumit;
- tellija kontrollib muudatusteks ja lisatöödeks vajalikku hinnareservi ja ehitaja peab tegema
kulutis arbitreerimiseks ilma kindluseta, et see tulu toob. [jüri sütt "
Ehituskorraldus "]
Eelised tellija poolt vaadatuna:
- kogusumma leping võimaldab määrata hinna enne lepingu sõlmimist, mis võistupakkumise
juures annab ka madalaima hinna,
- ühikhinna leping võimaldab hästi arvesse võtta kõiki töömahte ja võimalikke muutusi
projektis,
Puudused tellija poolt vaadatuna:
-
pikim summaarne projekteerimis-ehituskestus;
- omanik jääb töövõtja suhtes nõuandja rolli ja tema mõju ehitusele on minimaalne;
- projekti ettenägematud muutused võivad tõsta ka fikseeritud hinda;
9
- ühikindadel põhinev leping tähendab kulutusi töömahtude mõõtmisel;
-
peatöövõtja on huvitatud odavate alltöövõtjate kasutamisest. [6]
10
5. KVALITEEDIJUHTIMISE SÜSTEEM Enne tööde alustamist peab olema selge, millist kvaliteeti tahetakse saavutada. Kvaliteedi
tagamisel lähtutakse RYL käsiraamatutes sätestatud nõuetest, kui pole öeldud teisiti.
Enne tööde üleandmist kontrollitakse vastavust projektile ja kvaliteedi nõuetele. Samuti peab
olema üheselt mõistetud
kvaliteedis . Selleks toimuvad iga nädalased nõupidamised järgmise
nädala tööde alltöövõtjate esindajatega, kus lepitakse kokku kasutatavate töövahendite,
mehhanismide ja
tehnoloogia osas.
11
6. TÖÖDE ÜLDISED KVALITEEDI NÕUDED Raudbetoon elementide viimistluse kvaliteediklass sõltub eelkõige arhitektuursetest
taotlustest ega ole otseselt seotud pindadele esitatavate tolerantsinõuetega. Standardites
puudub betoonpindu käsitlev dokument, mistõttu on kasutatud Soome Betooniühingu
väljaannet BY 40.
Näiteks siseseinad peavad vastama MUO 2 sätestatud nõuetele.
Vundamendid MUO 3,
välisseinad THI 1, karkassipostid ja talad MUO 2 ja trepielemendid MUO 1 ja THI 1.
12
7. TÖÖ- JA TULEOHUTUSE TAGAMISE PLAAN Ehitustööde tegemise ajal vastutavad ehitise omanik ja ehitusettevõtja selle eest, et ehitustöö
ei ohustaks ehitusplatsil töötavaid ega seal viibivaid isikuid. [7]
Ühisel ehitusplatsil vastutab peatöövõtja selle eest, et ehitustöö ei ohustaks ehitusplatsil
töötavaid ega selle mõjupiirkonnas olevaid isikuid. [7]
Ehitustöödel kasutatavate töövahendite, kraanade ja muude tõsteseadmete, tellingute,
teisaldatavate raketiste, ajutiste
tugede ning kaitsevahendite
konstruktsioon ja
seisukord peavad tagama töötajate ohutuse. [7]
Ehitusplatsi välispiir peab olema piirestatud või selgesti märgistatud. Rakendada tuleb
abinõusid, et ehitusplatsile pääseksid ainult sinna lubatud isikud. [7]
Ehitusplats peab olema heas korras ja piisavalt puhas. [7]
Evakuatsioonipääsud ja -teed peavad olema vabad igasugustest takistustest ja
võimaldama otse väljapääsu ohutule
alale . [7]
Ohu korral peab töötajatel olema võimalik lahkuda kõikidelt töökohtadelt kiiresti ja ohutult.
[7]
Evakuatsioonipääsud ja -teed peavad olema märgistatud ja varustatud piisava
turvavalgustusega juhul, kui töötajad võivad sattuda tehisvalgustuse rikke korral ohtu. [7]
Ehitusplatsil peavad olema välja pandud juhised tegutsemiseks tulekahju korral. [7]
Kaitsekiivri kandmine ehitusplatsil on kohustuslik piirkondades, kus tööprotsessist tulenevalt
on peavigastuse oht, nt töö kõrgel paiknevatel töötamiskohtadel, töö redelitel ja
tellingutel ,
tellingute püstitamine ja lahtivõtmine, töö tõsteseadmete, sh
kraana tööpiirkonnas. [7]
13
8. EHITUSPLATSIPLAAN 8.1. Ehitusplatsi ettevalmistustööd Ehitusplatsi ettevalmistus hakkab olemasolevate puude eemaldamisega ja kasvupinnase
koorimisega. Samuti paigaldatakse krundile objekti piirdeaiad. Objektile tuuakse
kontorsoojak ja esialgu paigaldatakse objektile üks soojak tööriistade ja muu sellise
ladustamiseks. Samuti paigaldatakse objektile valve. Tehakse vee- ja kanalisatsiooniühendus.
Objektile tuuakse ka prügikonteiner, kuid seda hiljem, kui ajutiste teede ja platside alused on
tehtud.
8.2. Objekti planeerimisloogika 8.2.1. Olmesoojakud Objekti soojakute asukoha valiku
loogika seisneb selles, et hiljem ei peaks neid ümber
paigutama mingisugusel
põhjusel . Seega ei tohiks nad enne objekti lõppu mingisuguseid töid
takistama või
segama hakata. Krundipiiridest jääb küll soojakud välja, kuid arvestades
asjaolu, et rajatav asfalttee sissesõidu pöörde raadius jääb liiga väikseks, siis on hiljem vaja
niivõinaa taastada kõrvalkrundi haljastus. Samuti vähendab antud koht ajutise
kanalisatsioonitorustiku rajamist, kuna olemasolev trass jääb ca 5 meetri kaugusele.
8.2.2. Ajutised ehitised Laod on planeeritud hoone sissepääsu juurde. Nii ei minda üle naaber krundile, vaid
kasutatakse linna valduses olevat maad, mille haljastus tuleb hiljem taastada. Samuti ei jää
selliselt laod, konteinerid jms. segama asfalteerimistöid, mis tähendab, et ajutisi
ehitisi ei pea
ümber tõstma ega paigutama.
14
8.2.3. Ajutiste teede paiknemine Objekti ajutised teed rajatakse ümber hoone. Hiljem rajatakse ajutiste teede peale hoone
ümber asfaltkate. Ehk ajutiste teede killustikaluseid saab kasutada asfaltkatte
alusena .
8.2.4. Jäätmekäitlus Objektile tuuakse 14 m3 prügikonteiner ning tühjendatakse vastavalt vajadusele.
8.2.5. Objektivalve Objekti kontorid on varustatud mobiilsete valveseadmetega.Objektil on turvamees, kes tuleb
objektile tööpäeva lõpus ning vahetus lõpeb kell 8
hommikul . Korra iga kahe tunni tagant on
ettenähtud kontrollringkäigud.
8.3. Ajutise veevajaduse määramine Veevajadus objektil arvutatakse valemiga 1: [8]
Qüld = Qt +
Qmaj + Qtt ,
(1)
kus Qt ,Qmaj ja Qtt on tootmis-, majadus- ja tuletõrjevee vajadused.
Veekulu tootmisotstarbeks arvutatakse, lähtudes keskmisest veevajadusest tööliigi mahuühiku
kohta.
Qt = , ∑ ,
(2)
, ∗
kus 1,2 - tegur, hindamaks arvestamata veekulu;
Qk - tootmise kesmine veevajadus vahetuses liitrites;
k1 - veetarbimise ebaühtluse tegur; võetakse tootmises 1,6; abitootmises 1,25;
sanitaarolmehoonetes 2,7
8 -
tundide arv vahetuses, 3600 sekundit tunnis
Qt = , ∗
∗ , = 0,17 l/s
, ∗
15
Veekulu majanduslikeks
vajadusteks arvutatakse valemiga 3.
Qmaj =
,
(3)
∗( n1∗ k2 )
8,2 + 2∗ 3
kus N - suurim inimeste arv vahetuses;
n1 -
normatiivne veekulu 1 inimese kohta vahetuses (kanalisatsiooni olemasolul
ehitusplatsil võetakse see 20-25 l ja kanalisatsiooni puudumisel 10-15 l);
n2 - veekulu ühe dušivõtu korra kohta arvestatakse 30 l;
k2 - veetarbimise ebaühtluse tegur (võetakse 2,7);
k3 - tegur, mis
arvestab dušivõtjate ja töötajate suurima arvu suhet vahetuses(võetakse 0,3-
0,4).
Qmaj =
= 0,003 l/s
∗( 25 ∗ 2,7 )
8,2 + 30∗0,4
Tuletõrjevee vähim vajadus määratakse hüdrandist korraga toituva kahe veejoa tarbest
arvestusega 5 l joa kohta, seega Qtt = 10 l/s (platsi pindala kuni 10 ha, kuni 50 ha võetakse
tuletõrjeveevajadseks 20 l/s). [8]
Seega Qüld = 10,2 l/s
Torustiku dimensioneerimine käib valemiga 4 [9].
D = ü"# ∗
,
(4)
$∗%
kus V - veeliikumiskiirus torudes.
D = √ ∗ , ∗
= 93 mm
$∗ ,
Torustiku läbimõõduks on 100 mm.
16
8.4. Ajutise elektrienergia vajaduse määramine Tabelis 2 on esitatud erinevate elektritööriistade ja -seadmete võimused.
Tabel 2
Tööriistade ja seadmete
võimsused Võimsus, Koguvõimsus,
Seade
Kogus,
tk
kW
kW
Soojak
1
6
6
Olmesoojak
1
5
5
Armatuuri painutuspink
1
4
4
Ketaslõikur 2
1
2
Trell
4
1
4
Ketassaag
2
1
2
Nuivibraator
2
1
2
Elektrikeevitus seade
1
7,7
7,7
Valvuri soojak
1
2
2
Veepump 2
1
2
Kokku
36,7
Tabelis 3 on eraldi väljatoodud objektivalgustuse võimsused.
Tebel 3
Valgustite võmsus
Võimsus, Koguvõimsus,
Seade
Kogus, tk
kW
kW
Välisvalgustus
4
0,8
3,2
Sisevalgustus
72
0,06
4,32
Kokku
7,52
Elektrienergia vajadus arvutatakse valemiga 5. [10]
Parv = α * [' ∗() + k
*+, -
3 * Ps-v + Pv-v] ,
(5)
, kus α - võrgukadusid arvestav tegur, mille suurus sõltub elektriliini pikkusest, juhtme
põiklõikest jne ning võetakse teatmikest (orienteeruvalt 1,05...1,10)
k1 - tarbimisgrupi ebaühtlustegur (0,15);
k2 - tarbimisgrupi ebaühtlustegur (0,8);
17
Pt - võimsus tehnoloogiliseks
vajaduseks ;
Ps-v - sisevalgustite võimsus;
Pv-v - välisvalgustite võimsus;
cos φ - tarbimisgrupi võimsustegur
P = 1,1[ , ∗ , + 0,8 * 4,32 + 3,2] = 37,48 kW
Peakaitsme suurus leitakse valemiga 6:
I =
(6)
, ∗.∗*+, /
, kus U - pinge;
P - samaaegse tarbimise võimsus;
cos φ - tarbimisgrupi võimsustegur.
I =
= 72,53 A
, ∗
∗ ,
Peakaitsme peaks olema seega 3 x 80 A.
18
9. KALKULATSIOON EHITUSORGANISEERIMISE KULUDE MÄÄRAMISEKS Tabeli 1 põhjal on koostatud eraldi tabel ehituseorganiseerimise
kuludest (vt. tabel 4).
Tabel 3
Ehituse organiseerimise kulud
Ühiku
Maksumus,
Töö
Ühik
Maht
hind, €
€
Krundi märketööd
ha
0,9
320
288,0
Piirdeaedade paigaldus
jm
275
0,64
176,0
Kontorsoojaku rent
kuu
7
192
1 344,0
Laokonteiner
tk
1
1206
1 206,0
Ajutine kanalisatsioon
jm
5
14,45
72,3
Ajutine vesivarustus
jm
25
30,74
768,5
Ajutine elekter
jm
30
3,98
119,4
Elekter
kuu
7
68
476,0
Vesi
kuu
7
68
476,0
Ehitusplatsikorrashoid
h
336
6
2 016,0
Ehitusjäätmete konteineri rent 14m3
kuu
7
420
2 940,0
Objektivalve
h
2480
6
14 880,0
Kontorivalve
m2
24
0,71
17,0
ITP
Palgad h
1280
25
32 000,0
MASINAD Komatsu PC210 2007
h
304,6
45
13 707,0
MAN TGA 35.360
h
304,6
30
9 138,0
Minilaadur Caterpillar 226B
h
110,5
25
2 762,5
40t Demag AC 40 City
h
192
60
11 520,0
Müller MS-16 + Juntan PM-25
h
23,5
110
2 585,0
Ehituse organiseerimisekulud kokku ilma käibemaksuta 96 491,7
Ehituse maksumus ilma käibemaksuta 804 493,0
Osakaal protsentides 11,99
Ehituse organiseerimise kulud moodustavad 11,99 protsenti hoone kogumaksumusest.
19
Arvestades hoone asukohta on väga hea antud objektil kokku hoida ajutiste teede pealt -
nimelt alguses loodud ajutisi teid saab hiljem kasutada asfaltteekatte alustena.
Teine võimalus kokku hoidmiseks on nõnda nimetatud "transport
ratastelt ", kus elemendid
tuuakse objektile tunnigraafiku alustel ning paigaldatkse kohe tema lõpliku asukohta - sellega
välditakse lisakulutusi. Samuti kiireneb montaažitöö, ei pea tegema tegema väärtust mitte
loovaid tegevusi - transpordi vahendilt maha tõstmine laoplatsile ning hiljem sealt edasi tema
lõplikku asukohta.
20
10. TÕSTEMEHHANISM EHITUSTEGEVUSE LÄBIVIIMISEKS Hoone on monteeritavast raudbetoonkarkass skeletiga, seega on tõsta vaja
poste , riive,
õõnespaneele, välisseinaelemente jms ning lähtun kraana valikul kõige raskematest
elementidest. Kõige
raskemad elemendid on välisseina paneelid.

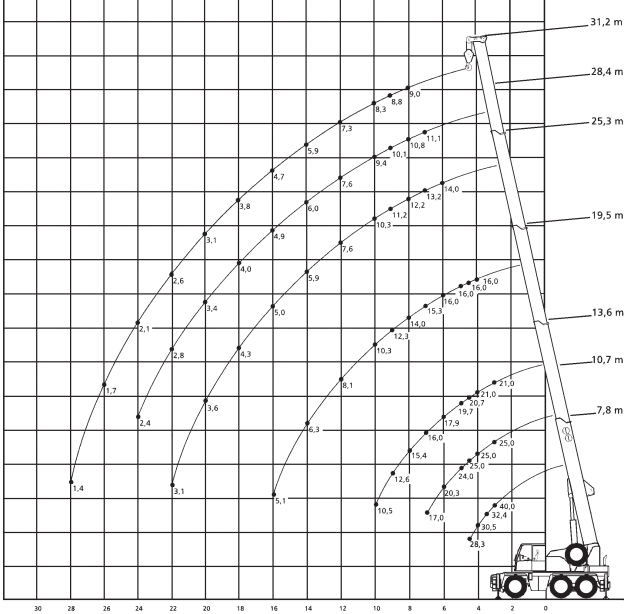

Kraanaks valisin 40t Demag AC 40 City ning valiku
tegin tõstegraafikute võrdlemise alusel
(vt. joonis 2). Hinnanguline kõige pikem tõste on vaja teha ca 22 meetri kaugusele ja 12
meetri kõrgusele ning kui arvestada välisseinapaneeli kaalu, mis on maksimaalselt 2,5 tonni,
siis 40t kraana saab tõste tehtud.
35 tonnise tõstevõimega kraana jääb natukene lahjaks, sest kraana suudab tõsta 20 meetri
kaugusele kõigest 2,5 tonni ning kõrgus jääb alla 12 meetri (vt joonis 1.).
21

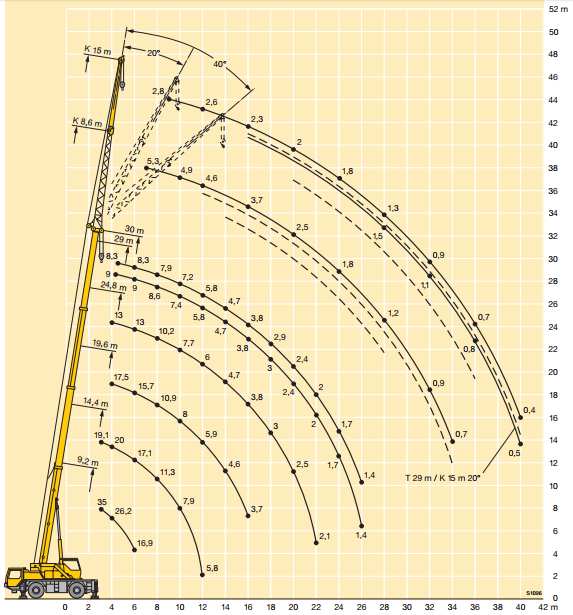

Joonis 1. 35t
5 au
a tokra
r a
a n
a a
a tõste
e gr
g aa
a f
a i
f k. [11]
22
Joonis 2. 40t
0 kra
r a
a n
a a
a tõstefr
f a
r a
a fi
f k. [12]
23
KOKKUVÕTE Ehitustööd algasid 7.mail ning lõppesid 17.detsember 2018, mis teeb ehitustööde kestvuseks
natuke üle seitsme kuu. Objekti maksumus on 804 983 € ning ehituse organiseerimise kulud
sellest moodustavad 11,99% ehk 96 491,7 €.
Ehitusobjektil viibib kõrgajal 34 ehitustöömeest.
Tööautor omandas teadmisi juurde ehituse organiseerimisest. Samuti sai selgemaks MS
Projectiga töötamine.
24
VIIDATUD ALLIKATE LOETELU [1]
Tallinna
Tehnikaülikool,
"Vaivundamendid"
[Võrgumaterjal].
Available :
http://staff.ttu.ee/~aldur/Valdo_Jaaniso_vundament/5-1%20Vaivundamendid%20D.pdf [Kasutatud 27.november,
2017 ].
[2]
Betoneks
AS,
"Tooted"
[Võrgumaterjal].
Available:
http://www.betoneks.ee/index.php?id=220 [Kasutatud 27.november, 2017]. [3]
Betoneks
AS,
"Tooted"
[Võrgumaterjal].
Available:
http://www.betoneks.ee/index.php?id=267 [Kasutatud 27.november, 2017]. [4]
Tallinna
Tehnikakõrgkooli
moodle,
[Võrgumaterjal].
Available:
http://ekool.tktk.ee/pluginfile.php/40530/mod_resource/content/0/Katusetoeoed2/Rullmaterjal i_paigaldusjuhis.pdf [Kasutatud 27.november, 2017].
[5] Columbia-Kivi AS; "Kasutusjuhendid" [Võrgumaterjal]. Available:
http://www.columbia -
kivi.ee/
kasulikku /kasutus-juhendid/armeeritud-muuritise-ladumise-betoneerimise-juhend
[Kasutatud 27.november, 2017].
[6] J.
Sutt , Ehituskorraldus, Tallinn: Tallinna Tehnikaülikool, 1997, p. 14-15.
[7] "Töötervishoiu ja tööohutuse nõuded ehituses", [Võrgumaterjal]. Available:
https://www.riigiteataja.ee/akt/13181373 [Kasutatud 27.november, 2017]. [8] O.
Müürsepp , J. Sutt, Ehitusplatsi korralduse kavandamine, Tallinn: Tallinna
Tehnikaülikool, 2004, p. 65.
[9] A. Veski, Ehituse organiseerimine, Tallinn: Eesti NSV kõrgema ja kesk-erihariduse
ministeerium, 1976.
[10] O. Müürsepp, J. Sutt, Ehitusplatsi korralduse kavandamine, Tallinn: Tallinna
Tehnikaülikool, 2004, p. 73.
[11] Kraana Kaks OÜ; [Võrgumaterjal]. Available:
http://www.kraana2.ee/wp -
content/uploads/2013/12/77.LTM_1030-2.1.pdf [Kasutatud 27.november, 2017].
25
[12] Kraana Kaks OÜ; [Võrgumaterjal]. Available:
http://www.kraana2.ee/wp -
content/uploads/2014/03/02_Demag-AC-40-City-Spec.pdf [Kasutatud 27.november, 2017].
26
LISAD Lisa 1. Ehitusplatsi plaan
Lisa 2. Kalendergraafik
27
Kõik kommentaarid
