Loeng nr 1. Sissejuhatus 1.1. Ajalooline areng ehitusmaksumuse määramisel Iidsetest aegadest on inimesed enne ehitamise alustamist vajanud teavet selle kohta, millised
kulusid ehitus endaga kaasa toob.
Ehituse maksumuse
prognoosimine pole sama, mis maksumuse
plaanimine , samuti kui ilma
prognoosimist ei saa nimetada ilma plaanimiseks. Mõlemal juhul võib tegelik olukord kujuneda väga
erinevaks oodatust, seda täiesti sõltumatult prognoosijast.
19. sajandi alguseni tehtud
prognoosid rahuldasid inimeste vajadusi küllaltki hästi ja enamik tähtsatest
ehitustest võeti ette kas lihtsalt heas usus edule või siis väga jõukad inimesed ehitasid oma lõbuks ning
mõlemal juhul leiti lõpuks ka vajalikud vahendid, ehitise lõpetamiseks. Ehitusprotsess koosnes
seejuures paljudest küllaltki lihtsatest ja sõltumatutest ning suhteliselt püsivate
kuludega tööoperatsioonidest. Vaatamata sellele tekkisid aga ka siin vead ehituse maksumuse hindamises.
Esimene oluline suunamuutus Tööstusliku revolutsiooni järel muutus olukord ehituses aga eelkõige kolmel
põhjusel :
1) Esiteks olid suurte ehitusprojektide kavandajad üha enam huvitatud kulude arvutusest:
tööstureid huvitas eelkõige kasum, riigitegelased pidid aga andma vastust oma tegevusest,
ühistegevuse puhul olid aga need mõlemad põhjused ühendatud.
2) Teiseks muutusid
projektid tehnoloogiliselt keerukamateks ja nüansi rohkemateks.
3) Kolmandaks oluliseks põhjuseks oli aga see, et sajandite jooksul väljakujunenud majanduselu ja
ühiskonnakorraldus muutus keerukamaks ning dünaamilisemaks.
Uuest olukorrast tulenevate nõudmistega kohandumiseks hakkas aga arenema kulutuste eelneva
hindamise süsteem, et kokkulepitud hinna alusel anda kogu vastutus projekti tööde täitmise eest
peatöövõtjale. See läbi vabanesid ehituse omanik ja
arhitekt paljudest korraldusprobleemidest ja
omanik oli kaitstud täpselt
piiritletud kohustusega tasuda, millega ta sidus ennast enne tööde
alustamist lepingu sõlmimisel.
Üle sajandi funktsioneeris see süsteem edukalt ja ta on ka tänapäeval laialt kasutusel, kuigi on
kadunud selle esialgne lihtsus. Siiski pani selline meetod ühe täiendava kohustuse arhitektile: lõpetada
tööjoonised ja lahendada ehitusega seotud pisiküsimused enne hinna määramist.
Hinnad kujunesid tavaliselt võistupakkumise teel.
Dokumendid töö kohta saadeti
paljudele töövõtjatele, kes
esitasid pitseeritud ümbrikutes oma ettepanekud, mis avati arhitekti poolt eelnevalt
väljakuulutatud päeval
ja
kellaajal . Tavaliselt sai lepingu see firma, kelle poolt tehtud
pakkumus oli madalaim.
Pakkumuse tegemiseks oli aga ettevõtjal vaja arvutada projekti töömahud ja materjali vajadus. Seda
tehti jooniseid üle mõõtes ja kuna algandmed pakkumuse tegemiseks olid samad igale pakkujale, pidid
ka kõik
arvutustulemused olema samad, juhul kui vigu ei tehtud. Selline põhimõte polnud aga mõistlik.
Oli tekkinud soodne olukord töömahtude arvestaja ameti tekkimiseks, kelle ülesandeks oli koostada
projekti töömahtude
loend , arvutada töömahukus ja materjalide vajadus. Oma tasu sai ta aga juba
eduka pakkumuse teinud pretendendilt.
Kohe tekkis aga uus raskus. Pakkumussüsteemi edu sõltus võistluse aususest ja alati oli oht, et
pakkujad võisid
salaja kokku leppida ülespuhutud
hinnas ja lisatulu jaotamises. Mures olid ka arhitektid. Juhul kui
töövõtjad kasutasid mahtude arvestaja koostatud
arvutusi , võisid nad samaaegselt teha ka
mõningaid 1
arhitekti seisukohalt mittesoovitavaid muudatusi. Kiiresti muutus tavaliseks see, et koos
jooniste ja
töökirjeldustega koostas arhitekt ka töömahtude loendid ise selleks, et võtta pakkujatelt vajadus
omavaheliseks kokkusaamiseks. Samas kehtis ikka põhimõte, et lepingu endale saanud edukas
pakkuja tasus ka arhitekti poolt määratud mahtude arvestajale tema töö eest. Mahtude arvestajast kujunes
tunnustatud amet.
Selline pakkumiskorraldus ehitusmaksumuse määramisega enne tööde alustamist annab tellijale kindla
eelarve enne tegelikke ehituskulusid. Pakkumuse toimumise ajaks on ta aga sidunud ennast juba paljude
kuludega, mida ei saa aga kunagi tagasi siis, kui selgus, et kulud ehitusele võivad olla liiga suured ja töid ei
saa alustada. Arhitekt, projekti konsultandid ja mahtude arvestaja on selleks ajaks lõpetanud põhilise osa
oma tööst ja loodavad saada selle eest ka oma tasu vaatamata sellele, kas töid tegelikult ka alustatakse või
mitte. Ainukesed, kes oleksid siiski nõus tasuta töötama, on
ehitajad , sest neil pole veel küllalt andmeid
sellest, et
tellija ei suuda tasuda pakkumuses näidatud
summat . Ja veel – tellija on ilmselt ostnud ehituse
jaoks krundi ja ka see raha on nüüd
külmutatud . Lisaks sellele on ta teinud
plaane , koos kaasnevate
kuludega, juba valmis ehitise kasutamiseks, millest nüüd samuti tuleb
loobuda .
Teine võimalus oleks ehitis täielikult ümber projekteerida kaasaegsemaks ja korraldada uus
pakkumine. See toob aga kaasa täiendava
ajakulu ja ei vabasta tellijat eelmise nurjunud projektiga
seotud
kuludest . Sellepärast on väga tähtis, et veel enne seda, kui tellija seob ennast liiga suurte
kuludega, annaksid ligikaudsed
eelarved talle teavet sellest, kui palju võib ehitus maksma minna.
Sellest tulenevalt tekib soov prognoosida ehitusmaksumust mingil hetkel enne töömahtude loendi
lõpetamist või pakkumuse tegemist. See tegevus toob aga kaasa täiendavad kulud aga seda arvutust
tuleb mõnikord teha ka selleks, et kontrollida ehitaja hinna mõistlikkust. Sest kui töövõtjal on kasutada
töömahtude loend, siis on ka loomulik, et tema
eelarvestaja koostab täpse ja põhjendatud kulude
eelarve just ehitaja huvidest lähtudes.
Kuna tellija soovib nii aegsasti kui võimalik enne kui ta on oma tegevuses läinud liiga kaugele, saada
teavet eelseisvatest maksekohustustest, ja ka arhitekt soovib teada, kas tema projekt on teostatav, siis
tuleb koostada nii varakult kui võimalik ligikaudne eelarve, isegi kui joonised on veel eskiisideta ja
dokumentatsiooni on vähe või see puudub täiesti.
Tavaliselt koostas arhitekt sellise eelarve ise, tegelikult valmistas talle andmed ette aga mahtude
arvestaja, sest tal olid selleks suuremad kogemused ja võimalus kasutada maksumusteavet. Kuigi
selline korraldus polnud igapäevane, koostas mahtude arvestaja tihti oma arvutused arhitektile tasuta,
sest just arhitekt soovitas tellijale ka head mahtude arvestajat.
See soosis aga kulude eelarve, maksumusplaani ja kulude kontrolli süsteemi loomist. Traditsioonilised
on üldistaval ühikhinnal põhinevad eelarved, kus eelarvemaksumuse saamiseks arvutatakse töömahud
naturaalühikutes ja tulemus korrutatakse vastava ühikhinnaga.
Sõltumata sellest, kui põhjalikult selline eelarve on koostatud, eeldades suuri kogemusi, oskusi ja
otsustusvõimet, on sel ka oluline puudus: projekteerimise käigus tehtud eskiislahendusi pole võimalik
seostada täpsete tööjoonistega. Koostades töömahuloendit võib eelarvestajale tunduda, et hindamisel
aluseks olevad tööjoonised sisaldavad midagi väga olulist ja tähtsamat kui see, mis sisaldus esialgses
lahendis ja nende alusel koostatud eelarves, kuid tal pole seda võimalik tõestada ei arhitektile ega
tellijale. See on lihtsustatud nägemus töömahuloendist, kus põhikulud grupeeritakse, väiksemad
kulusid aga ignoreeritakse ja arvestatakse koondhinnetes.
Sellise eelarvestamiskorralduse puudused on aga ilmsed. Vajatakse täiendavat aega ja ka kulud on liiga
suured selleks, et neid arvutusi teha vaid „
heast tahtest“, mistõttu vajatakse ka täiendavat tasu. Samuti
2
peavad joonised olema täielikult
lõpetatud ja kogu ehitus läbimõeldud: ka siis, kui ligikaudsed
töömahud annavad oluliselt erineva kulude summa võrreldes täpse eelarvega, pole selle vahe
kujunemine lihtsalt jälgitav. Pole näha ka seda, kas mõni ehitise osa on projekteeritud liiga
ekstravagantselt ja seda ei saa kuidagi tõestada, et maksumust vähendada ökonoomsemaks. Ainus,
mida saab teha, on töökirjelduses kõrgekvaliteediliste ja suurte kuludega seotud materjalid
asendada madalama kvaliteediga materjalidega, kuigi need lahendused pole samaväärsed. Pealegi on sel etapil
arhitekt juba vastu igasugustele suurtele ümberprojekteerimistele.
Seetõttu reeglina ligikaudseid töömahtusid ei arvutata ja kui arhitekt
saadab oma töö pakkumisele, loodab
ta ikka
parimat . Kui aga pakkumused on liiga kõrged, vähendatakse maksumust lihtsalt seal, kus seda on
kõige mugavam ja lihtsam teha (s.t. ei tule muuta liiga palju jooniseid), mitte aga efektiivsem.
Tulemuseks on ikkagi palju kasutut tööd ning ebarahuldav ja tasakaalustamata projektlahendus. Teine oluline suunamuutus Teisele maailmasõjale järgnevatel aastatel on tegelikult olnud peaaegu võimatu teha korrektset üksikul
ühikhinnal põhinevat eelarvestamist. Seda nii eeltoodud põhjusel, kuid ka seetõttu, et projekteerimise
käigus esitasid tellijad oma
täiendavaid nõudmisi ehitusmaksumusele. Tulemusena kujunes
„konstruktiivelemendil põhinev
eelarvestamine “, mis võimaldas jälgida idee arengut projekteerimise
käigus ja lihtsustas ka kulude ratsionaalset jaotamist erinevate ehituskonstruktsioonide, aga ka
viimistlus - ja eritööde tegijate vahel. See metoodika on valdavalt kasutusel ka tänapäeval.
Kuigi Eestis on kogusummal põhinevad ehituslepingud igapäevane nähtus, kuna tellijatel/hankijatel
puuduvad piisavad teadmised ehitusest, neil on vähe rahalisi vahendeid, tahetakse maksimaalselt
maandada oma riske ning võimalikult kiiresti
ehitusprojekt lõpuni viia, on maailmas aga aja jooksul
vaid kogusummal põhinev ehituslepingute süsteem taanduma hakanud.
Selleks on kaks põhjust:
1) Vaatamata sellele, et kasutusel olnud töömahtude loendid pidid teoreetiliselt olema koostatud
lõplikult väljakujundatud projekti
ideekavandi alusel, kujunesid
nendest vaid hüpoteetilised
mudelid, kuhu ehituse käigus tuli sisse viia lugematuid muudatusi. Seetõttu polnud töövõtjal
võimalik oma töid normaalselt korraldada ning tal tekkis ka võimalus nõuda hinda, milline
oluliselt erines esialgsest.
2) Teine põhjus, mis on oluliselt seotud ka esimesega, on sotsiaalse, majandusliku ja moraalse
kliima muutumine, mistõttu töövõtjal oli võimatu määrata võistupakkumisel projektile kindlat
hinda, sest see sõltus riskist. Sellised tegurid nagu kõrge
inflatsioon , tootmise ja
tehnoloogia kiire areng, seaduste muutumine ja finantsiline
ebakindlus näitavad seda, et praegune
ühiskond on väga erinev endisest kogumaksumusele aluse
pannud ühiskonnast ja sellega
kaasnevad paratamatult ka muutused juhtimises.
Nendes oludes tulid kasutusele ehituskorralduse alternatiivmeetodid,
kusjuures mõnedes neist pole
enam kohta formaalsetel töömahuloenditel, teistes aga pakkumushinnal.
Mahtude arvestajad, kelle
tegelikud oskused ilmnesid hinna plaanimisel, pandi nüüd tegutsema
ehitusökonomistidena selle sõna kõige laiemas tähenduses. Nendest on saanud tunnustatud
eksperdid ehituskulude hindamisel ja nad osalevad paljudes projektides, kus polegi ette nähtud töömahtude loendi
koostamist. Siiski on ehitushinna plaanimisel ja kontrollil selline tähtsus, et paljud arhitektid,
insenerid ja
ehitajad vajavad siin oskusi ning mitmed neist spetsialiseeruvad ümber kas eelarvestajateks või
maksumusplaanijateks, kus eelarvestajad töötavad töövõtja huvides ja maksumusplaanijad tellija/
hankija huvides. Arvutisüsteemide areng ja ka kasvav ehitamine välisriikides muudab
3
ehitusmaksumuse üheks projekteerimise parameetriks ja koostisosaks, mis eksisteerib koos
projekteerimisega.
Sellepärast vajab ehitusmaksumuse plaanija kaasajal lisaks oskusele määrata täpne pakkumushind ka
kompetentsust paljudes muudes küsimustes. Ta peab töötama koos oma tellijaga investeerimisidee
kujunemisest (isegi enne investeeringute põhjendamist) kuni ehitise valmimiseni ja käikuandmiseni.
See töö eeldab paindlikku ja oskuslikku
tegutsemist , sest samaaegselt vajab tellija teavet ka projektiga
kaasnevatest sotsiaal-majanduslikest teguritest. Pole ühtegi valmis retsepti ega protseduuri, mida
saaks selgeks õppida ja kasutada järele mõtlemata: see, mida on vaja teha,
selgub alles siis, kui
saadakse aru ülesandest ja selle võimalikest lahendusvariantidest. Igaüks, kes saavutab praktikas
vastuvõetavaid tulemusi, on oma töös olnud edukas.
Maksumusplaanija roll on tänapäeval äärmiselt tähtis:
Ta peab olema valmis selleks, et võtta endale täielik sotsiaalne vastutus oma soovituste ja
tegevuse eest.
Samas võib tekkida
olukordi , kui ta peab paratamatult alandama hinda, kuid ta peab oma
tegevust argumenteeritult põhjendama.
Ta peab olema võimeline aru saama nii tellija, arhitekti kui ka kogu ühiskonna
vajadustest ning
võimalusel neid tasakaalustama.
Tema otsused peavad tuginema ehituse väärtusel, mitte aga minimaalsel maksumusel: ehitise
väärtus on tunduvalt laiem mõiste kui tema rahas väljendatud maksumus.
Maksumusplaanijal on tööks vaja mitmekesist haridust, laiu sotsiaal-kultuurilisi huvisid ja lisaks kainet
mõistust tegelike võimaluste tunnetamiseks.
Suvalise uue tehnoloogia või lahenduse kasutuselevõtmine vajab nii maksumusplaanijate, arhitektide,
tellijate kui ka ehitajate valmisolekut nii koguda andmeid kui ka neid kasutada. Selles olukorras on
oluline just maksumusplaanija hinnang saadud andmetele ja nende põhjendatud interpreteerimine.
1.2. Hinna, kulu, maksumuse mõiste Turumajandus on suunatud inimeste vajaduste rahuldamisele kaupade vahendamise kaudu.
Turumajanduse seadused tasakaalustavad konkurentsi tingimustes majandust läbi pakkumise,
nõudluse ja hindade.
Vastavalt V. Pareto kriteeriumile „täielik
konkurents efektiivselt
jaotab ressursid “.
Hinna olemus: -
Põhilisteks ressurssideks on materjali- ja tööjõuressurss.
-
Kauba hind ja kasumlikkus sõltub nõudlusest ja pakkumisest.
4
-
Tututingimustes põhiliseks majanduskatekoorijaks on hind.
Hind on tavaliselt kauba maksumuse sünonüüm ja need kaks mõistet võivad üksteist asendada.
Hind – kauba/teenuse väärtuse
väljendus rahas!
Hinna filosoofilised kontseptsioonid : - Hind on
vahetuse kategooria
- Hind on rikkuse väljendus
- „õiglane“ hind võimaldab tagastada kulud
Majanduslikud hinna kontseptsioonid: - Hind on määratav objektiivsete kuludega
- Hind on määratav kasulikkuse subjektiivse hinnanguna
Esimest
kontseptsiooni esindab klassikaline
poliitökonoomia . Teist kontseptsiooni esindavad aga
neoklassikud.
Hind on oma
olemuselt vastuoluline – üheltpoolt on hind objektiivse maksumuse rahaline väljendus
teisalt sõltub nõudluse ja pakkumise subjektiivsest kõikumisest.
Hinnakujundavad faktorid turumajanduses on: - Kulud
- Kauba kasulikkus
-
Nõudlus ja selle
elastsus - Konkurents
- Riigi mõju
Hind täidab järgmiseid funktsioone: -Mõõtmis funktsioon
– võimaldab määrata tasu kaupade ja teenuste eest
-
Võrdlev funktsioon
– vajalik, et hinnata erinevate kaupade teenuste hinda
-Arvestuslik funktsioon
– võimaldab määrata materjalide, palga ja teiste ressursside kulu
rahalises väljenduses toodangu tootmiseks
-Reguleerimisfunktsioon
– hind tasakaalustab nõudluse ja pakkumise
-Stabilisteerimisfunktsioon
– hinnad stimuleerivad kasutama efektiivseid töömeetodeid ja
efektiivselt ning kokkuhoidlikult kasutama ressursse.
-
Jaotusfunktsioon – hinna alusel saab ressursi jaotada erinevatesse kategooriatesse
-Nõudmise ja pakkumise tasakaalustamise funktsioon
Hinnad määratakse vastavalt nendele funktsioonidele lähtudes:
- Tootmiskuludest (omahinnast)
- Nõudlusest ja pakkumisest
- Konkurentsist
- Kasumi olemasolust
Eristatakse kolme
hinnakujunduse meetodit:
-Tootmiskuludel
-Ostjate nõudlusel
-Konkurentide hindadel
Hinnakujunduse etapid:
-Hinnakujunduse objekti valik
-Nõudluse ja pakkumise valik
5
-Kulude analüüs
-Konkurentide hindade analüüs
-Hinnakujunduse meetodi valik
-Lõplik hinna kindlaksmääramine
Hinnakujundamise eesmärgiks on määrata objektiivne
ehitusmaksumus .
Ehituses eelarveline maksumus on kavandamise aluseks, investeeringute
rakendamise aluseks,
töövõtutööde, arvestuse ja aruandluse ning arvelduste aluseks teostatud tööde eest tellija ja töövõtja
vahel.
Kulu, kulutus on:
- Tegelikud väljaminekud kas
füüsilistes ühikutes või nende rahalises ekvivalendis
- On juba kas tegelikult tasutud või kuuluvad tasumisele maksedokumentide alusel
- Kulud kalkuleeritakse ja põhjendatakse kulunormide alusel (nn põhjendatud
kulud) o Materjali kulunormid (füüsilistes ühikutes) lõpptulemusele
o Tööajanormid (inim-tund, masin-tund) lõpptulemusele
Maksumus on:
-
Üldistav termin, mis esitab tulemuse saavutamiseks vajalikke rahalisi kulutusi
- Väljendab kas juba tasutud või tasumisele kuuluvaid summasid
- Maksumusarvutuste aluseks on nii detailsed ressursikulu
kalkulatsioonid kui lepingutest
tulenevad hinnakohustused
- Maksumusarvutustes süstematiseeritakse kulutused nende tegemise eesmärgi järgi
Ehitusmaksumus/
ehituskulud - Ehitise püstitamisega seotud kulutused ehitise kavandamisest kuni täieliku valmimiseni
- Koosnevad kulutustest ehituse kavandamiseks ja elluviimiseks, vajalikele kaupadele, tööle,
teenustele ja maksudele
- Ehitusprojekti elluviimisega seonduvad kulud (laiem käsitlus)
1.3. Hinna liigid -
Turuhind - aluseks on konkurentsiturg
- Monopoolne turuhind – tekib monopoolsel turul
- Fikseeritud hind
-
Piirhind Peale seda jaotatakse hinnad veel:
- Hulgihinnad (kaupade suurte koguste ja partiide müügil)
- Kokkuostuhinnad (kasutatakse põllumajanduses)
- Jaehinnad
- Eelarvehinnad
- Tariifid
6
1.4. Projekt ja ehitusprojekt Projekt on tegevuste
kompleks selleks, et ellu viia midagi uut ja unikaalset. Projektil on alati:
-Eesmärk
– lõpptulemus
-Ajakava
– algus, lõpp ja vahetähtajad
-Osalejad
– koos nendele antud kohustustega
Ehitusprojekt:
- Vajalike dokumentide kogu ehitise või selle osa ehitamiseks ja kasutamiseks
- Hõlmab ehitusprojekteerimise
faase teostatavus-uuringust garantiikontrollini, kaasa arvatud
ehitise projekteerimist, kulutuste kalkulatsioonide koostamist ning konsultatsioone
Ehituse projektdokumendid on:
-
Eelprojekt - Tehniline projekt
- Pakkumusdokumendid
- Tööjoonised
-
Kasutamis - ja hooldusjuhendid
1.5. Erinevad osapooled ehitusprojekti elluviimisel
OSALEJAD AD JIIEVLAEHITUSPROJEKTI FAASID RE NDV EARELK T TÄ JAKAL-
UNIEJUIJJNIKALALOTINSA
MRO OMTEPHEKO VAJADUS JA TASUVUSUURING
X X TEOSTATAVUSUURING
X X X EHITUSE TEHNILINE KAVANDAMINE
X X X X X EHITUSLOA
TAOTLEMINE ,
EHITAJA
VALIK,
X X X X EHITUSLEPINGU SÕLMIMINE
TÖÖJOONISTE KOOSTAMINE, EHITAMINE,
JÄRELEVALVE X X X X X X KASUTUSLUBA, EHITAMINE JA GARANTIIKONTROLL
X X X X Seotus projektiga:
Omanik –
ideest kuni garantiikontrolli lõpuni
Tellija – omaniku esindaja hetkest kui tema teenuseid vajatakse kuni (üldjuhul) ehitustööde lõpuni
Projekteerija – lähteülesande saamisest projektdokumentide valmimiseni, ka tegevus seoses
omaniku/autori järelvalvega
Ehitaja – sisuliselt alates
pakkumuskutse saamisest, formaalselt alates
töövõtulepingu sõlmimisest
kuni
lepingust tuleneva eesmärgi täieliku täitmiseni
Konsultandid – konsultatsiooni teenus lepingus määratud
mahus ja tingimustel
Omanikujärelvalve – järelevalve teostamine ehitus- ja garantiiperioodil tellija/omaniku huvides
7
IGALE OSALEJALE ON TEMA EHITUS(PROJEKTI) MAKSUMUS ERINEV Iga ehitusprojektis osaleja:
-Teeb endale vajalike maksumusarvutusi erinevalt
-Kasutab selleks vaid temale sobilikke arvutusmeetodeid
-Tegevus ja nendest tulenevad kulud ja nende struktuur on erinev
-Saadava maksumus oma tegevuse eest on vaid oosa terviklikkust ehitusmaksumusest
Tellijalt on alati õigus omaniku huvides nõuda …
…
ÜHTSETE-VÕRRELDAVATE KULUTUSTE LIIGITUSE PÕHIMÕTETE JA KOONDVORMIDE KASUTAMIST MAKSUMUSARVUTUSTE ALUSENA Arvutused peavad olema võrreldavad, et …
- Kaitsta omaniku huve ja tehtud maksumusarvutuste korrektsust kokkulepete saavutamiseks
korraldatud läbirääkimistel
- Põhjendada tehtud arvutusi konfliktide ja eriarvamuste lahendamisel
- Tõendada kulutuste tegemist ja hinnata nende põhjendatust/otstarbekust
1.6. Terminid ja mõisted
Ehitusseaduse §2 kohaselt:
-
Ehitis on on aluspinnasega kohtkindlalt ühendatud ja inimtegevuse tulemusena ehitatud
terviklik asi.
- Hoone on katuse,
siseruumi ja välispiiretega ehitis
-
Rajatis on ehitis, mis ei ole hoone. Rajatiseks loetakse muu hulgas mere või siseveekogu põhja
süvendamise teel rajatud laevakanalit
-
Projekteerimine on:
o Ehitise või selle osa
arhitektuurne ja ehituslik kavandamine
o Ehitise tehnosüsteemide kavandamine
o
Ehitises kasutatava tehnoloogia kavandamine
o Ehitise elueast lähtub ehitise nõuetele vastava kasutamise ja hooldamise
tehnomajanduslik hindamine
- Projekteerimise tulemuseks on ehitusprojekt
- Ehitamine on:
o Ehitise püstitamine
o Ehitise laiendamine
o Ehitise
rekonstrueerimine o Ehitise tehnosüsteemide muutmine
o Ehitise
lammutamine - Ehitise laiendamine toimub juurde-, peale- või allaehitamise teel
- Ehitise rekonstrueerimine on ehitise piirdekonstruktsioonide muutmine ning kande- ja
jäigastavate konstruktsioonide muutmine ja asendamine
Standardis EVS 885:2005 on termineid kasutatud järgmises tähenduses:
-
Ehituskavand (
sketch design) – ehitusobjekti projekteerimistöödele eelnev arhitektuurne lahendus
8
-
Ehitusprojekt (
construction design) – ehitise või selle osa ehitamiseks ja kasutamiseks vajalike
dokumentide kogum, mis koosneb joonistest, seletuskirjast, hooldusjuhenditest ning muudest
asjakohastest dokumentidest.
-
Kogukulud (
total cost ) – kõikide kulurühmade kulude summa kokku.
-
Kulud (costs) – ehituse kavandamiseks ja ehitise püstitamiseks vajalikele kaupadele, töödele,
teenustele ja maksetele tehtavad kulutused
-
Kulude arvutus (cost
planning ) – eeldatavate kulude ligilähedane hindamine ehitusprojekti
eelprojekti ja/või põhiprojekti
staadiumis -
Kulude eelarvutus (preliminary cost planning) – eeldatavate kulude hindamine projekti
ideekirjelduse või projekteerimiseelse ehituskavandi tasandil
-
Kulude kalkulatsioon ; eelarve (estimate) – ehituskulude liigituse struktuuri alusel koostatud
töömahtude
loetelu hindamine töökirjete tasandil
-
Kulude liigitamine (cost classifikation) – ehituskulude kindlatesse kulurühmadesse järjestamise
kord
-
Kulurühm (cost group) – ehituskavandist või –projektist lähtuv siduskulude rühm
2
3
-
Kuluühik (cost
unit ) – töömahtude
loetelus rühmitatud kui erinevates ühikutes (m, m , m , tk)
esitatud tööde siduskulud
-
Mõõtühik (unit of measurement) – mõõdetavat või hinnatavat numbrilist suurust kirjeldav ühik
2
3
(m,
m , m , tk)
-
Projekt (
project ) – omaniku poolt määratud eesmärgi ja ulatusega ettevõtmiste kogum
-
Tarind, ehituskonstruktsioon (structure) - ehitise osa, mille projekteerimisel on tarvis teha
ehitusmehaanika ja ehitusfüüsika arvutusi; kandetarindid (kandekonstruktisoonid) kannavad
lisaks omakaalule koormust;
piirdetarindid (piirdekonstruktsioonid)
eraldavad ruumi teisest
ruumist, välisõhust või
pinnasest -
Töökirje (item of
bill of quantities) – töökirjeldusest, -mahust ja arvestusühikust koosnev kirje
töömahtude loetelus
-
Töökirjeldus (
work description ) – töö tulemuse kirjeldus töömahtude loetelus
-
Töömahtude loend (bill of quantities) – projektijärgsete tööde kirjelduste ja mahtude loetelu
Standardi EVS 811:2006 Hoone projekt kohaselt tuleks teada ka neid termineid:
-
Hoone ehitusprojekt (
building desing)
–
hoone
püstitamiseks,
laiendamiseks,
rekonstrueerimiseks,
lammutamiseks või tehnosüsteemide muutmiseks vajalik dokumentide
kogum vastavalt käesoleva standardi detailsusele
-
Projekteerimine (design work) - hoone või selle osa arhitektuurne ja ehituslik kavandamine,
hoone
tehnosüsteemide kavandamine
-
Eskiis (sektch) – komplekse ehitusprojekti väljatöötamisele eelnev kavand, vaba vormistusega
ehituskavandi ja neid selgitavate dokumentide kogum
-
Eelprojekt (EP) (preliminary design) – ehitusprojekti esimene kõiki projektiosi sisaldav staadium,
mis koosneb seletuskirjast ja joonistest ning on kooskõlastamiseks, ehitusloa taotluse
menetlemiseks ja ehitusloa väljaandmiseks
-
Põhiprojekt (PP) (Basic design) – ehitusprojekti staadium, mis määratleb tehnilised lahendused
ehituspakkumiste korraldamiseks (ehituskirjelduse ja joonised) vajaliku detailsusega
-
Tööprojekt (TP) (construction
documents ) – ehitusprojekti staadium, mis sisaldab ehitustööde
tegemiseks vajalikke jooniseid
-
Teostusjoonis (as
built drawing ) – joonis, millel esitatakse olemasoleva hoone osade
paiknemine 9
-
Mõõdistusjoonis (
taking off drawing) – joonis, millel esitatakse olemasoleva hoone osade
paiknemine
Riigihangete seaduse kohaselt:
-
Hankija (procurer) –
o 1) riik või
riigiasutus ;
o 2) kohaliku omavalitsuse üksus, asutus või ühendus
o 3) muu avalik-õiguslik juriidiline isik või avalik-õigusliku juriidilise isiku asutus
o 4)
sihtasutus , mille üheks asutajaks on riik või mille asutajatest rohkem kui pool on
käesoleva lõike punktis 2 või 3 nimetatud isikud või mille nõukogu liikmetest rohkem
kui poole määravad punktides 1–3 nimetatud isikud
o 5) mittetulundusühing, mille liikmetest rohkem kui pool on käesoleva lõike punktides
1– 3 nimetatud isikud
o 6) muu eraõiguslik juriidiline isik, mis vastab käesoleva paragrahvi lõikes 2 sätestatud
tunnustele
-
Hankeleping - hankeleping on riigihanke tulemusena ühe või mitme hankija poolt ühe või mitme
isikuga sõlmitud vastastikuste varaliste kohustustega leping, mille esemeks on asjad, teenused või
ehitustööd .
-
Pakkuja (bidder) - isik, kes on
esitanud hankemenetluses pakkumuse või dünaamilise
hankesüsteemi korral
esialgse pakkumuse.
-
Hankemenetluse liigid : o Avatud
hankemenetlus – hankemenetlus, mille korral võib pakkumuse esitada iga
huvitatud isik
o Piiratud hankemenetlus – hankemenetlus, mille korral võib iga huvitatud isik esitada
hankemenetluses osalemise taotluse, kui pakkumise saab esitada üksnes need hankija
poolt kvalifitseeritud isikud, kellele hankija teeb pakkumuse esitamise ettepaneku
o
Võistlev dialoog – hankemenetlus, mille korral võib iga huvitatud isik esitada
hankemenetluses osalemise taotluse ning hankija peab kvalifitseeritud taotlejatega
läbirääkimisi, et välja selgitada üks või mitu talle
sobivat lahendust . Seejärel teeb
läbirääkimistel osalenud taotlejatele pakkumuse esitamise ettepaneku ja sobib välja
eduka pakkumuse.
o Väljakuulutamisega läbirääkimistega hankemenetlus – hankemenetlus, mille korral iga
huvitatud isik võib esitada hankemenetluses osalemiseks taotluse ja hankija teeb
vähemalt kolmele enda poolt ühtsetele alustel väljavalitud taotlejale pakkumuse
esitamise ettepaneku ning peab nendega läbirääkimise pakkumuse üle ning valib
seejärel välja eduka pakkumuse
o Väljakuulutamisega läbirääkimistega hankemenetlus – hankemenetlus, mille korral
peab hankija hankelepingu tingimuste üle läbirääkimise omal
valikul ühe või mitme
huvitatud isikuga, olles eelnevalt esitanud neile dokumendid.
Lisaks on oluline teada:
-
Omanik (
owner ) – ehitusliku investeerimisprojekti
algataja ja läbiviija. Tema toimingud projekti
läbiviimisel olenevad sellest, kas ta ehitab müügiks, väljarentimiseks või enda poolt hõivamiseks,
samuti sellest, kas on tegemist eraõigusliku või avalik-õigusliku subjektiga. Suhetes töövõtjatega
(projekteerija, maksumuskonsultant, ehitaja jne,) esineb omanik
Tellija (clinet,
employer ) rollis.
10
Omanik võib tellija rolli täita ise või delegeerida selle käsunduslepingu kaudu professionaalsele
ehitusjuhile.
-
Tellija firmasisene projektijuht – isik, kes on volitatud esindama
omanikku projekti arendusega
seotud küsimustes suhtlemisel lepingupartnerite ja ametkondadega.
-
Ehitaja – ehituse töövõtu korralduse kontekstis töövõtja (contractor) – ehituse
peatöövõtja või
spetsialiseerunud osatöö (eritöö) tegija. Peatöövõtja (main contracotr, general contractor) on tellija
poolt valitud ja lepingu alusel volitatud juriidiline või füüsiline isik, kes teeb tööd ise või jaotab töö
teistele ettevõtjatele (alltöövõtjatele – subcontractor), vastutades tellija ees ka nende töö eest. Kõrvuti
peatöövõtjaga võib tellija valida ja volitada osa töö tegemiseks
otse(kaas)
töövõtja (prime contractor),
kes vastutab oma töö eest tellija ees ise. Otsetöövõtja vahekord ehituse tellija ja peatöövõtjaga
määratakse nendevahelistes lepingutes. Ehitusettevõtja peab olema registreeritud
Majandustegevuse registris (mtr.mkm.ee).
-
Projekteerija (Designer,
konsultant ) – tähendab ehituse tellija jaoks üldjuhul projekteerimistööde
peatöövõtjat ehk peaprojekteerijat, kes teeb üldjuhul osa töid oma jõududega ja kasutab ka
alltöövõtjaid. Projekteerimistöö
ettevõtja peab olema registreeritud
Majandustegevuse registris. -
Krunt – tiheasustusala paiknev maatükk, mis on mõeldud ehituse otstarbeks. Ehituse kontekstis ja
ehituse ajal nimetatakse seda ehitusplatsiks.
-
Ehitusplats – see ala maapinnal või muus kohas, mille tellija on ettenäinud ehituslepingu
täitmiseks
ja mille peal, all või sees tehakse lepingu
objektiks olevat tööd. Tellija on lepingu
objektiks oleva töö tegemise ajaks andnud ehitusplatsi töövõtja kasutusse ning selle eest vastutab
töövõtja. Ehitusplats ja krunt ei pruugi kattuda, kuna osa ehitusplatsist võib paikneda väljaspool

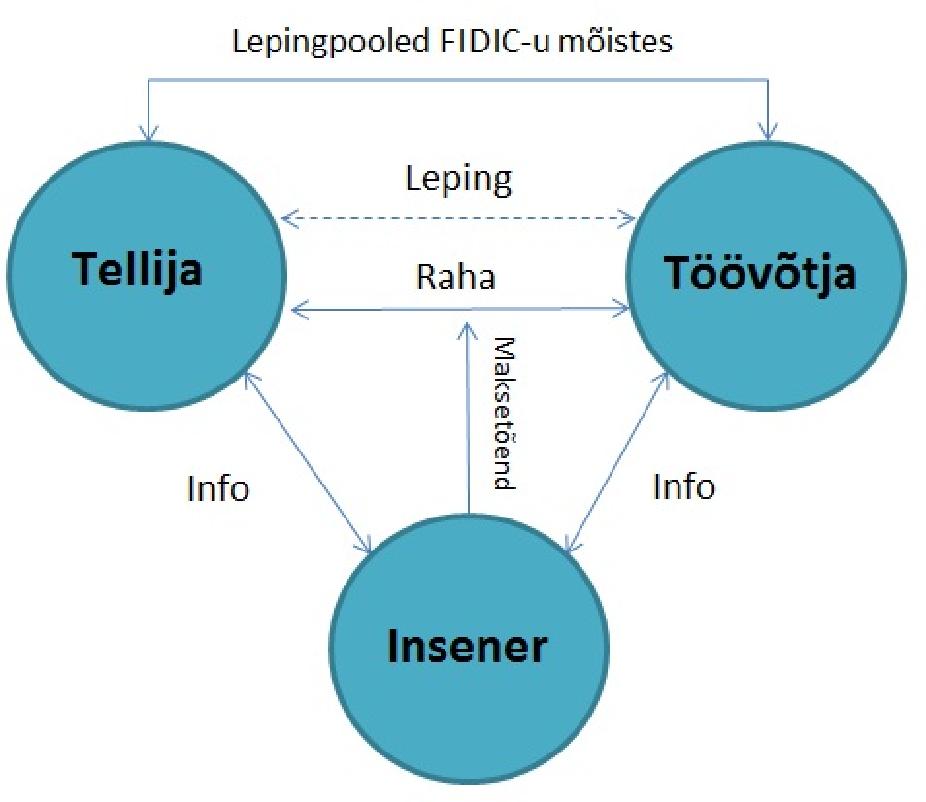

krunti (nt vahelaod ja eelmontaaži
platsid ) ja osa
krundist ei pruugi olla ehitusplatsina hõivatud.
-
Projekteerimis-ehitustöövõtja (design and
build contractor) – töövõtja võtab endale vastutuse nii
projekteerimise kui ka ehitustöö teostamise ja projekti kogumaksumuse eest. Tootmisehituse
puhul on tavaliselt enne hinnapakkumise küsimist valmis tootmistehnoloogia osa eelprojekt ja
ehituslik osa
eskiisprojekti tasemel. Tsiviilehituse korral on võimalik lepingusuhete loomine
eskiisprojekti alusel (omanik võtab endale riski ehitusloa saamise osas). Võrreldes peatöövõtu
meetodiga on omaniku
riskid suuremad. Efekt seisneb ehitaja kogemuse kasutamises
projekteerimisel ja lühemas projekti kestuses (projekteerimine + ehitus).
-
Professionaalne ehitusjuht (professional construction manager) – ehituse projektijuht, kes täidab
käsunduslepingu alusel ehituse tellija ülesandeid, kui omanikul endal ei
jätku selleks
kompetentsi ja/või aega. Professionaalse
ehitusjuhi teenus võib olla
kompleksne , haarates nii
tasuvus - ja
teostatavusuuringuid, töövõtu korralduse, projekteerimise ja ehituse juhtimise ning
omanikujärelvalve, aga võib ka piirduda üksikute loetletud osategevustega. Käsunduslepingu
alusel tegutsev professionaalne ehitusjuht ei võta endale vastutust ehitusmaksumuse ega
ehituskestuse eest.
-

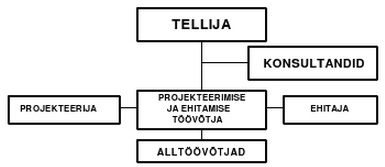

Ehitusjärelvalve – teostab ehituse ning ehitise ehitusprojektile ja normdokumentidele vastavuse
kontrolli, mis toimub kohaliku omavalitsuse ja omanikujärelvalve poolt.
-
Omanikujärelvalve – ehitise omaniku poolt määratud järelevalve tegija, kelle tegevuse
eesmärgiks
on tagada ehitusprojektikohane ehitamine, ehitamise tehniliste dokumentide
koostamine ja ehitustööde nõuetekohase kvaliteedi kontrollimine. Omanikujärelvalvet peab
tegema ehitamise alustamisest kuni ehitise kasutusloa saamiseni.
11
Loeng nr 2. Tellija vajadus ja nõudmised. Eelarve kujunemine
2.1. Projekti
määratlus Omaniku jaoks algab projekt idee tasandil eesmärgi formuleerimisega ja projektijuhi määramisega.
Eesmärgiks võib olla rajada ehitis või rajatis, mida ta kas ise hakkab kasutama, ehitab müügiks või loodab
saada renditulu. Eesmärk püstitatakse
selliselt , et selle saavutamise määra oleks võimalik mõõta. Kõige
olulisemad indikaatorid on 3K: kulud, kestus, kvaliteet.
Antud
etapis piiritletakse projekt ja selles osalejad, seatakse eesmärgid ja nende saavutamise hindamise
kriteeriumid tähtsuse järjekorras. Näiteks võib eesmärk olla kulude
minimeerimine , püstitatud
kvaliteedinõuded ja ajalised piirangud aga võttes arvesse etteantud piirid või omistades kõigile
kriteeriumitele kaalud ning teha valik kaalutud keskmise hindamisekriteeriumi järgi jne.
Üks põhjus, mis aga teeb ehitamise täiesti erinevaks teistest ettevõtluse
vormidest on see, et ehitamine
ilma krundita on võimatu. Sel piirangul on ka oma majanduslik mõjuvõim, sest maa on piiratud ressurss.
Seega ei saa hakata ehitama enne, kui on olemas konkreetne krunt.
2.2. Ehituse kogumaksumus
Ehitades kas
eraisikule või ühiskonnale, on kogukulud ettevõtmisele alati palju suuremad ehituskuludest,
koosnedes kuludest:
1.Krunt
2.Krundi hõivamine ja selle ettevalmistamine
3.
Lammutus ja muud tööd
krundil 4.Projekteerimis tööd
5.Ehitus tööd
6.
Tasud konsultantidele seoses eelloetletud tegevustega
7.Möbleerimine,
sisustus ,
seadmed jne.
8.Ehitise kasutuskõlbulikuks tegemine, et seda müüa või välja üürida
9.Erinevad
maksud seoses eelloetletud maksustatavate artiklitega
10.Projekti rahastamine (
intressid )
11.Ehitus juhtimine, kasutamine ja säilitamine
Ehituskulud on vaid osa kogukulust, mida tellija peab kandma ja nendega arvestama. Seega võib arvata,
et paljude maksumusplaanimise ülesannete puhul, on liigselt nähtud vaeva vaid ühe kuluartikliga
(ehituskulud), selle asemel, et optimeerida kogukulusid.
Näiteks krundi maksumusel võib olla nii suur osakaal
kogukuludest , et kõik ülejäänud kulud on temast
sõltuvad, ja
omaette probleemiks kujuneb siis see, kuidas saada ehitisest maksimaalsed
kasutusomadused vaatamata nendele kuludele.
Mõnikord juhtub aga, et ehitustööd moodustavad vaid tühise osa kogu projektist. Näiteks mobiilimasti
rajamisel on masti, elektrooniliste seadmete ja kaablite paigaldamine
projektis domineerivad, hoone
ehitus aga on väiksema maksumusega. Ka selles olukorras on vale pidada ehitusmaksumust eraldatuks
kogumaksumusest, ta on isegi veel olulisem, sest sellel tugineb kogu programm ning tõrked ehitusel
võivad tekkida omakorda tõrked ehitustöödel.
2.3. Majanduslikult tasuvate ja ühiskonnale vajalike ehitiste maksumuse
kujunemine
Lähtudes kuludest, võib eristada era- ja riiklikku sektorit, aga ka
ehitisi , mis on majanduslikult tasuvad
(kasutamisest saadav tulu ületab tehtud kulutusi) ning mittetasuvad.
Majanduslik tasuvus ei iseloomusta vaid era-hoonestust (ka kohalikud võimud ja
riigiasutused kavandavad majanduslikult tasuvaid projekte), samas kui ka eraehitus ei pea alati toimuma eesmärgiga
saada kasumit (kirikud ja
heategevus -ehitised). Mõned ehitised võivad olla vaid osaliselt isetasuvad (KOV
elamuprogramm, mis osaliselt kaetakse üüridega, osaliselt maksudega ja subsiidiumidega).
2.3.1. Majanduslikult tasuv ehitus
Koostades majanduslikult tasuva ehitusprojekti (kontorihooned või elamud kas rentimiseks või müügiks)
eelarvet , peab see tuginema turumajanduse ökonoomikal: ehitise ainueesmärgiks on kasumi saamine ja
see on esmajärgulise tähtsusega. Tellija arvestus peab näitama, kui palju võib ta kulutada
„ehituskuludena“, et kõiki tegureid arvestades saaks ta projektist kasumit. Sellisel arvestusel on aga ka
teatud raamid: mingid eeskirjad võivad määrata kas rendi või müügihindade piirmäärad, samas kui osa
tulust sõltub tihti ümbritsevast keskkonnast ja krundi
hinnast . Ilmselt pole otstarbekas ehitada
luksusehitust väljaüürimiseks või müügiks asukohas, mis pole populaarne, samas on sama
ebaotstarbekas püstitada odavat ja madala rentaablusega ehitist
kaasaegses rajoonis, kus krunt maksab
palju ja on võimalus saada kõrget tulu.
Kui lõplik otsus
loodetava kasumi suuruse kohta on tehtud, täpsustatakse kulud ja need ei tohi enam
suureneda : sellest hetkest on maksumusplaanimine ja kontroll tihedalt teineteisega seotud.
Kui mingid kulud suurenevad, tuleb teisi kokku hoida. Vastasel juhul ei saa tellija oodatavat kasumit ja
majandusliku tasuvuse kontseptsioonist lähtuv projekt on läbi kukkunud sõltumata sellest, kui
meeldivad või vajalikud ka on valminud ehitised. Siin pole kohta mõistetel „halb õnn“ või „
eriolukord “. Ei
saa vastu vaielda ka sellele, et aeg on raha: kaubanduskeskuse ehituse ennetähtaegne
lõpetamine võib
anda olulist lisakasumit, hilisem lõpetamine (ehitis ei valmi jõuludeks vaid hiljem) võib olla aga rajaliselt
hävitav.
Juba ehituskava esimeste võimalike
variantide koostamisel tuleb igal juhul ligikaudseltki võrrelda
oodatavat tulu kuludega. Iga ebaõige otsus siin mõjutab kogu idee tulemuslikkust: ka edaspidine
maksumuse täpne plaanimine ei suuda päästa ideed, mis
tervikuna on juba rajatud kehval
investeerimiskaval.
Investeeringukonsultant on tellija ekspert investeeringute ja ehitisega seotud tulude hindamisel.
Reeglina on aga tema teadmised ehituskuludest küllaltki piiratud. Tellija poolt oleks aga sama rumal
paluda oma ehitustööde
eelarvestamise konsultandil teha arvutusi ehitisest saadava tulu kohta.
Ükskõik kui keeruline võib olla ka projekt ja selle rahastamine, põhiliseks ülesandeks jääb oodatava
kasumi suuruse (mis on selle ehituskava peaeesmärk) tagamine. Ka siis, kui mõni näiliselt ebaoluline
tegur ei taga ettenähtud kasumi saamist, pole võimalik seda ehitist püstitada.
2.3.2. Ühiskonnale vajalik ehitus
Ühiskonnale vajaliku ehitise püstitamise eesmärk on olla ühiskonnale kasulik. Tihti on aga väga raske
määrata nii temaga seotud kulude otstarbekust kui
kasutusiga . Samas on paljud piirangud nendele
ehitistele kujundatud kõrgemal juhtimistasandil kui otsused projekti kohta: riigieelarve jaotus haridusele
määrab koolide ehitamiseks kulutatava summa.
Selliste ehitistega seotud mõistlike kulude määramisel on tavaline, et ennekõike püstitatakse kunstlikud
piirangud, mis põhinevad ehitiste-analoogide tegelikel kuludel. Hoone üldpind on liiga jämedaks
võrdlusaluseks, kuid sõltuvalt kasutaja soovidest on välja töötatud mitmeid põhimõtteid, et kujundada
vastavad üldriiklikud normid.
Koolil on selliseks normühikuks ruumide
suurusest lähtuv arvutuslik
õpilaste, haiglal aga voodikohtade arv.
Kulud ühiskonnale vajalike ehitiste püstitamiseks on tavaliselt piiratud kunstlike normide süsteemiga,
millest
kinnipidamine on aga kohustuslik. Mõnikord on need küllaltki
ranged ja annavad võimalusi
eranditeks vaid tehniliselt keerukate projektide puhul. Tuleb aga meeles pidada, et nende ehitiste puhul
pole meil tegemist lihtsa turuökonoomikaga: kooli ennetähtaegne käikuandmine on tavaliselt
täiendavaks kulukoormaks haridusametile, mistõttu eelistatakse tähtaegsust.
Ühiskonnale vajaliku ehituse maksumusplaanimine võib seatud reeglite ja kriteeriumite tõttu mõnikord
osutuda tõsiseks väljakutseks:
-
Raha ei tohi ühe artikli alt kanda teise (on lootusetu säästa möbleerimisel või
jooksvates kuludes, et kasutada seda täiendavalt ehitustöödel)
-
Plaaniaasta raha ei tohi kulutada väljaspool rahandusaastat
-
Ükski oluline leping ei tohi olla sõlmitud ilma võistupakkumiseta ja ilma töömahtude loendita
Valitsused on nõus, et põhjendamatud seadused investeeringute reguleerimiseks viivad ka halbadele
lahendustele ja paljudest sisuliselt perspektiivsetest projektidest tuleb loobuda tänu tasakaalustamata
seadustele , mistõttu investeerija säästab raha ühes ja pillab teises suunas.
Järgides täpselt kõiki investeeringutega seotud seadusi, võib silmapiirilt kaduda projekti tegelik eesmärk.
Kuid nende projektide kulud pole aga üheselt ja võrreldavalt mõõdetavad nende efektiivsuse
hindamiseks (nagu majanduslikult tasuvate ehitiste puhul): haiglate, polikliinikute, koolide või
politseijaoskondade kasulikkus on üldjuhul arvuliselt mõõdetav.
Maksumusplaneerimist on vaja, et määrata tehtavate kulutuste sihtotstarvet.
Elluviidud projektide maksumusanalüüs on aga vajalik uute eesmärkide kujundamisel. Tegelikult ei tea
keegi, kas teatud tüüpi ehitusele tuleks kulutada kaks korda rohkem või vähem ning ükski analüüs ei
suuda anda ka siin ühest vastust. Kõik, mida suudetakse, on nõuanne kõigi eraldatud vahendite
paremaks kasutamiseks kehtivate seaduste raames. Tuleb aga paraku tõdeda, et paljude väärtuste üle
otsustatakse siiski vaid poliitilistel kaalutlustel.
2.3.3. Omaehitus
Tegemist on selliste projektidega nagu elumaja või kontorihoone, mis jäävad endale kasutamiseks.
Investeeringute kogusummalt on sellel palju väiksem osa kui eelmisel kahel, kattudes siiski osaliselt ka
mõlemaga neist. Maksumuse määramisel on siin aga palju olulisem selgitada välja tellija tegelikud
võimalused ja vajadused.
2.4. Tellija nõudmised ehitusprojektile
Igal ehituse
tellijal on rida nõudmisi, ühed olulisemad kui teised. Tavaliselt räägitakse, et eelistatakse
madalamat hinda ja oluline on ka ajakulu. Millegi pärast vähem räägitakse aga kvaliteedi nõuetest.
Nendest väga olulistest nõudmistest lähtudes tuleb määratleda üksikasjad ja just need peensused
tavaliselt otsustavadki projekti töösse võtmise ja maksumuse. Oluline on siinkohal pidada meeles, et
kõik 3K (kulud, kestus, kvaliteet) on omavahel ühendatud ning negatiivne või positiivne mõju ühele või
teisele komponendile mõjutab ka teisi. Nende omavahelisi
seoseid nimetatakse raudseks kolmnurgaks.
Joonis 1. Raudne
kolmnurk (Iron Triangle)
Parem tulemus nõuab reeglina ka rohkem aega ja tänu sellele on ka oluliselt
kulukam . Soovides aga
ehitist kiirelt kasutusele võtta, võib ta küll kestuse lühenemisest raha kokku hoida aga riskib kehva
kvaliteediga.
Järgnevalt on esitatud vaid põhilised tellija nõuded ajale ja maksumusele ning nende eri vormid. Tuleb
aga meeles pidada, et igal tellijal võib projektiga seoses olla esitatud rohkem kui üks konkreetne nõue.
2.5. Nõuded ajale
1.
Kriitilised piirangud ajale puuduvad See on küllaltki tavaline eriti ühiskonnale vajaliku
ehituse puhul.
2.
Lühim koguaef ideest “võtmeteni” See on elementaarnõue lihtsa majanduslikult
tasuva ehituse puhul.
3.
Lühim lepingu täitmise aeg alates töövõttja selgumisest
See pole üldjuhul oluline
tellijale, kuid hämmastavalt tihti nõutakse just seda.
4.
Lühim lepingu täitmise aeg ehitusplatsil
See on mõistlik nõue siis, kui ehitustöödega
kaasnevad ebamugavused, lammutustööd või tööd eeldavad ajutisi
ümberkorraldusi .
5.
Võimalikult kiire tööde alustamine ehitusplatsil
Seda võidakse
soovida siis, kui
toetuse või subsiidiumi saamine sõltub tööde alustamisest mingiks tähtajaks. Seda võib soovida
mõnikord ka ehitustööde juht, et jätta omanikule muljet tööde toimumisest.
6.
Töövõtja määratud kindel lõpetamise kuupäev
See on vajalik ehituse korralikuks
käikuandmiseks.
7.
Tellija määratud kindel lõpetamise kuupäev See on vajalik siis, kui tellija on kohustatud
vabastama mõned muud ruumid või ta on seotud ehitise valmimise tähtajaga (
hotell suve
alguseks).
8.
Enne tähtaegne lõpetamine ei ole lubatud Üldjuhul on kujunenud arvamus, et kui
tellijale on kestus oluline, siis on ta ka huvitatud tööde
varasemast lõpetamisest.
See pole aga nii siis, kui kõik ettevalmistused tehakse teatud tähtajaks (punktid 6 ja 7).
Siis tähendab varasem lõpetamine seda, et tellija peab tegema lisakulusid tühja ehitise
valvamiseks ja korrashoiuks ning ta peab tasuma tööde eest plaanitust varem, mistõttu tekib
teatud kuluartiklite ülekulu.
9.
Liigendatud ehitusprogramm seoses nt seadmete paigaldamisega Eriti tähtis on selline
töökorraldus siis, kui tegelik ehitustööde maht on tühine (telekeskused, keemiatööstuse
ettevõtted).
10.
Üleandmine
etappide kaupa Väga oluline nõue just renoveerimisel, kui enne tööde
alustamist tuleb inimesi ja tootmisprotsesse ümber paigutada.
2.6. Nõuded maksumusele
11.
Piirangud maksumusele puuduvad Selline olukord pole tänapäeval enam tavaline.
12.
Kogu projekti madal kogumaksumus
Tihti esitatakse seda nõuet kui tähtsaimat,
võib aga vaadata, kas mõni järgnevalt loetletud nõuetest pole siiski olulisem.
13.
Madalad kasutuskulud
Tavaline nii majanduslikult tasuvate kui ka ühiskonnale
vajalike ehitise puhul.
14.
Hea kogu projekti maksumus kontrolli võimalus
Tihti on oluline, et algselt tehtud
maksumusprognoos oleks täpne, seda isegi siis, kui see ei tähenda veel madalaimat
maksumust.
15.
Ehituslepingu madal kogumaksumus
See nõue ei erine küll palju punktist 12, kuid
tihti on vaja hoida ehituskulud minimaalseina ka siis, kui sellega ei kaasne jooksvate- ja
kasutuskulude vähenemist. See nõue on tavaline avalike ehituste puhul, kui kulud kaetakse
erinevatest fondidest.
16.
Hea ehitusprojekti maksukontrolli võimalus
Sarnane
punktiga 14, kuid punktis 15
toodud tingimustel.
17.
Lepingu hinna põhjedatud prognoosimine Seda vajab see tellija, kes tahab täpselt ette
teada lõppmaksumust enne end lepinguga sidumist.
18.
Parim kombinatsioon aja- ja kasutuskuludest
Võib arvata, et selline nõue
on loomulik, kuid tegelikult on palju põhjuseid (maksustamine, kulutuste iirmäärad jm.),
miks neid mõlemaid kulusid pole võimalik üheselt võrrelda.
19.
Minimaalne
alginvesteering See on kõige tavalisem nõue just siis, kui valmis
ehitis kas müüakse või kui kasutuskulud tulevad erinevatest allikatest.
20.
Madalad kausutuskulud
Seda nõutakse harva, kuid sellega tuleb arvestada siis, kui
ehitise hooIdamine on tülikas.
21.
Rahavoo põhjendatus
Nõutakse selleks, et muuta ehitusmaksumus
põhjendatuks just rahavoo graafiku alusel või kui tellija saab rahastamist jaotada
etappideks .
22.
Minimaalsed tellija poolsed
finantskohustused Seda peetakse silmas siis, kui tellija
tahab, et töövõtja kannaks suure osa kuludest kuni ehituse käikuandmiseni.
23.
Projekti riski jaotamine
Sarnane
eelmisega , kuid võib lisanduda põhimõte,
et töövõtja saab ka osa kasumist ja seda kasutatakse suurte äriprojektide puhul.
Loomulikult võib tellija üheaegselt valida kolme, nelja või enama ülaloetletud nõude vahel:
tulemusena kujunevad erinevad võimalused ja individuaalsete soovide kombinatsioon ning
kunagi ei tohi aluseks võtta standardlahendusi.
2.7. Tellija eelarve kujunemine. Raha, aeg,
investeeringud Ehitus maksumuse prognoosimisel tuleb alati arvestada sellega,et raha väärtus on ajas pidevas
muutumises ning tulevikus on see alati väiksem kui tema
ekvivalent väärtus. Raha väärtuse langus sõltub
sellest, kui pikka ajaperioodi me
vaatleme , kui suur on prognoositav inflatsiooni ja milline on
intressimäär . Fakt on see, et mida pikemat ajaperioodi me vaatleme, seda suurem on ka raha väärtuse
langus. Arvutuste tegemisel tuleb arvestada, et see kehtib kõikide kulude kohta.
Kuni selle sajandi keskpaigani võis maksumusplaanija vaadelda ehituse maksumust kui
lõplikku : tegemist
oli täiesti vastuvõetava olukorraga, sest
intressimäärad olid vaid 2% - 3% ja ehituskestused üsnagi
lühikesed.
Kui intressimäärad on kõrged ja
ehitustegevus muutub keerukamaks, mistõttu möödub aastaid
esimestest kuludest esimese tuluni, siis on igale projektile vaja täpset ajastatud rahastamise plaan:
• märkimisväärselt madal lepinguhind ei taga veel alati edukat tulemust, sest pikk ja
kulukas ettevalmistav periood lepingu algul annab
varased suured kulud, millele hakkavad kuhjuma
rahastamisega seotud
koormised .
Rahastamiskulud kaasnevad iga ehitusega, sest kasutatav raha on kas laenatud (lisades endale
protsente) või kasutab tellija oma raha, mis ehitusse paigutatult pole kasutatav muudeks
investeeringuteks (ja ei saa koguda protsente).
METODOLOOGIA Ehitusmaksumuse kujunemisel tuleb võrrelda omavahel kolmesuguseid kulusid/ tulusid:
1.Tänased
summad 2.Tuleviku summad
3.Vaadeldava perioodi jooksul regulaarsete intervallide tagant tekkivad summad (nt
palgad ).
Neid summasid ei saa omavahel võrrelda ilma neid mingil moel teisendamata ja andmata neile ühtset
võrdlusalust. Selleks saab kasutada kahte põhilist võimalust, mis mõlemad iseloomustavad erinevalt
sama tulemust:
1.
Nüüdisväärtus 2.Aastane ekvivalent maksumus
Nüüdisväärtus
Kõiki eri
aegadel tehtavaid kulusid saab väljendada täna tehtava investeeringuga, mis sisaldab nii
tänaseid tehinguid kui ka
arvestab tulevikus tehtavaid kulusid ja korralisi makseid. Selleks nii tulevikus
tehtavad kulud kui
saadavad tulud taandatakse võrreldavatena tänasele päevale.
Aastane ekvivalentmaksumus
Kõik kogusummas sisalduvad kulud on alati väljendatavad kui teatud aja jooksul eraldi tehtavad aastased
maksed. Need maksed on vaadeldavad kahes osas:
1. alginvesteeringule lisanduvad
protsendid ;
2. "tagasimaksu fond" kui
rahasumma , mis igaaastaselt pannakse kõrvale, et investeeringu
kasutusaja lõpuks seda korvata.
Nendele maksetele lisatakse igaaastased korralised maksed (palgad, üüri tasud jm.) ning samuti tehakse
sissetulekutega. Kumba nendest meetoditest kasutada, sõltub eelkõige mugavusest: kas
arvestust peetakse investeeringutena või
aastaste tulude-kuludena.
ARVUTUSPÕHIMÕTTED
Järgnevates valemites väljendab n perioodide arvu ja i intressimäära kümnendmurruna (5% = 0.05).
Kui arvutusi on vaja teha igakuiselt või isegi iganädalaselt, siis aasta intressimäär tuleb ka taandada
vastavale perioodidele. Vale on aastase intressimäära jagamine vastavalt 12 (
kuuga ) või 52 (nädalaga),
sest siis ei arvestata iganädalaste või kuiste
intresside summeerumist. Kui igakuine intressimäär on i, siis
12
aastase intressi määra ekvivalent pole mitte 12i vaid (1 + i) - 1. Seega, kui igakuine
intress on 1%, on
aastane ekvivalent 12,68% ja vastupidi: kui aasta intressimäär on 12%, siis igakuine ekvivalent on
0,948%. Võrreldes kahte või enamat
varianti , on selline erinevus harva oluline. Sellist erinevust tuleb aga
arvestada siis, kui just aasta intressimäärad on hinnangutele olulise tähtsusega, võimalik ehitise
valmimise aeg on kaugel tulevikus ja projekt on suure maksumusega.
Nominaalne ja reaalne intressimäär ning rahavoog
Intressiarvutustes ning rahavoogude hindamisel eristatakse nominaalset ja reaalset tulemust.
Nominaalne intress on intress, mida makstakse hoiustelt pangas, mida kasutatakse laenu intressina või
nõutava tulunormina. Vähendades nominaalset intressimäära inflatsioonimäära võrra saadakse reaalne
intressimäär ehk
inflatsiooniga korrigeeritud intressimäär. Nominaalse ja reaalse intressimäära ning
inflatsiooni vahel kehtib järgmine seos:
Näide: Pangalaenu intress on 8%. Inflatsioon on riigis 4%. Kui suur on panga reaalne intressimäär?
Vastus: 3,85%
n
Valem 1 –
Liitintress (1+i)
Investeerimisel teatud aastateks teenib
investeering juba mingi intressi summa esimese aasta lõpuks.
Liitintressi puhul eeldatakse, et teenitud summa lisatakse kohe põhisummale ja nii taasinvesteeritakse
seda korduvalt. Paljud meetodid teevad selle
arvutuse üldjuhul automaatselt ja sel puhul eeldatakse, et
raha ei jää kasutult seisma.
NÄIDE 1 - Milline on investeeritud 1200€ väärtus 5 aasta pärast, kui intressimäär on 7%?
Vastus: 1680,0€
n
Valem 2 - Regulaarsete intervallidega investeeritud 1€ väärtus tulevikus [(1 + i) - 1 ] / i
Ühe investeeringu asemel võib aga samadel alustel panna raha kõrvale iga-aastaselt. Iga aasta lõpul
sisaldab
kogusumma nii kõiki eelnevaid investeeringuid kui ka nendelt teenitud intresse.
NÄIDE 2.1. - Milliseks kujuneb summa 6. aasta lõpuks, kui iga aasta investeeritakse 1€ aastase
intressimääraga 10% ja siis kui seda tehakse iga aasta alguses?
Vastus: 7,72€ ja 8,49€
NÄIDE 2.2. – Milline on investeering 5. aasta lõpuks, kui iga kuu investeeritakse 200€ intressimääraga 5%
(aastas), keskmine inflatsioonimäär antud perioodil on aga 2% (aastas)?
Reaalne intressimäär:
Kuu intressimäär:
5-s aastas on 5x12 =60 kuud
Vastus: 12 890€
Valem 3 – 1€ nüüdisväärtus 1/(1 + i)"
Võimaldab määrata, milline summa oleks tulnud investeerida, et saada täna oodatud kasumit. Tegu on
liitintressi pööravaldisega.
NÄIDE 3.1. - Liitintressi näitest saadi, et 5-ks aastaks intressimääraga 7% investeeritud 1200€ kasvab
1680€-ni. Mis summa oleks tulnud investeerida, et 5 aasta eest oleks intressimäära 7% puhul tulnud, et
täna saada 1680€?
Vastus: 1197,8€
NÄIDE 3.2. - Milline on 1200€ nüüdisväärtus, kui see investeeriti 35-ks aastaks intressimääraga 15%?
Vastus: 9,0€
Valem 4 - Investeeringu, millest regulaarsete intervalliide tagant makstakse 1 EURO summasid,
nüüdisväärtus [ (1 + i)" - 1 ]/[ i*(1 + i)" ]
Valemiga saab leida nüüdisväärtuse, arvestades sellest tulevikus tehtavaid regulaarseid makseid.
Tegemist on kasuliku valemiga, et leida võrreldav ekvivalent jooksvatele kuludele, palkadele või
üürisummadele.
NÄIDE 4.1. - Milline on 8% intressimäära juures tehtud investeeringu nüüdisväärtus, kui sellest tehakse
10 aasta jooksul igaaastaselt 1200€ suurused väljamaksed?
Vastus: 8052,0€
NÄIDE 4.2. – Milline on aga 8% intressimäära juures tehtud investeeringu nüüdisväärtus, kui
väljamakseid tehakse kvartaalselt 300€ suuruste summadena 10.aasta jooksul?
Kvartaalne intressimäär:
10-s aastas on 40 kvartalit
Vastus: 7407,0€
Valem 5 – 1€ investeeringu
annuiteet [i(1 + i)" ]/[(1 + i)" - 1]
Eelmise valemi pöördväärtus annab annuiteedi (või regulaarse aastase makse), et ammendada
algsumma 1€. Sellist arvutust on vaja siis, kui nüüdiskuludest lähtudes tuleb leida aastased
väljaminekud. Annuiteet on terve rida võrdsetes summades laekuvaid järjestikuseid makseid või
sissetulekuid teatud arvu aastate jooksul.
NÄIDE 5 - Milline
sääst aastastes kasutuskuludes 10-aasta jooksul intressimäära 8% puhul põhjendab
investeeringu suurendamise 90 000 võrra?
Vastus: Kui
kokkuhoid kasutuskuludes on vähemalt 13 410€
Valem 6 - Tagasimaksufond i/[(1 + i)" - 1]
Valemiga 2 saadi summa, mis tekib tulevikus iga aasta (või muu intervalliga) kindla summa
investeerimisel. Mõnikord on vaja sama infot vastupidi: kui palju tuleb investeerida iga aasta, et koguda
kindel summa teatud arvu aastate
möödudes (nt mõne kulunud seadme asendamiseks). Selleks on
kasutatav valemi 2 pöördväärtus.
NÄIDE 6 - Milline summa tuleb investeerida iga aasta intressimääraga 7%, et saada 12 aasta möödudes
20 000€?
Vastus: Iga aasta tuleb investeerida 1118,0€
Arvutusnäide 1
Arvutada laenu
intressikulu 4 aasta lõpuks enne laenu tagasimaksmist, kui iga järgmise 3 a. jooksul
võetakse iga aasta laenu 1920 €. Tagasimaksmisega alustatakse 12 kuud peale viimase laenu võtmist.
Intressimäär on 5%, keskmine inflatsioon on 3,6% (2012.a.)
Lahenda ise!!
Lahendus on vihikus.
Vastus: Laenu intressikulu kokku 4. aasta lõpuks on 155,6€
2.8. Projekti eelarved
Oluline etapp maksumusplaanimise ja -kontrolli süsteemis on eelarve koostamine ning järgnev kontroll
selleks, et vältida tellija rahade ülekulu. Iga eelarve koostamise aluseks on kõik tellija poolt ehitamiseks
tehtavate kulude (maa maksumuse, maksude, platsi hõivamiseks tehtavate kulude, rahastamiskulude,
reklaami- ja muidugi ehituskulude)
arvestamine . Majanduslikult tasuva ehituse puhul on väga tihe side
ka valmis ehitisest saadava tulu ja tema kommertsväärtuse vahel. Viimane on paljuski esimese
väljenduseks, kuid projekti kogumaksumus ei tohi ületada tema kommertsväärtust. Ühiskonnale vajaliku
ehituse puhul, kui tuleks kvantitatiivselt hinnata paljusid sotsiaalseid nähtusi, mis pole aga kunagi täpselt
määratletavad, ei saa eelarvet esitada kulude-tulude suhtena.
2.9. Krundi väärtus ja ehitamine
Siin on tegemist maksumuskonsultandi väga spetsiifilise tegevusvaldkonnaga, kuid kõik kes tegelevad
ehitusmaksumuse plaanimisega vajavad teadmisi nendest teguritest, mis mõjutavad ehitamiseks vajaliku
krundi maksumust.
Nagu ka teisi kuluartikleid, nii mõjutab ka krundi maksumust nõudmise ja pakkumise vahekord turul.
Siiski, erinevalt näiteks
suhkrust , on maa piiratud ressurss ning seega ehitamiseks sobilike
kruntide arv
lõplik ja ka suurenenud nõudluse puhul pole võimalik krunte mujalt juurde tuua. Seega võib mõnes
piirkonnas olla väga kõrge nõudlus ja kõrged hinnad kruntidele.
Igasugune ehitamine eeldab teatud hulga vaba maa olemasolu või siis kasutuseloleva maatüki
vabastamist
lammutamise või ümberehitamise teel. Krundi ehitusväärtus on
temal asuva, sinna
püstitatava või renoveeritava hoone ehituskulude ja hoonestuse (koos krundiga) turumaksumuse vahe.
Keegi ei saa ehitada
krundile omamata selleks õigust: võimalik, et soovitakse omada krunti ja saada tulu
ehitusväärtusest; teises piirkonnas on krunte vähe ja paraku tuleb seal maad kasutamiseks rentida.
Krundi ehitusväärtuse määravad:
1. Asukoht
: nii geograafiline ja kohalik (mugavus, võimalused jm.);
2. Kasutamispiirangud
: müüja poolt tehingus määratud tingimused või riigipoolsed
territooriumile kehtivad planeerimispiirangud;
3. Kasutamisõigus
: käib kaasas tehinguga igale krundile;
4. Krundi füüsiline seisund
: reljeef ja sealolevad lammutatavad ehitised;
5. Üldine majandus olukord
.
Seega on väga oluline, enne krundi soetamist selgeks teha võimalik kitsendused ja seatud kohustused, et
hiljem ei takistaks need ehitusprojekti realiseerimist.
Järgnev näide iseloomustab krundi ehitusväärtuse seost asukohaga. Lihtne analüüs on tehtud Pirital ja
Koplis asuva 3-toalise korteri kohta, kus elab sees noorpere oma ühe lapsega ning üks
vanematest käib
tööl kesklinnas.
Aastased kulud
Pirital asuva 3- toalise korteri eest
8340€
Reisiaeg kesklinnas asuvasse kontori ca 2h päevas
240 päeva aastas = 480h, tunnihind tööl ca 10€
4800€
Kokku 13 140€
Sarnane korter Koplis
6640€
Reisiaeg kesklinnas asuvasse kontori ca 1h päevas
240 päeva aastas = 240h, tunnihind tööl ca 10€
2400€
Kokku 9040€
Aastane kokkuhoid
4100€
Vaatamata sellele, et mõlemad 3-toalised korterid asuvad 2003 aastal valminud
majas , aitab see arvutus
selgitada kahe ehituslikult sarnase maja erinevate hindade olemust.
2.10. Krundi maksumuse mõju maksumusplaanimisele
Ehitusmaksumust saab aga alati optimeerida alandades seina- / põrandapinna suhet, vältides
mitmekorruselisust, tsentraliseerides insenerivõrke jne. lahus krundi maksumusest.
Olukord on teistsugune aga siis, kui nii hoonestuse väärtus kui ka krundi hinnad on kõrged. Kaasaegses
linnajaos moodustavad ehituskulud 20% korteri hinnast, 80% aga maa maksumus. Kui krunt on ostetud
hinna eest, mis eeldab sinna 20 korteri ehitamist ja tekib võimalus ehitada rohkem kui 20
korterit , siis
nende lisakorterite ehituskulud on vaid 20% nende turumaksumusest. Seetõttu on otstarbekas need
üleplaanilised korterid igal juhul ehitada, kasutades selleks vajadusel vähemefektiivsemat hoone
konfiguratsiooni, et saada ka suureneva ehitusmaksumuse puhul ikkagi oluline lisakasum.
Sel juhul on maksumusplaanimisel eraldi ülesanne tagada sellele krundile maksimaalne arv "ühikuid"
(kortereid), optimeerides samal ajal projektlahendit, arvestades ka toetusrahasid ja subsiidiume (nende
olemasolul ). Hoonestajale on aga ebameeldiv see, kui väga täpselt koostatud ja arvutustel põhinev
projekt pole aga vastuvõetav Linnaosa Valitsusele, kus eelistatakse esteetilist ja head välisilmet: nende
veto projektil on aga lõplik.
Selliste projektide puhul on soovitatav mitme alternatiivvariandi kulude ja tulude hindamine, mis ongi
maksumusplaanimise põhisisu, ning projekti põhjendamisel on oluline saada võimalikult kiiremini tagasi
tehtud investeering. Maksumusplaanija võib soovitada ka sobiva töövõtulepingu, et koos tööde
kiirusega oleks tagatud ka maksumuskontrolli võimalus.
Kuid ka mitte kogu eraehitus pole vaid kasumit taotlev. Tellija võib soovida püstitada hoone oma tarbeks
(
kontorid , kaubamaja, ladu jm.). Kõrge krundi maksumus võib tuua kaasa alternatiivvariantide
maksumuse uurimise vajaduse: võib-olla tasub ehitada odavamas piirkonnas või maksimaalselt muuta
tellija soove seoses ehitusega. Samas võib siiski eeldada, et tellija eelistab ehitada kõrge maksumusega
krundile, sest sellest kujuneb firmale kuuluv kinnisvara. Probleemiks on aga suure hulga firma vahendite
sidumine krundiga.
2.11. Vajadus ja tasuvusuuring
Kui sobiv krunt on välja valitud, siis tuleb sellele enne krundi ostmist kindlasti teostada ka vajadus ja
tasuvusuuring arvestades ka ehitus- kui ka kasutuskulusid. Sellisel juhul tuleb ettevõttel määrata
maksimaalne kulude piirmaksumus ja vahekord ehituskulude ja maa
ostuks võimalike kulud vahel. See
tähendab ühtlasi ehitise piirhinna määramist. Koos vajadusuuringuga tuleks koostada ka eskiisprojekti
esimene variant.
Eskiisprojekt koostamine võimaldab kokku hoida kulusid eelprojekti koostamisele eriti
juhul, kui eskiisprojekti koostamisel ja ehituskulude arvutamisel kasutatakse projekteerimisfirma abi.
Vajadusuuringu koostamine koos variantlahenduste arvutuste ja eskiisprojekti vormistamsega ei ole
kokkuhoiu koht, arvestades, et projekti variantide tasuvusarvutustele tehtavad kulutused on väga
väikesed võrreldes projekti järgmise faaside kulutustega – nende mõju projekti efektiivsusele (omaniku
oodatavale tulule) aga suurim.
Vajadusuuringute faasis on omaniku hindamisobjektiks investeerimisprojekt, mis haarab kõik ehitise
elutsükli faase (kaasaarvatud kasutusperiood) ja nendele vastavad kulud ja ka tulud, mis jagunevad
kolmeks:
1)Ehituskulud (kapitalikulud, ühekordsed kulud):
- Krundi omandamisega seotud kulud
- Maa-ala ettevalmistamise ja hõive kulud
- Hoonete ja rajatiste ehitamise kulud
- Kulud hoone kohtkindlale sisustusele
- Omanukupoolsed
projektijuhtimise kulud, kulud uuringutele, projekteerimiskulud, kulud
omaniku ehitusjärelvalvele, kasutajapersonali väljaõppekulud
- Kulud investeeringu objektiks olnud tootmiseks või muuks põhitegevuseks vajalikule
tehnoloogilistele seadmetele
2)Kasutuskulud (ainult need kulud, mis sõltuvad ehituskuludest):
- Soojuse, elektri, vee, kanalisatsiooni ja kommunikatsioonikulud
- Ehitiste ja tehnosüsteemide hoolduskulud
- Ehitiste ja tehnosüsteemide remondikulud
3)Kasutusperioodi tulud (kapitali tulud, ühekordsed tulud):
- Investeeringu objektiks olnud põhitegevuse kasum või renditulu
- Tulu
kinnistu /kinnistute (
korterite ) müügist
-
Jääkväärtus ehitise lammutamisel
Kvaliteedi tingimuse määramine projekti selles faasis seisneb eelkõige ruumiprogrammi määramises
(funktsionaalne kvaliteet) ja ehituskulude ning kasutuskulude vahekorra paikapanemises.
Ehituskulude maksumuse määramisel selles faasis kasutatakse ehituskulude hinnanguid hoone m2 ja m3
kohta, analoogprojektide hooneosade hinnakatalooge või varem koostatud ehitiste eelarveid,
arvestades seal juures kavandatava hoone ning analoogprojekti konstruktiivelementide ja
tehnopaigaldiste
osakaalu erinevusi või ruumiprogrammi näitajate alusel töötavaid eelarvestamise
tarkvarasüsteeme (nt
TAKU , mida kasutab RKAS). Kui krunt on selleks ajaks olemas, siis hooneväliste
tehnovõrkude ja rajatiste maksumused nende m2 (
katendid ) ja jm (taristu) hindade alusel. Projekti
kogumaksumuse hindamiseks selles faasis tuleks ehitise (hoone + rajatised) maksumusele lisada
omaniku kulud:
-
Vajadus-, tasuvus- ja teostatavusuuringuteks 3%
- Krundi omandamisega seotud kulud
5%
-
Projekteerimiskulud
3-10%
-
Omanikujärelvalve kulud
0,5-1,5%
-
Omaniku juhtimiskulud
2-6%
-
Omaniku
finantskulud 10-20%
Lisaks võib eelpool nimetatud kuludele kaasneda ka kulud maa mõõtmisele, keskkonnamõjude
hindamiseks ja detailplaneeringu
koostamiseks ning tehnovõrkude (VK,
elekter )
liitumise tasud. Võib
öelda, et ehitusmaksumuse hinnangu viga tasuvusuuringute faasis on kuni 25%, isegi siis kui
lähteandmeid oluliselt ei
muudeta .
2.12. Teostatavusuuring
Lisaks vajadus- ja tasuvusuuringule tuleb kindlasti teostada ka teostatavusuuringud. Eesmärk on krundist
tulenevate võimalike looduslike, tehniliste, majanduslike ja juriidiliste piirangute
väljaselgitamine ja
ehitusmaksumuse täpsustamine. Juhul kui ostetaval kinnistul on olemasolev hoone ja/või tehnovõrgud,
siis
laieneb uuring ka nendele objektidele.
Ehituskulude ja kvaliteedi hinnangu aluseks teostatavusuuringu etapil on vajadusuuringute etapi
eskiisprojekt ehituse üldplaanina ja hoone plaani ja lõigetena, mille järgi on võimalik määrata
infrastruktuuri rajatiste ligikaudsed
mõõdud ning hoonete pindala ja kubatuur. Krundi
plaanile kantakse
eskiisina kavandatavad hooned, teed, platsid, tehnovõrgud, veehaarded ja
kanalisatsioon ,
piirded .
Hoone(te) plaani ja lõigete eskiiside eelduseks on täpsustatud ruumiprogramm. Sageli on omanikul
selles faasis juba olemas ka soovid mõningate kasutatavate ehitusmaterjalide, nt põranda- ja
fassaadimaterjalide osas.
Eskiisprojekt ülalkirjeldatud detailsuses on ühtlasi sobivaks lähteülesandeks nii detailplaneeringu ja
projekteerimistingimuste
tellimise kui ka ehitusprojekti tellimise juurde.
Ehituskulude hindamise alused (normid) on sellel
sammul samad, mis tasuvusuuringute faasis. Arvutusi
korrigeeritakse, kui eskiisprojekti alusel täpsustusid ruumiprogramm või ruumidele esitatavad nõuded.
Jällegi lisanduvad hooneväliste tehnovõrkude ja rajatiste maksumuse arvutused konkreetse krundivaliku
alusel, tuginedes tehnovõrkude m2 ja jm hindadele. Antud faasis saadud kulude hinnangut võiks
kasutada projekteerijale etteantava eesmärkmaksumusena. Kulude hindamise viga võrreldes
tasuvusuuringute 25%-ga väheneb kuni 15%-ni.
Uuring peab andma ka selge vastuse krundi ehituskõlblikkuse kohta, mis põhineb kõigi krundiga seotud
või selle kasutamise piiramist võimaldavate dokumentidega tutvumisel ja krundi ülevaatusel;
eskiisjoonised,
kalenderplaan ja eelarve arvestades konkreetse krundi tingimustest tulenevaid töid ja
asukohast tingitud logistilisi ning infrastruktuuri rajamiseks vajalikke kulutusi. Kui osutub, et antud
krundile ei ole võimalik või majanduslikult kallis ehitada või rajada soovitut, siis tuleb valida uus krunt
ning teostada uus teostatavusuuring kuni seatud kriteeriumid saab täidetud.
2.13. Toetused, abirahad ja maksusoodustused
Seadused võivad ära hoida soovimatute hoonete ehitamise, kuid nad ei saa kedagi kohustada ehitama
ühiskonnale vajalikke ehitusi. Seadustega võib vaid ette näha mingi territooriumi teatud
hoonestustüübile, aga kuni seda hoonestust ei püstitata, eriti kui pole oodata
ilmset kõrget kasumit,
jääb
asjaajamine pooleli.
Selleks et teha selline ehitus ligitõmbavaks ka erainvesteerijale, võib valitsus anda soodustusi
rahastamiseks. Tavaliselt tehakse seda
majandusharu - (hotellide või turismi ehitus), regionaal- või
korraga mõlemat põhimõtet arvestades (tehased kõrge tööpuudusega piirkondades). Neid soodustusi
tuleb arvestada vastavate ehituste jaoks koostatud eelarvetes ning tehtud soodustused võivad olla
otsustava tähtsusega
valides alternatiivsete kruntide vahel. Soodustused on
otseseks kompensatsiooniks
teatud sihtotstarbelise tegevuse eest.
Soodustused võivad olla mitmesugused:
1. Alandatud rendi või maksumäär. Krunt (aga ka olemasolev ehitis) võib olla
riigiasutuse poolt välja
üüritud madalama rendimääraga, kohalike võimude poolt võib olla saadud soodustusi või kasutatakse
üheaegselt mõlemat võimalust. Sellised soodustused kehtivad tavaliselt teatud arvu aastaid ja seejärel
taastub normaalne olukord. (kasutatakse laialdaselt, nt sotsiaalkorterid)
2. Toetused investeeringuteks. Tööstusega tegelevad riigiametid võivad eraldada summasid tehaste
ehitamiseks ja seadmete soetamiseks mõnes piirkonnas, et seal tõuseks
tööhõive ; turismi-,
puhke - ja
tervishoidu korraldavad ametid aga rahastavad vastavaid uusehitusi, samuti renoveerimist ja remonti.
Olukord muutub põhjalikult aga siis, kui mängu tulevad ka erinevad poliitilised jõud. Siiski kõige olulisem
nende
toetuste puhul on see, kas mingi aja jooksul on ka tagasimaksmise kohustusega või mitte. (nt EAS,
KOV, ÜF, KIK jne.)
3. Maksusoodustus. Maksusoodustuse võib saada teatud tingimustel ehitamiseks või seadmete
soetamiseks. Maksusoodustuse põhiline puudus võrreldes toetusega on see, et ennekõike peab olema
kohustus (näiteks kasum), millele alles saab
kohandada soodustust . (eluaseme laenu intressi
tagasimaksmine)
Ka teisi soodustusi (nagu abirahad, mida makstakse iga hõivatud
töötaja kohta) (nt palgatoetus, kui
ettevõte võtab tööle 12 kuud töötuna arvel olnud töötu, hetkel kehtiv) tuleb arvestada eelarves, kuigi
sel juhul pole tegemist otsese toetusega hoonestuskavale. Ja veel: ebasoovitavale ehitustele võidakse
kohandada takistusi (nt
kasiinod , bordellid).
2.14. Projekti rahastamiskulud
Tegemist on keeruka ehitusmaksumuse komponendiga: kõik teised kulud (krundi
ostmine , tasud
spetsialistidele jm.) seisnevad raha maksmises kellelegi väärtuste või teenuste eest.
Kuid kohe kui need meile arusaadavad kulud tehakse ja tellija annab välja oma raha, pole midagi, kust
tellija saaks tulu enne, kui ehitus on valminud. Siit tulenevalt saab ka selle ehitamiseks vajaliku raha
laenamine (ilmselt mitmeks aastaks) ehituskulude osaks. Kui intressi määrad on kõrged, siis ka
rahastamiskulud võivad olla märkimisväärsed. Seega tuleb projekti plaanimisel eriti vältida
põhjendamatuid varajasi kulusid.
Projekti rahastamiskulude lahutamatuks osaks on rahavoogude plaanimine ja nende
optimeerimine ning
finantseerimisskeemi valik.
Finantseerimisskeemi valik sõltub omaniku suhtest rajatavaga:
Omanik ehitab endale kasutamiseks, mis tähendab pikaajalise laenu võtmist
Omanik ehitab müügiks, mis tähendab kas lühiajalise laenu võtmist ja/või kaasab ostjate ja/või
ehitajate finantse
Omanik kavatseb investeeringust saada rendi- (üüri-) tulu, mis
viitab pikaajalise laenu vajadusele
ja/või ehitaja finantside kaasamisele
Omanikuks on kohalik
omavalitsus või avalik-õiguslik
institutsioon , mil puhul on finantsskeemid
riigi poolt reglementeeritud.
KUST TULEB RAHA
Raha ehitamiseks võib saada paljudest väga erinevatest allikatest.
Eraehitus
1. Pangakrediit. Harva saab seda kogu ehituse rahastamiseks, aga ta võib olla sobilik lühiajaliselt.
2. Laenud kommertspangast või kindlustus firmalt. Sarnane eelmisega, kuid neid vahendeid on võimalik
saada ka pikemaks ajaks. (nt
eluasemelaen )
3. Investeeringud. Ehitades oma tarbeks (tehas, ladu jm.), võib ehituskulusid vaadelda
osana firma
üldistest investeeringute strateegiast põhivahenditesse.
4.
Fondid . Firmade erivahendid oma tegevuse korraldamiseks.
5. Osalusaktsiad. Finantskaalutlustel võib ehitust rahastada ka nii, et ehitajale tasutakse
aktsiatega või
lubatakse tal ehitada osale krundist ja tekib ühisettevõte.
6. Rahastamine eeldatava kasutaja poolt. Võib mõjutada eeldatavat kasutajat maksma osa müügihinnast
juba ehitamise ajal: selline strateegia on tavaline eriti siis, kui hooned ehitatakse müügiks.
Riiklik ehitus
7. Valitsuse fondid. Seda allikat võib kasutada kas otseselt valitsuse kompetentsis oleva ehituse
(kaitseehitised) rahastamiseks või toetuste ja subsiidiumidena munitsipaalorganitele.
8. Laenud valitsuse fondidest. Tavaliselt saab neid kasutada madalama laenuprotsendiga kui
vabaturu laene, kuid nad on piiratud nii kasutusotstarbelt kui mahult.
9. Aktsiate
emissioon . Munitsipaalvõimud ja riigiametid võivad emiteerida aktsiaid, millest saadavaid
vahendeid kasutatakse ehituse rahastamisel.
10. Munitsipaalvõimude võlakirjad. Tegemist on soodsa moodusega, sest see
seondub kindla
kohustusega kasutada saadavaid vahendeid
lühikese aja jooksul (3 - 5 aastat) vaid sihtotstarbel. Nende
võlakirjade protsendimäärad on tavaliselt veidi kõrgemad riigi väärtpaberitest saadavast tulust.
11. Laenud teistest fondidest. Riigiamet võib ehitamiseks laenata vahendeid ka teistest fondidest (kui
sellised eksisteerivad).
12. Üldine eelarvetulu. Munitsipaalvõimud saavad raha ehitamiseks maksudest: seejuures oluliseks
eeliseks on see, et seda raha ei tule tagasi maksta!
13. Erahoonestaja. Ulatuslike linnaehitusprojektide puhul on kasulik kui ka erahoonestaja osaleb
sotsiaalprojektides: selle eest võidakse talle aga anda mõni kasulik riiklik tellimus.
Antud etapi tulemuseks on valminud täpsustatud kalenderplaan, rahavoogude plaanid, valitud
finantseerimisallikad, finantseerimisskeem, finantsplaan, vajadusel sõlmitud tagatiste hindamisaktid,
finantseerimislepingud.
Loeng nr 3. Töövõtumeetodid, hinnakujunduse viisid, töövõtulepingud ja
nende mõju ehitusmaksumusele
3.1. Töövõtu korralduse meetodite valik
Terminiga "töövõtt" kirjeldatakse tegevust, mis on ehituses seotud tellija soovide rahuldamisega. Juhul kui
tellija vajab uut ehitist või vana ümberehitamist, peab ta sõlmima lepingu ühe või mitme isiku või
ettevõttega ehituses talle vajalike tööde tegemiseks, s.o. projekteerimiseks ja ehitamiseks. Seda tuleb
teha ka siis, kui tal on oma ehitustööjõud, sest
vaevalt on tal kasutada tööjõudu ja ressursse täies
ulatuses. Kuna töövõtulepingud ja nendes esitatud nõuded mõjutavad projekti maksumuskontrolli
võimalusi, peab teadma ka erinevate töövõtulepingute tüüpe ja nendest tulenevat hinnakujundamise
viise.
Esialgne töövõtu korralduse tüübi valik oleks
soovitav teha vahetult peale projekti
ulatuse ja eesmärkide
määratlemist. Töövõtu korraldamise kavandamine, mis algab korralduse meetodi esialgse valikuga
projekti määratlusel, täpsustub ja võib muutuda projekti ettevalmistamise etapi jooksul, lõpeb töövõtja
valikuga ja töövõtu- ja
käsundus - ja muude lepingute sõlmimisega tööde ning teenuste tellimiseks, riskide
maandamiseks jm.
See on protsess, mille käigus lisaks töövõtu korralduse meetodi valikule määratakse hinnapakkumise
küsimisel kasutatava:
pakkumiskutse dokumentide struktuur
pakkumiste menetlemisel rakendatavad reeglid
pakkumuste hindamise kriteeriumid
riskid ja nende vähendamise võimalused
lepingutes rakendatavad hinnamehhanismid
tööde eest tasumise tingimused
muud tingimused, mis mõjutavad projekteerimise ja/või ehituse hinda ja peavad seetõttu olema
teada enne vastavate hinnapakkumiste küsimist
Sellest kõige komplitseeritum on töö seoses projekteerimise ja ehituse töövõtu ettevalmistusega. Samuti
on see töö oma iseloomult ja detailides ehitiste omanikele, kes ei ole ise professionaalsed ehitajad
(
arendajad ), kõige vähem tuntud. Seetõttu on see etapp ehitise elukaarel selline, mis enim vajab
professionaalide poolt nõustamist. Nende valikute tulemustest ei sõltu ainult madalaim hind vaid ka
hinnakindlus, mitte ainult ehituse kestus vaid ka etteantud tähtaegade tagamise
kindlus , soovitud
kvaliteedi tagamine, aga ka riskide jagamine tellija ja töövõtja vahel, arvestades, et riskide vähendamise
eest tuleb tavaliselt ka midagi maksta. Selliste teadmiste defitsiit on põhjuseks, miks viimastel
kümnenditel on ehitusturule ilmunud uut tüüpi tegijad, kes pakuvad omanikele ehitustellija teenust –
professionaalsed ehitusjuhid.
Töövõtu korralduse meetodi detailide (hinnakujunduse meetod, pakkumismenetluse viis, taotlejate ja
pakkujate kvalifitseerimise viis, lepingutingimused, mis mõjutavad hinda jne.) valik tuleb teha vahetult
enne projekteerimise või ehituse võistupakkumise menetlemise algust, kuna valitud lahendused
mõjutavad lepingupoolte riske ja seega ka lepingu hinda ning need peavad olema teatavaks tehtud
pakkumiskutse dokumentides
1
3.2. Töövõtu korralduse meetodid
Töövõtu korralduse meetodi valik sõltub projekti määratluse etapil seatud eesmärkide ja ajaliste ning
finantsiliste piirangute tähtsuse järjekorrast ning omaniku osaluse määrast projekti juhtimisel nii
projekteerimise kui ka ehitamise
etappidel . Kindlasti tuleks peale ettevalmistusetapi lõppu need üle
vaadata, kuna vajadus-, tasuvus- ja teostatavusuuringute, detailplaneeringu, eskiisprojekti,
finantsplaneerimise ja teatud juhtudel ka projekteerimise läbimisel võib kerkida vajadus prioriteetide
muutmiseks.
1. Peatöövõtt
Üks kõige levinum töövõtu viis, mille puhul sõlmib tellija
lepingud eraldi nii projekteerimisfirmaga
projekteerimistöödeks ja ehituse peatöövõtjaga ehitustöödeks. Traditsioonilise peatöövõtu puhul peaks
võistupakkumise või ehitajaga läbirääkimise alguseks ehitusprojekt (kavand) olema valmis põhiprojekti
mahus. Põhiprojekti eest vastutab peatöövõtja ees tellija, tellija ees aga projekteerija. Sõlmitava lepingu
tüüp sõltub tellija soovist.

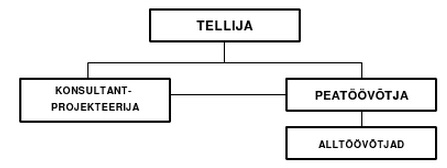

Joonis 3.1 Võimalik peatöövõtu korraldusskeem
Peatöövõtu meetodi puhul tuleb silmas pidada, et omaniku
madalaimad kulud projektile (rajatavale
ehitisele) tagatakse projekteerimisaegse ehituskulude kontrolli ja ehituse hinnapakkumise menetlemise
detailide kaudu.
Parima tulemuse ehituse soovitud kvaliteedi osas tagab kogusumma hind, kui pakkumise aluseks on
põhiprojekt koos töömahtude loendi ja töökirjeldustega ning
viimased on pakkumiskutse dokumentide
oluline osa.
Kui projekti
muudatuste tõenäosus on aga suur, siis selleks, et tagada muudatuste sisseviimise ja nende
hindamise lihtsus, võiks fikseeritud kogusummaga pakkumishinna päringus nõuda töövõtjailt hinnatud
töömahtude loendit koos vastavate ühikhindade esitamisega või eraldi ühikhindade loetelu. Hinnatud
töömahtudes kasutatud hindu kasutatakse ainult projekti muudatuste hindamisel.
Kui projekt on aga väga varajases staadiumis sh avarii ja remonttööde puhul, tuleks kasutada kulude
katmisel põhinevat peatöövõttu, mille puhul on võimalik ehitaja kaasata projekteerimisse, kasutada eriti
kõrge kvalifikatsiooniga alltöövõtjaid ja viia lihtsalt projekti sisse muudatusi.
2. Projekteerimis-ehitustöövõtt
Projekteerimis-ehituslepingu puhul sõlmib tellija lepingu ühe töövõtjaga nii projekteerimis- kui
ehitustöödeks. Töövõtja võtab endale vastutuse projekti hinna eest projekti arengu varases staadiumis.
Samuti vastutab töövõtja koostatud projekti eest. Kui projekteerimis-ehitustöövõtja kavatsetakse leida
võistupakkumise teel, siis peaks pakkumiskutse dokumentide hulgas olema ka eskiisprojekt, et kõik
pretendendid saaksid tellija vajadustest
ühtemoodi aru. Kui töövõtja kavatsetakse võtta
2
otseläbirääkimiste alusel, siis peaks eelduseks olema vähemalt tellija enese poolt tehtavate
vajadusuuringute lõpetamine ja edasine projekti arendus toimub juba koos ettevõtjaga.

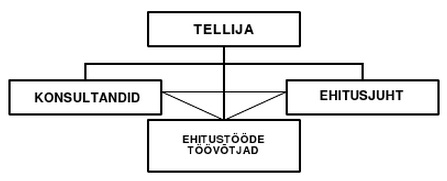

Joonis 3.2 Võimalik projekteerimis-ehitustöövõtu korraldusskeem
Kuna võistupakkumisel ebaõnnestunud pakkujate kulud projekteerimisele on küllalt suured, siis on
loogiline et need lisatakse järgmiste pakkumiste hindadele, mistõttu on keskmine
hinnatase selle meetodi
puhul, võrreldes teiste töövõtu meetoditega, ilmselt kõrgem. Kvaliteedi tagamiseks oleks vaja, et
projektlahendid saaksid enne töösse rakendamist omanikujärelvalve heakskiidu, mis võib tähendada aga
keskmisest
suuremaid kulutusi omanikujärelvalvele. Sellepärast on soovitatav võistupakkumise
rakendamisel kasutada kaheetapilist eelkvalifitseerimisega meetodit.
3. Juhtimistöövõtt
Ehituse juhtimise töövõttu kasutatakse juhul, kui omanikul napib aega, ressurssi või kompetentsi ehituse
tellija (omanikupoolse ehitusjuhi) funktsiooni täitmiseks. Sellisel juhul sõlmib omanik käsunduslepingu
professionaalse ehitusjuhiga (firma või füüsiline isik), kelle tegevus ehitusjuhtimise alal on registreeritud
Majandustegevuse Registris. Professionaalne ehitusjuht oma jõududega ei projekteeri ega ehita. Samuti ei
võta professionaalne ehitusjuht endale vastutust ehituse hinnas fikseeritud kogusummana ega ka
vastutust ehitustähtaja suhtes, nagu seda teeb ehituse peatöövõtja või projekteerimis-ehitustöövõtja.
Professionaalsele ehitusjuhile tasutakse teenusena, kas kokkulepitud kogusumma või tema tegelike
kulude katmisega.
Joonis 3.3 Juhtimistöövõtu korraldusskeem
Professionaalne ehitusjuht otsib töövõtjad tavaliselt võistupakkumise teel. Omaniku jaoks selgub ehituse
hind (jättes välja võimalikud lisatööd) töövõtjate pakkumishindade summana peale viimase ehituslepingu
sõlmimist. Orienteeruv ehitusmaksumus arvutatakse sõltumatu eelarvestaja või maksumusplaanija poolt
ettevalmistus- ja projekteerimisetappidel. Selline töövõtuviis võimaldab alustada töödega projekti varases
staadiumis.
3
3.3. Peamised hinnakujunduse viisid
Tellija ja ehitaja vahelisi suhteid koordineerib
töövõtuleping . Hinnakujunduse viisilt võib ehituse
töövõtulepingud jaotada põhimõtteliselt kaheks:
1) Fikseeritud hind
Hinna selgus enne töödega alustamist
Tellijal madal riskitase
Tellija kulud maksumuskontrollile on väiksemad
Ehitusettevõtja kasum aga ka risk on suurimad
2) Kulude katmisel põhinev hind
Soovitav avarii ja remonttööde puhul
Võimaldab alustada töid projekti väga varases staadiumis
Tellija
hinnarisk suur
Tellija kulud hinnakontrollile
Kulud, mis kuuluvad tasumisele peavad olema lepingus fikseeritud (
töötasu tariifid,
üldkulu artiklid)
Töövõtjal väike risk ja ka väiksem kasum
Maksumusplaanimise seisukohalt on siin aga üks vastuolu: nimelt kokkulepitud summa leping ei anna
tellijale võimalust kulusid täpselt kontrollida, samas aga annab hea ettekujutuse kogumaksumusest.
Kulude tasumise leping aga võimaldab juhtida tööde korraldamist ning saada täpset teavet tegelikust
olukorrast platsil, ei saa aga ette näha kogukulusid.
A) Fikseeritud hinnad
1) Kogusummal põhinev hind:
Tellijal pole vaja koostada töömahuloendit
Joonised ja tehniline kirjeldus peavad olema piisavalt detailsed, et välistada
erinevaid tõlgendamise võimalusi
2) Töömahuloendil põhinev hind
a) Töömahuloendi koostab tellija
Väga selge vahekorra fikseerimine
Ühikhinnad fikseeritakse pakkumisdokumendis (jääb lepingu lisaks)
Muudatustes lihtne kokkuleppida (mahud muutuvad, ühikhinnad võivad jääda)
Tellija kulutused maksumusplaanimisel suuremad
b) Töömahuloendi koostab ehitaja – vajalik mahu mõõtmise standard
3) Läbirääkimisel põhinev hind
Ehitaja kaasatakse projekteerimise ajal hinnaarvutuste tegemisse
Partnerlus kontra
võistlus 4) Hinnakirjadel põhinevad lepingud - töömahud jäävad lahtiseks. (Nt tänava
remonttööd )
B) Kulude katmisel põhinev hind
1) Kulud + %: oht, et ehitaja on huvitatud kallite materjalide kasutamisest. Seda on võimalik
aga lepingutingimustega välistada
2) Kulud + fikseeritud
teenustasu : töövõtja risk suur
3) Piirkuludel põhinev hind: orienteeruv hind fikseeritakse lepingus. Ülekulu või säästu
jagamise skeem fikseeritakse lepingus
4
Põhimõtted võib summerida järgnevas tabelis:
Kokkulepitud summa Kulude tasumine
1. Tööde
alustamisel peavad nõudmised
olema täielikult teada
JA
EI
2. Kulude piiramise võimalus
JA
EI
3. Tellija meeskonnal on võimalus juhtida
lepingu kulusid
EI
JA
4. Töövõtjal on tootmiskulude tagasisaamise
võimalus
EI
JA
Valitud lepingu tüüp mõjutab konsultantide soovituste iseloomu ja ulatust: juhul kui on tegemist
suuremahulise kulude tasumise lepinguga, on kindlasti vaja ametisse määrata maksumusplaanija, et
kontrollida esitatud arveid.
Üks kõik millist töövõtu korraldust või hinnakujunduse viisi tellija ka ei soositaks, siis
finants riski jääb
igajuhul ülesse. Riski ei ole võimalik elimineerida aga seda on võimalik kallutada tellija või töövõtja
suunas. Järgnevalt on üks väike tabel, mis iseloomustab riski jaotust tellija ja töövõtja vahel. Selge on see,
et kui tellija tahab töövõtjaga sõlmida kogusumma lepingut, siis sisuliselt kogu risk on töövõtjal. Sellise
lepingu tüübi puhul läheb tellijale ehitus küll kallimaks aga sellega väldib lepingu ülekulu. Valides aga
kulude katmise lepingu koos töövõtja %-ga, suudab ta kulusid rohkem kontrollida ja vajadusel ka projektis
viia sisse muudatusi, aga lepingu maksumus selgub alles ehitustööde lõpuks ning projektist tulenev kogu
risk on tellijal.
Kogusumma
Peatöövõtt
Hinnakirjadel
Kulude
leping
töömahuloendiga põhinev hind
katmine + %
Tellija
risk
Töövõtja
risk
Joonis 3.4 Riski jaotus tellija ja töövõtja vahel
3.4. Kulude tasumise lepingud
1. Kulud koos proportsionaalse hinnalisaga
See on üks paremaid lepingutüüpe: töövõtja valitakse, leping sõlmitakse ning töid võib alustada enne
idee lõplikku väljatöötamist (puudub eelarve või töömahtude loend). Teoreetiliselt on töövõtja tegevus
suunatud tellija huvide teenimisele, kuid tellija teab, et töövõtja ei saa selle meetodi puhul kõrget
kasumit.
Selle lepingutüübi puudused on
tavalised kulude tasumise põhimõtte puudused: halb võimalus kulusid
prognoosida ja madal
tootlikkus , mida põhjustab see, et ei töötata mitte hinnale vaid kuludele. Lisaks
5
nendele puudustele on
positiivseks võimaluseks kontrollida liigsete kulutuste vältimist. Siiski on just sellel
lepingutüübil
imidž , et see võimaldab teha ülemääraseid kulusid, sest töövõtjale tasutakse protsendi
alusel tehtud kuludest.
Seda lepingut kasutatakse järgmistes olukordades:
• kiired abi- ja parandustööd
• vanade ehitiste ümberehitamine ja
remont , kui pole võimalik ette näha tööde ulatust enne lepingu
alustamist
• kui on vajalik väga kõrge tööde kvaliteet
• kui kulud pole olulised, kuid tellija on huvitatud töö käigu kontrollimisest
2. Kulud koos kokkulepitud hinnalisaga
Selle meetodiga püütakse vähendada eelmise lepingutüübi negatiivseid omadusi, tasudes töövõtjale
projekti maksumusest lähtudes kindla kasumisumma ja vähendades sellega võimalust raiskamiseks.
Paraku tähendab see aga seda, et enne tööde alustamist tuleb koostada väga täpsed joonised ja eelarve:
seega teatav puudus võrreldes eelmise lepingutüübiga. Praktikas on olukordi, kus tööde käigus sõlmitakse
uusi kokkuleppeid, sest projekti teostamisel on tekkinud mitmeid
ootamatusi .
3. Tagatud piirmaksumuse leping
See lepingutüüp väljendab soovi tegutseda kulude tasumisel veatult: koostatakse töömahtudeloend,
kokkuleppe aluseks on lõplik hinnatase ning töö täitmisel tasutakse töövõtjale tegelike kulude eest.
Seejuures on palju võimalusi lõpliku hinnani jõudmiseks: kui tegelikud kulud on madalamad etteantud
maksumusest, siis töövõtja ja tellija jaotavad selle säästu oma-vahel, kui aga tegelikud kulud on kõrgemad
kokkulepitud summat, peab töövõtja rahulduma talle vaid tegelike kulude katmisega.
Töövõtja on seetõttu huvitatud tööde tegemisest nii odavalt kui võimalik ja ka tellija saab sellest otsest
tulu. Põhipuudus on aga see, et etteantud maksumuspiir võib tihti olla põhjuseks lepingu
ümbervaatamisele.
Ka maksumusplaanija tasu kujuneb siin küllaltki suureks (loomulikult ka
töömaht ), kuna kasutatakse
topelt mahus dokumentatsiooni (kulude tasumise arvestused tuleb kontrollida ja koostada uued hinnatud,
kooskõlastatud ja registreeritud töömahtude loendid).
Selle süsteemi puhul säilivad siiski kulude tasumise meetodi eelised: töövõtjal ja tellijal on võimalus
töötada koos projekti juhtimisel ja seda kasutatakse eriti edukalt pikaajaliste projektide puhul, kui tellija
kavandab koostööd sama töövõtjaga.
4. Juhtimisleping
Need on töövõtulepingud juhtimismeeskonnaga, kes tasu eest korraldab tellijale projekti elluviimise.
Meetodit kasutatakse edukalt suurte tööstusprojektide puhul, kui oluline on aeg ja paljude erinevate
inseneritöödega seotud lepingute üheaegne täitmine. Juhtimislepinguid kasutatakse üha enam ka
üldehitusprojektide juures (eriti ümberehitustöödel), kusjuures on vajalik väga tihe side tellija esindajate
ja ehituse juhtimismeeskonna vahel.
Eksisteerib kolm erivormi:
• korraldusleping
6
• ehituse juhtimisleping
•
projektijuhtimine 5. Omajõududega ehitamine
Tegelikult pole see töövõtuleping, tellija ise värbab tööjõu ja alltöövõtjad, ostab materjalid ning teeb kogu
korralduse, kandes ise ka kogu riski. Seda moodust ei kasutata tihti,
erandiks on vaid need tellijad, kes
juhivad oma ehitusosakonna tegevust (suured tööstuskontsernid ja riigiasutused). Põhiraskus tellijale on
saada selleks küllaltki lühikeseks ajaks kokku tööjõuline korraldusmeeskond. Seejuures eeldatakse, et
tellija konsultandid on võimelised ka edaspidi korraldama ehitustegevust, kuna neil peaksid olema
pikemaajalised tööalased huvid. Siiski on tehtud vähe selle põhimõtte põhjalikuks uurimiseks.
Omajõududega
ehitamisel on kõik kulude tasumise korraldusmeetodi eelised ja puudused, mõnikord
võimaldab ta ka võistupakkumise korraldamist.
3.5. Kokkulepitud summa lepingud
Üheks selliste lepingute puuduseks on oluline sõltuvus inflatsiooni mõjust, sest suured ehituslepingud on
sõlmitud aastaiks ja pole otstarbekas nõuda töövõtjalt kogu inflatsiooni riski kandmist. Enamikel
lepingutüüpidel on seetõttu ka kaks versiooni: üks väikestele projektidele, kus inflatsiooni risk jääb kanda
töövõtjale, teine aga suurtele projektidele, kus riski kas osaliselt või täielikult kannab tellija. Kuigi esimene
variant annab tellijale kindla teabe kulutustest, võib teine variant lühemate lepingute puhul olla isegi
odavam: ehitajad ei taha kanda riski ja eelistavad sel juhul pakkuda üle.
1) Kogumaksumuse leping
Kogumaksumuse lepingus seob ehitaja ennast jooniste ja töökirjelduste alusel arvutatud kindla hinnaga.
Tavaliselt pole ametis maksumusplaanijat: ei toimu esialgse hinna määramist, eelarve koostamist ja
muudatuste tegemist kokkulepitud maksumuses võib teha ka ebaprofessionaalselt. Kui aga tellija nõuded
on täpselt formuleeritud, joonised ja töökirjeldused korrektsed, on siiski tegemist väga lihtsa ja efektiivse
lepingutüübiga.
2) Töömahtudel põhinevad lepingud
Tegemist on
enamlevinud moodusega ehitustööde tegemiseks ja seetõttu käsitletakse seda järgnevalt ka
täpsemalt, sest kasutusel on põhikontseptsiooni mitmed variandid.
a) Võistupakkumine
Mitmel töövõtjal palutakse teha pakkumused projekti kogusummale, võttes aluseks tellijapoolt koostatud
töömahtude loendid. Eduka töövõtja pakkumus saab aluseks projekti finantsjuhtimisele: seega üks
dokument (töömahtude loend) on aluseks nii töövõtja valikul, hinna määramisel kui lepingu juhtimisel.
Selline lepingutüüp annab tõenäoselt madalaima hinna, kuigi pole õige lugeda seda moodust parimaks
kõigi eelnevatega võrreldes, sest ka tema pole vaba puudustest. Siiski on see lepingutüüp koos
töömahtude loendiga dokumendiks, mis annab enamiku andmeid maksumusanalüüsiks ja muidugi tagab
kontrolli pakkumuste üle.
b) Sarnane eelmisega, kuid koos ligikaudsete töömahtude loendiga
Kasutatakse siis, kui projekteerimine pole veel lõpetatud ja töömahtude loend on vaid esialgne. Lõpliku
hinna
määramiseks mõõdetakse täpsed tööde mahud alles töö täitmise käigus. Mooduse eelis on, et see
7
võimaldab varasemat tööde alustamist,
keerukam on aga nii aja- kui maksumuskontrolli korraldamine.
Siiski selle meetodi puhul, kui töövõtja on eelnevalt teinud liiga madala pakkumuse, on tal ikkagi mingi
võimalus oma tegelike kulude tagasisaamiseks.
c) Läbirääkimistel sõlmitud leping
Töövõtja valitakse projekteerimise ajal lähtudes eelnevast koostööst või lihtsa pakkumisküsitluse alusel,
kus on märgitud juhtimis- ja
üldkulud ning palgakulude määr. Leping koostatakse töömahtude loendi
alusel ja paralleelselt jooniste valmimisega ning töövõtja osalemisel ka eelarve (tavaliselt osaleb töövõtja
ka detailprojekteerimisel). Kuna juba projekteerimise käigus sõlmitakse mõned maksumusega seotud
kokkulepped, siis aitab see kaasa hinna prognoosimisele ja eelarvestamisele. Seetõttu võib ka ehitusplatsil
alustada töid varem, kuna kõik kokkulepped seoses poolte tegelike vajadustega on saavutatud ja nii
tähtajad kui töömahtude loendid arvestavad neid. See leping on sobilik
pidevate töövahekordade puhul,
kui tellijal, konsultandil ja töövõtjal on head
töösuhted : tõenäoliselt ei kujune siin küll ekstreemseid (nii
kõrged kui madalad) hindu. Just seetõttu võib olla just maksumusplaanija kõige mõjukamaks
isikuks konsultantidest ja ta määratakse ametisse tavaliselt esimesena.
d) Seeriatöövõtu leping
Meetodit kasutavad need tellijad, kellel on pidev tööprogramm: töövõtjatel palutakse
pakkumisel , kus
aluseks on tüüp-töömahtude loendid, anda (hinnata) töövõtja koostöö tingimused teatud ajaks (kaks-
kolm aastat). Töövõtjad kasutavad tavaliselt keskmisi pakkumismäärasid, mida kasutatakse nii
keerukamate kui lihtsamate projektide puhul. Seda lepingutüüpi kasutavad tavaliselt kohalikud võimud
ning kuna leping ei anna ekstreemseid hindu, annab ta siiski suurepärase hinna prognoosimise võimaluse,
sest kokkulepped on olemas juba projekteerimise ajal.
3) Hinnakirja leping
Kasutatakse tavaliselt riigitellijate poolt eriti remont- ja hooldustööde puhul. Siin on teatud sarnasus
seeriatöövõtu lepinguga, kuid töövõtja koostab pakkumusena enda "hinnakirja", mille alusel ta on nõus
tööd tegema. Mõnikord kasutatakse seda lepinguvormi ka väikeste uusehituste puhul, mille ehitamine
tuleb päevakorda alles muu töö käigus.
4) Projekteerimis-ehitustöövõtuleping
Selle meetodi puhul on töövõtja tellijale nii projekteerijaks kui ka ehitajaks. Meetodi eelis seisneb selles,
et töövõtja on ennast varakult sidunud nii kindla hinna kui lõpetamistähtajaga ja tal on täielik vastutus
projekti eest. Puuduseks on aga konkurentsi puudumine ja tootmisele orienteeritud projekteerimine.
Sellest lähtudes nimetab tellija ametisse maksumusplaanija, et ta jälgiks pidevalt kulusid ning vajadusel
võib paluda ka arhitekt-konsultandi abi. Viimase tegevus on aga piiratud ja tihti on tema roll ilmselt
nurjumisele määratud, sest töövõtjal võib olla oma projekteerimismeeskond või palkab ta
väliskonsultandid. Kuna ka viimased vastutavad töövõtja, mitte tellija ees, on tegemist paljuski sisemise
töökorralduse üksikasjadega.
Projekteerimis-ehitustöövõtuleping vaadeldakse kokkulepitud summa meetodina. Pole aga mingit
põhjust, miks selline korraldus ei võiks olla kujundatud hoopis kulude katmisena oludes, kui projektile
pole võimalik leida kindlat hinda (näiteks remonditööd).
3.6. Projektide juhtimine
1. Korraldusleping
Kolmest projekti juhtimise lepingust on korraldusleping lähim traditsioonilisele lepingute sõlmimise
praktikale ja ülesehitusele ning vaatamata oma kõlavale nimele on sellel palju ühist kulud koos
8
kokkulepitud hinnalisaga lepinguga. Põhierinevus seisneb selles, et korraldav töövõtja ei tee muud kui
juhib töid platsil ja kõik tööd tehakse talle alltöövõtu korras, kuid see on väga üldine põhimõte.
2. Ehituse juhtimisleping
Tegemist on korralduslepingu vormiga, kus ehituse juhtimisfirma tegutseb pigem konsultandina, mitte
aga niivõrd töövõtjale sarnases rollis: kõigil töövõtjatel on lepingud otse tellijaga ja seega pole nad
traditsioonilised alltöövõtjad.
Selline leping on vähem sobilik töövõtjale, sest kasutatakse vaid üht osa tema organisatsioonist ja tal pole
võimalik kasutada projekti rahavoost tulenevaid
eeliseid . Samas võimaldab see firmade nõustamist ja
juhtimisteenuse osutamist tellijatele.
Nii korraldus- kui ehituse juhtimislepingute eelised võrreldes traditsioonilise töövõtu lepinguga on siiski
olulised. Võimalik on projekteerimise ja ehitamise ühildamine, ehitusel saadav kogemus on koheselt
projekteerijale kättesaadav ning nii tavalise vastasseisu asemel kujuneb hea tellija ja projekteerija koostöö
ehitajaga, mis on eriti vajalik suurte ja ajategurile tundlike projektide puhul.
On selge, et need eelised pole praktikas mitte alati saavutatavad, osaliselt seetõttu, et traditsiooniliselt
koolitatud töövõtja
meeskond ja töövõtu firmad pole kohandatud uute, enam tellijatele orienteeritud
meetoditega. Selline huvide vastasseis ilmneb siiski vaid juhtimise tipptasandil: allpool on tegevuse
aluseks tavapõhimõte - maksta võimalikult madalamat tasu tehtud töö eest ja eksisteerivad ka
tavakonfliktid.
Tuleb nõustuda sellega, et mõlema lepingutüübi eelised on vaieldamatult
toonud kaasa nende ulatusliku
kasutamise ka keerukate projektide puhul, kus traditsioonilise mooduse kasutamine on palju raskem.
3. Projektijuhtimine
Seda terminit kasutatakse väga vabalt, kuid tema õige tähendus eeldab projektijuhti, kes asub püramiidi
tipus , ümbritsetuna tellijast ja kõigist konsultantidest, kes pole mitte ainult ehitus- ja insenerioskustega,
aga ka hoonestusstrateegid ja marketingi
spetsialistid . Projektijuht saab neilt kõigilt abi ning konsulteerib
omakorda tellijat. Tavaliselt ta ei tegele rahadega, v.a. tasu oma töö eest: kõigil konsultantidel ning
töövõtjatel on
lepinguline otseside tellijaga, kuigi nad saavad korraldusi projektijuhilt.
Projektijuht on spetsialist, kel pole projekti vastu ettevõtja huvi ja ta võib välja pakkuda suvalise
lahenduse. Tal on oskus juhtida ja hea
juhtimisalane reputatsioon, samas saab ta kogu vajamineva info
konsultantidelt. Tellija võib olla huvitatud sellise projektijuhi ametisse määramisest, kelle erialane
ettevalmistus on seotud just nende probleemidega, mida tellija peab
olulisteks oma ehituse juures: kui on
oluline projektlahend, siis valitakse projektijuhiks arhitekt, kui aga maksumus, siis maksumusplaanija.
Projektijuhi kasutamine ei tähenda seda, et tuleb kasutada mitte-traditsioonilist töövõtumeetodit: alati
võib kasutada ka töömahtude loendi alusel määratud peatöövõtjat. Sel juhul on muidugi loomulikum kas
korraldus- või ehituse juhtimislepingu kasutamine, kui just projekti eripärast ei tulene projektijuhtimise
kasutamine.
Siiski tuleb meeles pidada, et ilmselt on kogukulud kõigi uute meetodite
kasutamisel suuremad kui
traditsioonilisel ja pole mõtet kasutada projektijuhtimist siis, kui ta on
raskelt kohandatav või selleks
puudub otsene vajadus.
Lõpuks on oluline, et projektijuhtimine kas ehitamise või kogu idee tasandil eeldab seda, et
korraldavorganisatsioon ei osuta tellijale ühtegi sellist teise organisatsiooni
erialast teenust, mille osas ta
ise pole tellija ees
vastutav . Üldkorraldusega
tegelev firma ei tohi teha ise ehitustöid, nagu ei tohi seda
9
teha ka projektijuhi rollis olev ja maksumusplaanimisega tegelev eelarvestamise firma. Samuti ei tohi ka
projektijuht ise tegutseda ehitustööde
juhina . Paljuski just sel põhjusel pole projektijuhtimine kujunenud
atraktiivseks ehitusfirmadele.
Tavalised kulude tasumise meetodi eelised ja puudused kehtivad ka kõigi projektide juhtimise põhimõtete
puhul, kuigi projekti juhtiv meeskond annab aga töid alltöövõtjatele kokkulepitud summa põhimõtte
alusel.
Tellijal on mitmeid eri soove ja nende rahuldamiseks on palju mooduseid lepingu sõlmimiseks.
Lepingutüüp iga projekti või projektide grupi jaoks valitakse lähtudes tellija konkreetsetest soovidest,
mitte aga "
tavadest ". On mõttetu koostada töömahtude loend sellisele tellijale, kes pole huvitatud mitte
rahast vaid hoopis mugavusest. Samuti peab meeles
pidama , et tellija võib tegelikult mitte vajada ehitist
vaid hoopis sellega kaasnevat efekti (tulemust). Seetõttu on tähtis, et ta ei läheks nõu küsima ka nende
juurde, kes on esmaselt huvitatud just ehitamisest.
3.7. Ehituslepingute olulisus ja ehituses enamlevinud lepingud
3.7.1. Ehituslepingute olulisus
Vastavalt VÕS § 8 lõikele 2 on leping lepingupooltele täitmiseks kohustuslik ja kohustused tuleb täita
vastavalt lepingule või seadusele (VÕS § 76 lg 1). VÕS § 76 lg 3 täpsustab, et kohustus loetakse alles siis
kohaselt täidetuks, kui see on täidetud vastuvõtmiseks õigustatud isikule õigel ajal, õiges kohas ja õigel
viisil. Täitmisel on oluline ka kvaliteet. VÕS § 77 lõige 1 selgitab, et kvaliteedinõuded tulenevad kas
lepingust, seadusest või asjaolusid arvestades tuleb kohustus täita vähemalt keskmise kvaliteediga.
Ehituse töövõtulepingutes on töövõtja peamiseks
kohustuseks saavutada kokkulepitud tulemus, st teha
töö. Lepingute põhiprobleemid tekivad sellest, et poolte vahel sõlmitud leping on liiga üldsõnaline ja ei
reguleeri kitsaskohti. Ehituses tekivad probleemid tavaliselt kas dokumentide tõlgendamise
erimeelsustest või kohustuste rikkumisega, näiteks töövõtja ei ole tellija arvates teinud töid nõuetekohase
kvaliteediga ja nõutud ulatuses. Lepingu eesmärk ongi panna paika lepingu poolte õigused, kohustused,
vastutuse piirid,
trahvid ning võimalikud erimeelsuste lahendamise viisid, et eelpool nimetatud
probleemide
ilmnemisel oleks võimalik need kokkulepitud tingimustel lahendada.
Tüüpleping koosneb: LEPINGU
SUBJEKTID + ERITINGIMUSED
Leping koosneb: TÜÜPLEPING + LEPINGUOBJEKTID + LEPINGU LISAD
Ehituslepingu koostamisel tuleks rõhku panna järgnevatele punktidele, millede selge ja ühene
sõnastamine ja lahtikirjutamine oluliselt vähendab ehitusaegsed kui järgseid erimeelsusi ja vaidluste
teket:
Ehitusprojekt – ehitustööde aluseks on ehitusprojekt. Üldiselt on aluseks tööprojekt, kuid tööde
aluseks võib olla ka eelprojekt, millele on väljastatud ehitusluba. Mida paremini on ehitusprojekt
koostatud, seda vähem tekib sellest probleeme ehitamisel.
Töömahu hindamine – suurimaid tüliallikad ehituses on just töömahu õige hindamine. Ükskõik kui
detailne ja õige ka ei ole töömahuloend ning selles kajastatud mahud, ei ole võimalik ja ka mõtteks kõiki
mahte ja töid sinna kirja panna. Sellepärast tuleb kohe
lepingusse sisse kirjutada tegevused ja
10
mehhanismid kuidas hinnatakse töömahtu ning kuidas hinnatakse tööd, mille maht suureneb või
väheneb.
Tellija
lähteülesanne – kuna eelprojekt on üldine ning ei pruugi kirjeldada kõiki kasutatavaid
materjale ja sõlmede lahendust, on tellija huvides esitada lepingu lisana lähteülesanne, kus on täpselt
kirjas, milliseid materjale, ehitustooteid, seadmeid kasutada ning millist välisviimistlust soovitakse.
Kvaliteedinõuded – kindlasti tuleks lepingus eraldi sätestada kvaliteedinõuded ehitustöödele, -
materjalidele ja ka
toodetele . Praktikas kasutatakse jätkuvalt viitamist Soome kvaliteedinõuetele (RYL),
mis on saadaval ka eestikeelsetena, aga ka kehtivatele standarditele ja normidele.
Ehitaja täitmistagatis – Suuremate projektide puhul on tellijal soovitatav ehituslepingus kokku
leppida, et töövõtja esitab oma kohustuste täitmise tagatisena ehitusaegse
tagatise . Tagatisena
kasutatakse üldjuhul kas panga või kindlustusseltsi garantiikirja, samuti võib kasutada võimalust
deponeerida tellija arvelduskontole. Ehitusaegne
tagatis võimaldab probleemide korral (nt ehitaja
pankrotistub või jätab tööd pooleli) tellijal saada talle tekkinud kulude ja kahjude katteks hüvitist.
Lepingu hind – lepinguga tuleks
fikseerida , et lepingu hind on töövõtjale siduv ja lõplik ning selle
suurus ei kuulu muutmisele tulenevalt tööde või materjalide hilisemast kallinemisest, hinna või töömahu
valearvestamisest jne, juhul kui lepinguga ei ole sätestatud teisiti. Sellega saab tellija välistada
hilisemad töövõtja lisarahataotlusi.
Registreering MTR-is – registreeringute olemasolu tuleks kontrollida just väiksemate ehitus ettevõtete
puhul, ka lepingus võiks märkida, et registreeringud on vajalikud.
Maksete tegemine – lepingus tuleks selgelt fikseerida kuidas, millal ja mille alusel toimub tööde eest
tasumine. Üldiselt on kombeks, et iga kuu lõpus hinnatakse ära tehtud töö ja selle maksumus, mis
kinnitatakse kahepoolse aktiga. Näiteks riigihangete puhul on lepingusse kirjutatud, et arvete tasumise
aeg on 56 päeva. Nii pikk arvete tasumise aeg aga oluliselt survestab ehitusettevõtjat, mis tellija jaoks
üldjuhul tähendab kallimat hinda.
Ettemaks – tellija huvides võiks ettemaksust pigem loobuda, samas ehitusettevõtja seisukohalt tuleks
seda just teha, et ehitustöödega saaks alustada sujuvamalt. Ettemaksu tuleks kindlasti kohaldada ka juhul,
kui arvete tasumise aeg on pikk.
Alltöövõtjad – lepingus tuleks fikseerida, et
alltöövõtja alltöövõtt on keelatud.
Lepingu tähtaeg – kindlasti tuleb lepingus fikseerida tööde lõpptähtaeg. Vajadusel võib fikseerida ka
vahetähtajad.
Lisatööde ilmnemine – kogemustega ehitusettevõtjalt eeldatakse, et hinnapakkumise koostamisel on
ta näinud ette kõigi täiendavate tööde vajaduse ning nendega ka
arvestanud . Ehitusega üldjuhul alati
kaasnevad lisatööd ning tellijal on lihtsam vastavat
regulatsioonid ja viisid selliste tööde hindamiseks ja
tegemiseks kohe lepingusse kirjutada.
Dokumenteerimine – dokumentide mitte koostamine on üldjuhul väiksemate ehitusettevõtjate
probleem, mis võib tekitada probleeme kasutusloa saamisel. Sellest tulenevalt võiks lepingusse kohe
kirjutada, millist dokumentatsiooni peab ehitusettevõtja pidama ja mida tellijale üle andma, nt
ehitustöödepäevik, kaetud tööde
aktid , toodete
sertifikaadid jne.
11
Leppetrahv – lepinguga tuleks kindlasti paika panna kõik lepingu osapooltele kehtivad ja võimalikud
tehtavad trahvid, nende arvestamise alus, ulatus ja maht. Näiteks lepingu tähtaja ületamisega peab
töövõtja maksma viivist 0,01% lepingu maksumusest iga ületatud päev eest, kuni on täitunud 10% lepingu
maksumusest.
Garantiiaeg –
seadustest tulenevalt on ehitustöödele antav
garantii vähemalt 2 aastat ehitise
üleandmise päevast. Kokku võib leppida ka pikema garantiiaja. Nt Maanteeametil lepingus on garantiiaja
pikkuseks nõutud 5 aastat. Tagatiseks on enamasti töötasu kinnipidamine etteantud suuruses, kuni
garantiiaja lõpuni või panga garantiikirja esitamine. Ilma sellise tagatiseta on tellijal üsna problemaatiline
saada töövõtjat garantiiperioodil ilmnenud vigadega tegelema.
3.7.2. Ehituses enamlevinud lepingud
Ehituses on kasutusel väga palju erinevaid tüüplepinguid, mida on vastavalt vajadusele oluliselt
modifitseeritud
ning
eritingimustega
korrigeeritud.
Enam
levinud
on
Majandus
ja
Kommunikatsiooniministeeriumi tellimusel Eesti Ehitusettevõtjate Liidu juures moodustatud töörühma
poolt koostatud töövõtulepingu üldtingimused, mis on heaks kiidetud ehituse töövõtu ja alltöövõtu
lepingutega seotud erialaliitude poolt:
1) Ehituse töövõtulepingute üldtingimused (ETÜ 2013)
(kehtiv alates 28.05.13) 2) Ehituse alltöövõtulepingute üldtingimused (EATÜ 2005)
(kehtiv alates 16.09.05) 3) Projekteerimise töövõtulepingu üldtingimused (PTÜ 2005)
(kehtiv alates 13.03.07) 4) Omanikujärelvalve käsunduslepingu üldtingimused (OKÜ 2005)
(kehtiv alates 20.05.05) Lepingud leiab siit:
https://www.mkm.ee/et/lepingute-koostamise-juhendid-ja-naidised Lepingute üldtingimuste eesmärgiks on:
Siduvus poolte jaoks lepingu kaudu
Eesmärk vähendada lepingute koostamise töö mahtu ja vältida vigu
Vastutuse ja riskide võrdne jagamine
Konkretiseeritavad tingimused : „… kui lepingus pole määratud teisiti“
Meeldetuletav (etteütlev funktsioon)
Lepingu lisad (enne sõlmimist)
Lepingu muudatused (pärast sõlmimist)
Levinud on ka FIDIC (Insener-konsultantide Rahvusvaheline
Föderatsioon ) ehituslepingute tingimused,
eelkõige just infrastruktuuri ja ühisveevärgi riigihangetes. Eestis kasutatakse valdavalt punast ja kollast,
harvematel juhtudel ka rohelist raamatut. FIDIC lepingute puhul on tegu väljatöötatud ehitus- ja
projekteerimisvaldkonna töövõtulepingute standardtingimustega. FIDIC lepingute ajalugu ulatub tagasi
aastasse 1957., kui esmakordselt nägi ilmavalgust rahvusvahelisi ehituslepingu tingimusi sisaldav nn
“punane raamat“. Föderatsioon asutati aga juba 1913. a. Prantsusmaa, Hollandi ja Belgia poolt. Käesoleval
hetkel on kasutusel 1999. aastal avaldatud FIDIC töövõtulepingute standardtingimusi sisaldavad
tüüplepingud.
Punane raamat –klassikaline ehitustöövõtuleping, kus ehitatakse tellija antud projekti alusel. Projekti
õigsuse eest vastutab tellija. Pärast töö teostamist toimub tehtud töö ülemõõtmine. Oluline on, et
ühikhinnad väljendaksid töö
tegelikku maksumust, kas siis koos või ilma kasumita, üldkuludeta sõltuvalt
sellest, kas töömahuloendis on eraldi välja toodud üldkulude ja kasumi rida või mitte.
12
Kollane raamat – projekteerimis- ja ehitustöövõtuleping, kus töövõtja teostab nii projekteerimise kui ka
ehitamise. Projekti eest vastutab töövõtja. Üldiselt on tegu kogusumma lepinguga, mille puhul on olemas
eelprojekt ning põhiliste tööde kohta töömahuloend.
Roheline raamat – ehitustöövõtulepingu lühiformaat rahaliselt väiksematele ja tehniliselt lihtsatele
objektidele. Leping võib olla üles ehitatud nii kogusumma baasil, ühikhinna baasil või kombineerituna, kus
osade tööde kohta on olemas põhiprojekt ja ülejäänud tööde kohta vaid eelprojekt.
Punane
Kollane Roheline
raamat
raamat
raamat
Hanketeade (riigihangetel)
x
x
x
Lepingu üldtingimused
x
x
x
Lepingu eritingimused
x
x
x
Töökirjeldus
x
-
x / -
Tehniline kirjeldus
-
x
- / x
Töömahuloend
x
-
x / -
Tööde kirjeldus
-
x
- / x
Joonised
x
-
x / -
Tabel 3.1 Iseloomustab, mida iga leping endas sisaldab
FIDIC lepinguid iseloomustab see, et lepinguosaliseks on ka Insener. Definitsiooni 1.1.2.4 kohaselt on
„Insener isik, keda Tellija on ametisse nimetanud selleks, et ta tegutseks Lepingus Insenerina“.
Inseneri kohustuseks on täita talle lepinguga pandud kohustusi. Insener oma olemuselt peaks olema justkui
erapooletu , samas peab ta tegutsema Tellija huvides.
Joonis 3.5. Lepingupooled FIDIC lepingute puhul
Antud raamatute kasutamine nõuab tellijalt ja pakkujalt aga väga häid teadmisi. Üheks põhjuseks, miks
FIDIC lepingud nii
populaarsed on, seisneb selles, et tegemist on lepingu poolte huve tasakaalukalt ja
mõistlikult reguleeriva instrumendiga. Samas on nii poolte eraldiseisvaid eesmärke kui ka ühiseid soove
arvestades vajalik muuta või
täiendada standardtingimusi ja kohandada neid vastavalt konkreetse
olukorra vajadustele. Sellised kokkulepped fikseeritakse eritingimustega, mis omavad lepingu täitmisel ja
vaidluste lahendamisel tihti keskset tähendust.
13
Vähemal määral kasutatakse Soome ehitustöövõtu üldisi lepingutingimusi YSE 1998. Leping on mõeldud
reguleerima ettevõtjate vahelisi ehitustöövõtte.
3.8. Riigi- ja erahanked
3.8.1. Erahangete korraldamine
Erahangete korraldamisel kindlaid regulatsioone ei ole, mida järgima peaks. Seetõttu on tavaline, et ka
hanke korraldamise ajal muudab tellija korduvalt ehitusprojekti või oluliselt täpsustab seda. Samuti on
tavaline, et korraldatakse mitu pakkumus vooru, enne kui võitja välja valitakse. Sellise
tegevusega garanteeritakse, et saadakse turu parim võimalik hind. Kuna erahanke puhul ei ole tegu avaliku hankega,
siis peale pakkumuse
esitamist ei näe pakkuja kohe oma tulemust esitatud pakkumuste seas. Erahankeid
iseloomustab ka see, et puudub konkreetne
ajatelg ehk pakkumuskutse saamisest kuni lepingu
sõlmimiseni võib teinekord minna mitmest kuust kuni äärmisel juhul ka aastani. Kui riigihangete puhul on
tavaline, et võidab see, kes teeb kõige soodsama pakkumise, siis erahangete puhul see nii olema ei pea.
Erahankeid iseloomustab ka see, et vähem on bürokraatiat ning tööde teostamise ajal on tellijal palju
lihtsam viia ehitusprojekti sisse muudatusi.
3.8.2. Riigihangete korraldamine
Hangete korraldamine ja töövõtja valimine avaliku ja erasektori poolt on oma
sisult üsna erinevad.
Riigiasutus, kohaliku omavalitsuse asutus või üksus, avalik õiguslik juriidiline isik või muu avaliku sektori
valitseva mõju all olev isik kasutab oma tegevuseks vajalike asjade ostmisel, teenuste või ehitustööde
tellimisel avalikke vahendeid ehk
maksumaksja raha, ning just seetõttu peab ta riigihanke korraldamisel
järgima kindlaid põhimõtteid ning tagama oma tegevuse ja otsuste läbipaistvus. RHS-i kohaldamisalast on
aga väljas hankelepingud, mis on seotud riigisaladusega või salastatud välisteabega riigisaladuse ja
salastatud välisteabe tähenduses või Eesti Panga turvalisuse või avaldamisele mittekuuluva teabega.
Erahangete puhul otsustab eraettevõtja või –isik aga ise kuidas ta oma rahalisi vahendeid kasutab.
Riigihangete seadus jõustus 1. mail 2007. aastal, mida on hiljem muudatustega täiendatud. Antud
seadusega on üle võetud Euroopa Liidu riigihankedirektiivid 2004/18/EÜ, 2004/17/EÜ ja riigihangete
õiguskaitsemeetmete
direktiiv 2007/66/EÜ.
Riigihangetes, nii nagu ka erahangetes, on kaks poolt: üks pool on RHS § 10 lõike 1 mõistes hankija, kes
viib hanget läbi ja teine pool on RHS § 12 lõike 1 kohaselt pakkuja, RHS § 12 lõike 2 kohaselt
taotleja või
RHS § 12 lõike 3 iga huvitatud isik, kes soovib hankest osa võtta. Pakkuja on see isik, kes on olnud
huvitatud isik enne pakkumuste esitamist ja pärast pakkumuste esitamist muutub ta pakkujaks.
Samamoodi muutub huvitatud isik taotlejaks pärast taotluse esitamise tähtaega. Seega, enne vastavat
pakkumuse või taotluse esitamise tähtpäeva on kõikide isikute näol tegemist huvitatud isikutega.
Huvitatud isikutel on aga vähem õigus, neil puudub õigus küsida hankijalt selgitusi tehtud kvalifitseerimise
vms otsuse kohta.
Pakkujad või taotlejad võivad esitada pakkumuse, esialgse pakkumuse või hankemenetluses osalemise
taotluse ka ühiselt, sellisel juhul on tegemist ühispakkujate ja ühistaotlejatega.
Hankemenetluse korraldamine toob kaasa kulusid nii hankijatele kui ka pakkumisi ette valmistavatele
pakkujatele. Sellest tulenevalt on RHS § 15 kohaselt sätestatud riigihanke hankemenetluse korraldamise,
ehitustööde kontsessiooni andmise ja ideekonkursi korraldamise kohustuse maksumuse piirmäärad
avaliku sektori hankijale:
14
Rahvusvaheline
Lihthange
Hange hange
Asjad ja teenused alates
Riik ja riigiasutus
> 10 000 € > 40 000 €
> 130 000 €
Linna- või
vallavalitsus või KOV
> 10 000 € > 40 000 €
> 200 000 €
Võrgustiku sektori hankija
> 10 000 € > 40 000 €
> 400 000 €
Ehitustööd alates
> 30 000 € > 250 000 €
> 5 000 000 €
Tabel 3.2 Hangete piirmäärad
Riigihangete rahvusvahelisi piirmäärasid on kehtestatud Euroopa Komisjoni määrusega ja määrus on
otsekohalduv kõigis liikmesriikides.
Kogu hankemenetluse kõige olulisem küsimus on hankelepingu eseme määratlemine. Hankelepingu ese
määratletakse hankeprotsessi alguses ja seda ei saa hiljem muuta. Lähtuvalt hankelepingu esemest,
eelkõige selle keerukusest ning kogusest, mahust või hulgast määrab hankija pakkumuste või
hankemenetluses osalemise taotluste esitamise tähtaja.
Tulenevalt RHS-ist on
hankijal võimalik valida järgnevate hankemenetluste vahel:
-
Avatud hankemenetlus
-
Piiratud hankemenetlus
-
Väljakuulutamisega läbirääkimistega hankemenetlus
-
Väljakuulutamiseta läbirääkimistega hankemenetlus
-
Võistlev dialoog
Hankemenetluse valik sõltub ostetavate asjade, tellitavate teenuste või ehitustööde iseloomust.
Lihtsamate ja täpselt määratlevate hankelepingu esemete puhul, kus ka pakkumuste hindamine ei ole
töömahukas, on hankija jaoks kõige lihtsam korraldada avatud hankemenetlus. Mida raskem on
soovitavat lahendust leida, seda rohkem tööd nõuab hankemenetlus ja sellisel juhul on ilmselt
otstarbekas pakkujate arvu piirata.
Avatud hankemenetluse protsess:
-
Hanketeate avaldamine riigihangete registris
-
Hankedokumentide väljastamine huvitatud isikutele
-
Huvitatud isikute poolt saadetud selgitustele vastamine ning vajadusel hanketeate muutmine
-
Pakkumuste esitamine koos kvalifikatsioonide tõendavate dokumentidega
-
Määratud tähtajal õigeaegsel laekunud pakkumuste avamine
-
Pakkujate kvalifitseerimine ja vastavuse kontrollimine
-
Mittevastavate pakkumuste tagasilükkamine
-
Pakkumuste hindamine ja pakkumuse edukaks tunnistamine
-
Pakkumuse edukaks tunnistamise otsusest
teavitamine -
Kohustuslik ooteperiood enne hankelepingu sõlmimist (14 päeva)
-
Hankelepingu sõlmimine
Teiste hankemenetluste puhul on see protsess valdavalt sarnane aga igal ühel on omad iseäralikud
omadused. Näiteks piiratud hankemenetluse puhul tuleb esitada osalemise
taotlus koos kvalifikatsiooni
tõendavate dokumentidega. Kõik, kes kvalifitseeritakse saavad see järel esitada oma pakkumuse.
3.8.3. Võimalikud hangete korraldamise
keskkonnad Erahankeid võib korraldada selliselt, et saadetakse enda poolt valitud ettevõtetele pakkumiskutsed ja siis
ootama jääda, kes on huvitatud ja esitab oma hinnapakkumise ja kes ei ole huvitatud. Tänapäeval on
15
muutunud aga väga tavaliseks, et
hankeid kuulutatakse välja Internetis kindlates keskkondades, et seeläbi
suurendada konkurentsi ja hinda rohkem alla suruda.
Riigihankeid ei viidagi mujal läbi kui Rahandusministeeriumi poolt hallatavas riigihangete registris:
https://riigihanked.riik.ee/register Riigihangete registris on kajastatud kõik Eesti Vabariigis avaliku sektori poolt korraldatavad
hanked , mis
ületavad ettenähtud piirmäära. Seal on võimalik näha, kes hanget korraldab, millal tuleb pakkumus
esitada, kvalifitseerimistingimused, e-hangete korral ka tulemused, sõlmitud lepingud ja muud olulist
hanget puudutavat infot.
Erahangete korraldamiseks võib kasutada aga alljärgnevaid keskkondi:
Http://ee.mercell.com/
www.hange.ee
Euroopas korraldatavaid rahvusvahelist piirmäära ületavad hanked võib leida siit:
http://ted.europa.eu/TED/main/HomePage.do 16
Loeng nr 4. Ehitusprojekt ja ehituskulud, ehituskulude liigitamine ja
töömahtude arvutamine
4.1. Ehitusprojekt ja ehituskulude prognoosimine
Omanik kannab kõik ehitusprojekti elluviimisega seotud kulud ning projekti alustamisotsuse tegemiseks
tuleb tal kulud võimalikult täpselt määratleda (prognoosida), et veenduda hanke korraldamise
otstarbekuses. Ehituskulude prognoosimine projekti arengu varases staadiumis toimub üldjuhul
analoogmeetodil
kavandatava
ehitise
põhiparameetrite
alusel;
hoonete
puhul lähtutakse
ruumiprogrammist ja soovitud pinna- või mahunäitajatest.
Hoone ehitusprojekti (EVS 811:2012) kohaselt on ehitusprojekt jaotatud staadiumiteks, mille puhul
liigutakse
üldpõhimõtetest detail-lahendusteni. Sama kehtib ehitusprojekti maksumuse prognoosimisel ja
vastava tasemega kulueelarvete koostamisel - esimesed ehitusprojekti kulude esmased prognoosid
põhinevad vaid ideekäsitlusel ja on
hinnangulised , järgnevatel projekti arengu staadiumidel täpsustuvad
tehnilised lahendused, mis omakorda võimaldavad läbi viia üksikasjalisi kuluarvutusi.
Projekti staadium
Kulude hindamine ja
selgitamine Eskiisprojekt
koostatakse kuluprognoos võrdlusobjektide põhiparameetrite
maksumuse alusel või rahastamisvõimalusi arvestades
hinnatakse ehitusprojekti alternatiiv-
variante tehnilistest
lahendustest ja kvaliteedipiirangutest tulenevalt
otsustatakse projekteerimise alustamine ja määratakse
eelarvepiirang
Eelprojekt
antakse põhimõtteline lahendus ehitisele
prognoositakse detailsemalt ehitusprojekti kulusid
võrdlusobjektide ja/või orienteeruvate töömahtude alusel
tehakse lõplikud otsused edasise projekteerimishanke või
projekteerimis-
ehitushanke korraldamiseks
Põhiprojekt
määratakse ehitise kõik tehnilised
parameetrid luuakse võimalus koostada töömahtude loetelu ja
ehitustööde kulude kalkulatsioon (kontrolleelarve)
tehakse otsus peatöövõtu ehitushanke korraldamiseks
Tööprojekt
vajadusel detailiseeritakse põhiprojekti lahendust tööde
tegemisel kasutatavat tehnoloogiat ja tooteid arvestades
tekib võimalus koostada detaileelarved ja kasutada neid
kulukontrolli lähtealustena
Tabel 4.1. Projekti staadiumid ja vastavad tegevused maksumuse prognoosimisel
Ehituskulude hindamise täpsus kasvab sedavõrd, kuidas ehitusprojekt täpsustub ja areneb. Esimesel
võimalusel, kui projektiga antav tehniline
lahend on piisavalt täpsustunud, tuleb lisaks projekti kulude
võrdlevale üldparameetrite järgi arvutamisele võtta kasutusele kululiigi põhine arvutus. Alljärgnevalt on
ära toodud tabel, mis iseloomustab ehitusprojekti staadiumit ja vastavas staadiumis tehtud
ehitusmaksumuse prognoosi täpsust.
1
Joonis 4.1. Täpsem projekt = täpsem ehitusmaksumus
Fakt on see, et ükskõik kui täpselt maksumusplaanija/eelarvestaja oma tööd ka ei
teeks ehituskulude
määramisel, tegelik ehitustööde maksumus selgub alles ehitustööde lõpuks.
4.2. Ehituskulude liigitamine
4.2.1. Ehitusprojekti jaotus komponentideks. Tööde struktuur
Ehitusprojekti paremaks mõistmiseks jaotatakse töö manipuleeritavateks
osadeks , komponentideks.
Teinekord jaotatakse projekt ka allprojektideks, kui projekt koosneb mitmest suurest osast (nt kahe
kõrvuti oleva
korterelamu ehitus). Komponendid jaotatakse aga eraldi töökogumiteks ja üksiktöödeks.
Sellise süstemaatilise jaotuse tulemusena moodustub
hierarhiline struktuur, kus igal komponendil on oma
spetsiifiline identifitseeriv kood.
4.2.2. Ehituskulude
kodeerimine Kodeerimissüsteem peab haarama kogu ettevõtte juhtimissüsteemi, selliselt et
igat eelarvestatavat
ehitusprojekti oleks võimalik võrrelda eelnevalt eelarvestatud objektidega. Kood on aga lühimeetod
kandmaks olulist informatsiooni mingi objekti või elemendi kohta. Iga objekt või element, mis on seotud
koodiga on läbi selle seotud ka maksumusega.
Koodide funktsioonid:
Universaalne nimi, mis identifitseerib elemendi
Kategoriseerib, kvalfitseerib või muul viisil kirjeldab elementi mille juurde ta kuulub
Eelised loogilise kodeerimissüsteemi kasutamisel:
Elementide
kerge
ülesotsimine
varasematest
projektidest Kergem projekteerimisinfo saamine
Kergem üles leida osturekvisiite ja spetsifikatsioone
Paremad võimalused statistiliseks analüüsiks
Üldiselt kasutatakse kahte liiki maksumuskoode:
1) Standardsed – tagavad
andmevahetuse ühtluse erinevate projektide vahel
2) Projektikohased – jaotuse aluseks ühe konkreetse projekti puhul, sageli tuletatakse
standardsetest koodidest
2
4.2.3.
Mikro - ja makroeelarvestamine
Eelarveliselt jaotatakse ehitusprojekti info hierarhiliselt kõige pealt makro- ja siis mikroelementideks.
Makroelemendid – jämedamad alljaotised (nt vundament,
karkass jne)
Mikroelemendid – detailsed tööd ja konstruktiivelemendid (vundamendi raketis,
armatuur jne)
Olenevalt sellest, kas töötatakse eelarve jämedamate või detailsemate jaotiste tasemel, jagatakse
eelarvestamine mikro- või makroeelarvestamiseks.
4.2.4. Kululiikideks jaotamise põhimõtted
Kululiik – ehituskulude element selle tekke iseloomu järgi (
tööjõud , materjalid jne.)
Kululiikideks jaotamise põhimõtted:
-
Eristada kululiike, millele soovitakse omistada erinevaid hinnalisandeid
-
Eristada kululiike, mis saavad olema eelarvestatud ja tegelike kulude
omavahelise võrdluse
objektiks
-
Eristada kululiike, mille järgi soovitakse teostada kontroll nende osakaalu järgi kogukuludes
Praktikas levinud kululiikideks jaotamise viisid:
2 kululiiki: tööjõud, muud
3 kululiiki: tööjõud, alltöövõtt, muud
4 kululiiki: tööjõud,
masinad , alltöövõtt, muud
5 kululiiki: tööjõud, masinad,
ehitusmaterjalid , alltöövõtt, muud
NB!! Igal eelarve kulupositsioonil võivad esineda üks või mitu kululiiki!
EVS 885:2005 kohaselt on Eestis
kululiigid jaotatud järgnevalt:
Kululiik
Kirjeldus
Tööjõukulu
kõik
otsesed ja kaudsed kompensatsioonid ning nendega kaasnevad
maksud, mida
tööandja tasub temaga töösuhetes olevatele
töötajatele/töölistele ja riigile sõltumata kasutatavast palgavormist
Materjalikulu
kõik kulud hangitavatele materjalidele ja tarvikutele, mis sisaldavad
kulusid nende veoks ehitusplatsile, kuid ei sisalda ehitusplatsil tehtavad
tööpanust
Alltöövõtukulu
tasud alltöövõtjatele nende poolt tehtud tööde ja osutatud teenuste
eest
Omateenuste kulu
ettevõtja erinevate allüksuste vahelised
arveldused , mis sisaldavad
kogu vastava ressursikulu (tööjõud, materjalid, masinad)
Muud kulud
eelloetletud kulude hulka mitte kuuluvad kulud (nt üürid,
veod ,
mitmesugused kulud ehitusplatsil), mille nomenklatuur täpsustatakse
lepingus
Tabel 4.2. Eestis kasutused olevad kululiigid
4.2.5. Ressursinormide olemus ja allikad
Kasutatavad ressursside kulunormide mõisted kululiikide kaupa:
Tööjõud –
ajanorm (AN)
Ehitusmaterjalid – (materjalide)
kulunorm Ehitusmasinad – (masinate) jõudlus norm
3
Tööjõu ajanorm – tööjõu töötundide arv, mis kulub kvalifitseeritud ja mittekvalifitseeritud töölisel ühe
tooteühiku valmistamiseks. Ühikuks on in-h/üh.
Kuidas nt tööjõu ajanormi kasutada:
Teades tööjõu ajanormi ja töömahtu saab neid korrutades leida normatiivse tööjõukulu ning jagades selle
tööliste arvuga saame normatiivse ehituskestuse. Korrutades viimase töölise tunni hinnaga, saame
vastava tööjõu maksumuse etteantud töömahu kohta.
Ajanormide allikmaterjalideks võivad olla:
-
Ettevõtte enda
andmebaasid -
Järelarvutusandmestikud
-
Laiemaks kasutamiseks kirjastatud kataloogid (EKE
NORA )
-
RATU (Soome) kartoteek ja käsiraamatud (võimalik saada www.ehituskeskus.ee)
Käsiraamatutes esitatavad tööjõu
ajanormid on kahesugused:
-
Tööpanusel põhinevad, esitatakse töölisbrigaadi ühine ajanorm. Esitatakse brigaadi
koosseis, millel ajanorm põhineb
-
Üksikutel tööliserialade nimetusel põhinev, kus brigaadi ajanorm on jaotatud brigaadiliikmete
vahel
Ajanorme esitatakse:
-
Detsimaalkonstantidena, nt 0,2 h/m3
-
Traditsiooniline väljendusviis, nt 5 m3/h
Ajanormi (tööjõu tootlikkust mõjutavad):
1)Regionaalne eripära
2)Loodus (
tehis -) keskkonna mõju
3)”
õppimiskõver ”
4)Tegurid, mis seonduvad ületunnitööga ja mitmes vahetuses töötamisega
5)Seosed tööjõu ja juhtimise vahel
4.2.6. Ehituskulude liigitamine Eestis
Ajaloost:
- Ehitusprojektide koostamise ajutine juhend (3. Ehitusmaksumus) 1991. aastal
- Ehituskulude
liigitamise eeskirjad (ELE, 1992, DIN 1982, eelarvevorme polnud)
- Ehituskulud EVS 665:1996 (Kolde Projekt)
- Ehituskulude liigitamise juhend (ELJ) 1998 (DIN 277 1993.a., TTÜ + kommentaarid
eelarvevormidega)
- Ehituskulude liigitamine EVS 885:2005 (BK Konsultandid AS ja Eesti Ehitusettevõtjate Liit)
Ehituskulude liigitamise eesmärk:
-Ehituskulude liigitamine toimub ühistel alustel
-Teha võrreldavaks erinevate koostajate poolt arvutatud eelarvelised arvutused
-Ühtsete töömahtude arvutamise reeglite kasutamine
-Luua eeldused projehti ja selle osade efektiivseks maksumus kontrolliks
Ehituskulude liigitamise aluseks Eestis on kümnendsüsteemil põhinev
hierarhia nii pea-, põhi- kui
kulurühmades, mis võimaldab nende edasiarendamist kuni kümneks alamrühmaks (0 kuni 9). Igal
madalamal tasandil pikeneb kulurühma kood (tunnus) ühe numbrikoha võrra. Kõrgemal tasandil paiknev
4
kulurühm haarab alati nii sisuliselt kui arvutuslikult kõiki tema madalamate tasandite kulurühmi.
Ehituskulude rühmad jagunevad:
Kood
(tunnus) Kulurühm
Selgitused Pearühm Pearühmi on maksimaalselt 10 (koodiga 0 kuni 9) ja iga
X
pearühm võib
sisaldada kuni kümmet
põhirühma .
Põhirühm Iga põhirühm võib sisaldada kuni kümmet kulurühma (koodiga
XX
X0 kuni X9), milles X on pearühma tunnus.
Kulurühm Kulurühmad on koodiga XX0 kuni XX9, milles XX on kõrgemate
XXX
tasandite (pea- ja põhirühma) tunnused.
Tabel 4.3. Kulude liigitamise põhimõtted
Ehituskulude liigitamisel pearühmadeks, on nende hulgas kolm sellist rühma, mis ehituslikus tähenduses
ei ole tarindid. Tegemist on ehituskorralduslikult oluliste kulurühmadega: tellija kulud (kulupositsioon 0),
ehitusplatsi korralduskulud (kulupositsioon 8) ja ehitusplatsi üldkulud (kulupositsioon 9). Ehitusplatsiga
seotud kulud (kulupositsioonid 8 ja 9) sõltuvad ehitushanke- ja tööde korraldamisest ehitusplatsil, samuti
ehituskestusest;
tarindite kulupositsioonide (1-7) kulud sõltuvad projektlahendist ja selles esitatud
kvaliteedinõuetest.

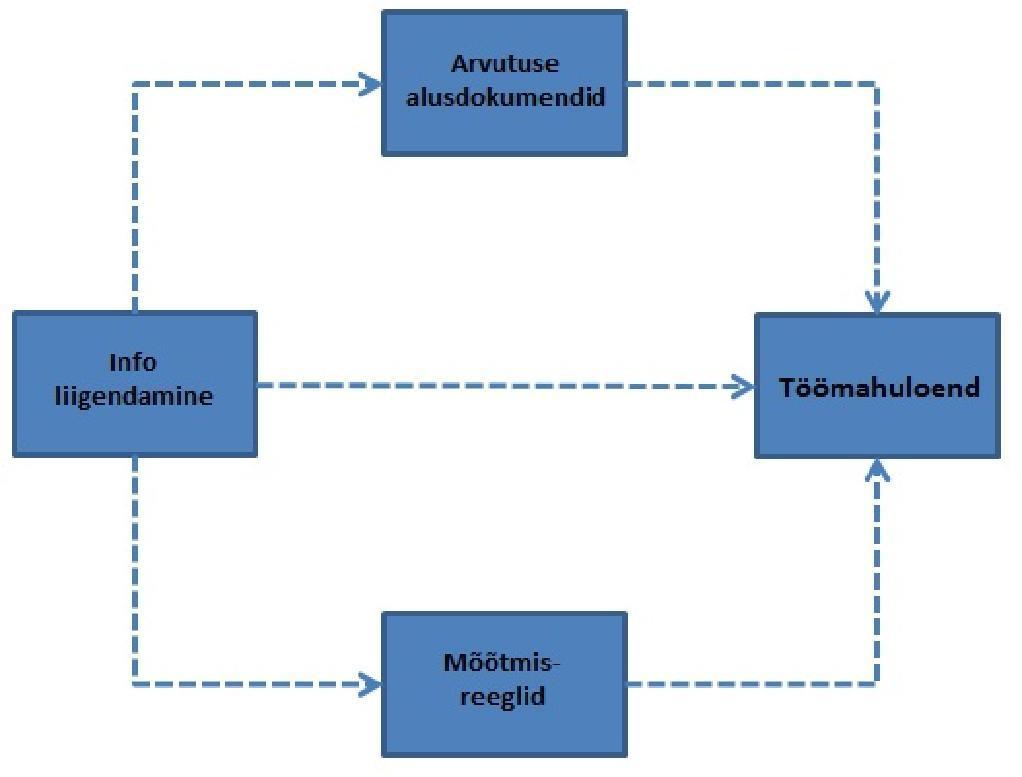

Kulude liigituse struktuur töömahtude loetelude koostamiseks:
5

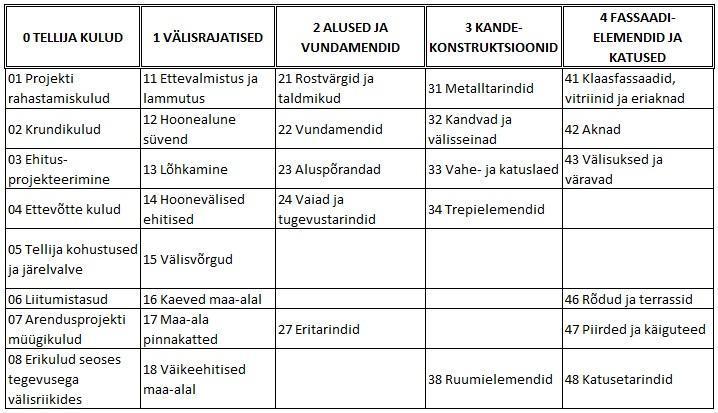

Tabel 4.4. Ehituskulude pea- ja põhirühmade koondtabel EVS 885:2005 järgi
Liigiti järgmisel tasandil täieneb positsiooni kood lisanumbriga, samas peab kasutamisel kinni pidama liigiti
kui terviku ülesehituse põhimõtetest – kulupositsioonide põhinimetusi ja nende sisu ei tohi meelevaldselt
muuta. Ehituskulude liigiti igal madalamal tasandil on numbriga 0 ja 9
lõppevad numbrikombinatsioonid
reserveeritud järgmiselt:
0 - lõpulised koodid
tähistavad eritlemata tarindeid: nt kood 20 –
vundamendid eritlemata
9 - lõpulised koodid on reserveeritud projektist tulenevatele erivajadustele, mida ei saa seostada
muude tarinditega: nt kood 29 –
unikaalsed alused ja vundamendid
Selline liigituspõhimõte võimaldab süsteemselt kirjeldada mistahes projekti eripärast tulenevaid kulusid.
2
ALUSED JA VUNDAMENDID
Seina-, posti- ja alusmüüride taldmikud ning
21
Rostvärgid ja taldmikud
ankurdus.
211 Liiv- ja killustikalused
212 Betoonitarindid
213 Metalltarindid
214 Müüritis
215 Elemendid
217 Sooja- ja hüdroisolatsioon
Tabel 4.5. Väljavõte standardist ehituskulude ühe põhirühma kulurühma kohta
Detailse kulueelarve saamiseks aga ei piisa sellisest ehituskulude jaotamisest – ehituskulude liigitamine
tööliikide ja need omakorda kululiikide järgi põhiprojekti staadiumis võimaldab esitada süsteemselt
töökirjed, siduda need kvaliteedinõuetega ning kasutada töömahtude mõõtmise ja töömahtude
arvestamise reeglite (Tabel 4.6.) alusena. Ehitusettevõtjad ja –töölised spetsialiseeruvad üldjuhul
tööliikide järgi, mistõttu tööliikide järgi koostatavad töömahtudel põhinevad kulude eelarved kujunevad
olulisteks kulukontrolli dokumentideks tööde elluviimisel. Tarindi ja tööliigi ühildamisel tekkiva
kulupositsiooniga on võimalik kirjeldada ja mõõta iga tööd ning selle tegemiseks vajalikku kulu. Jaotust
6
tööliikide järgi saab kasutada vaid koos tarindite kulupearühmadega 1 kuni 7, sest 0 on seotud tellija
kuludega ja 8 ning 9 ehitusplatsi ettevalmistuskuludega.

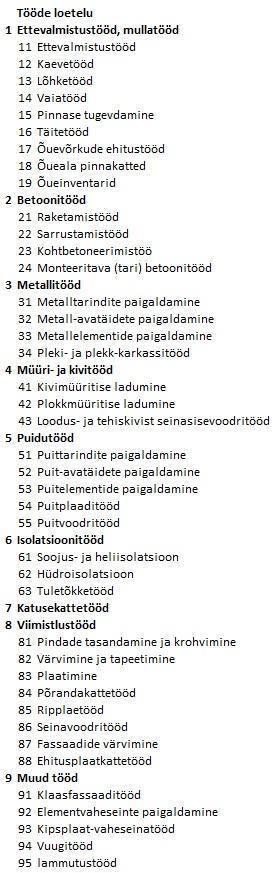

Tabel 4.6. Tööliikide loetelu
7
Näide 1:
Kulurühm 212 – Betoontarindid
Tööliik 22 – Sarrustamistööd
Kululiik 1 -
Tööjõukulud Eelarve kulupositsioon: 212.22 – Betoontarindite sarrustamise tööjõukulud
Näide 2:
Kulurühm 535 – Plaatkatted
Tööliik 83 –
Plaatimine Kululiik 2 - Materjalikulu
Eelarve kulupositsioon: 535.83.2 – Plaatkatete plaatimise materjalikulu
4.2.7. Ehituskulude liigitamise põhimõtteline skeem
Standardist tulenevalt võib ehituskulud liigitada all oleva skeemi järgi:

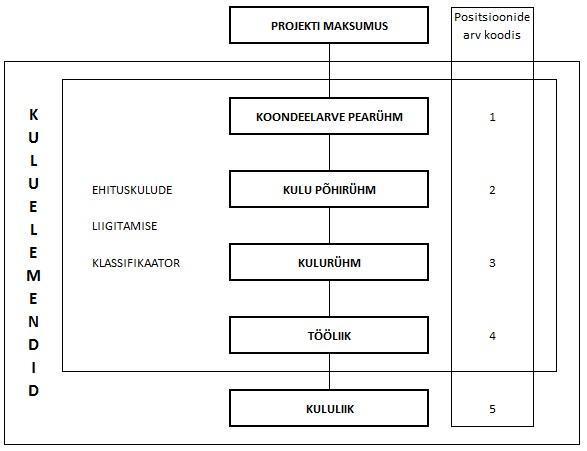

Tabel 4.6. Ehituskulude liigitamise põhimõtteline skeem
4.2.8. Ehituskulude liigitamine mujal riikides
4.2.8.1. CSI – süsteem
CSI – Construction Spetcification Institute
CSI Masterformat klassifikatsioonisüsteem, kõige uuem
versioon aprill 2012
8
3-tasemeline hierarhia:
1) Üldjaotused (divisjonid ehk „divisions“) 48 tk
1. (või 01 00 00) Üldtingimused
2. Olemasolev olukord
3.
Betoonitööd 4.
Müüritööd …
16. Elekter
2) 1. astme alljaotised (
sektsioonid ehk „sections“)
Nt 03 10 00 – betooni raketisetööd
3) 2. astme alljaotised
Nt 03 15 50 –
talade raketised Täiendatakse
neljanda koodipositsiooniga – konkreetsed kulukirjed (tööd ja konstruktiivsed elemendid).
Kui selline jaotus ebapiisav, rakendatakse nn WBS („work breakdown structure“) süsteemi – selline koodi
süsteemil piire pole.
4.2.8.2. Uniclass - süsteem
Tegu on Inglismaal kasutuses oleva kulude kodeerimissüsteemiga. Selle kodeerimissüsteemi alusel on
koostatud SMM (Standard Method of Measerement), mille näol on tegu mahtude mõõtesüsteemiga.
Tänapäeval on see asendatud NRM2 (New
Rules of Measurement 2) kõitega, mis on edasiarendus.
Tsiviilehituses eraldi väljaanne CESMM 4 (Civil
Engineering SMM).
Sisaldab endas nii kulude klassifikatsioonisüsteemi kui ka mõõtmisjuhiseid. See on aluseks tellija
töömahuloendi (BoQ – Bill of Quantities) koostamiseks.
Põhimõtteline hierarhiline struktuur:
1 tase
E
Pinnasetööd ja alused
2 tase
E1
Väljakaevatav pinnas
3 tase
E10
Kasvukiht
Teise taseme alajaotusi on kokku üle 300 tk.
CESMM4 klassifikatsioonisüsteem koosneb 26. esimese taseme alajaotusest:
9
Tabel 4.7. CESMM4 kulude liigitus
4.2.8.3.
TALO – süsteem
Tegu on Soome ehituskulude klassifikatsioonisüsteemiga
TALO-70 - kasutati 1980-ndatel aastatel
TALO-80 - kasutati 1990-ndatel aastatel ning laialdaselt ka tänapäeval
TALO-90 - kasutati 2000-ndatel aastatel ning laialdaselt ka tänapäeval
TALO-2000 - laialdasem kasutuselevõtt
TALO-90 klassifikatsioonisüsteemi kasutatakse:
-
Projekteerimisel
-
Hoonestamisel
-
Ehitusettevõtte kuluarvestuses
-
Ehitustootmise mitmesuguste ülesannete lahendamisel
-
Üldistes ja
avalikes infopankades
-
Mitmesugustes kirjastatud väljaannetes
TALO-90 koosneb järgmistest klassifikaatoritest:
-
Konstruktiivelementide
klassifikaator (RO)
-
Tööliigi klassifikaator (SUO)
-
Kuluartiklite klassifikaator (KL)
-
Kulupearühmade klassifikaator
Esimesed kolm moodustavad süsteemi põhikarkassi, kulupearühmad moodustavad teatava paralleelse
klassifikatsiooni aluse.
10
Konstruktiivelementide klassifikaatoril on 10 pearühma (0 kuni 9):
0 – Tellija kulud
1 – Mullatööd ja alused
2 – Vundamendid ja lisaehitised
3 – Karkass
4 – Avad, vaheseinad
5 – Kattetööd, viimistlus
6 – Mööbel, inventar
7 – Elekter, santehnika
8 – Ehitusplatsi jooksvad kulud
9 – ehitusplatsi üldkulud
Tööliigid:
1 - Raketisetööd
2 –
Sarruse ja betoonitööd
3 - Metallitööd
4 – Müüri-, krohvimis- ja
plaatimistööd 5 – Elementide montaažitööd
6 – Puidu- ja plaatimistööd
7 – Sooja- ja heliisolatsioonitööd
8 - Hüdroisolatsioonitööd
9 – Muud tööd
Kululiigid:
1 - Tööjõud
2 - Materjalid
3 - Alltöövõtt
4 - Omad teenused
5 – Muud kulud
4.2.9. Eelarve võimalikud vormid
Detaileelarve vorm 1
4.3. Töömahtude mõõtmine ja tööde arvestamise reeglid
4.3.1. Kulud ja hinnad
Ehituskulude arvestamiseks on kaks võimalust:
•
tugineda hinnale, mida nõutakse valmis ehitise või selle osa eest
•tugineda ressursi kulule, mida on vaja ehitamiseks
Sellest tulenevalt eristatakse:
•valmistoodangul põhinevad hinnad
•ressurside kulul põhinevad hinnad
Enamik maksumusplaanija poolt kasutatavaid maksumusplaanimise ja kontrolli põhimõtteid kasutavad
hinda lõpetatud tööle ehk valmis toodangul põhinevaid hindu. Need hinnad võivad olla veidi suuremad
kui ehitaja poolt tehtud pakkumus ja arvestavad rohkem turu mõju kui kulusid.
11
Kogemustega ehitajad suhtuvad eelarvamusega sellesse seisukohta ja väidavad, et maksumusplaanija
peab olema enam seotud ,,(tegelike) kuludega" ehk kasutada ressurssidel põhinevaid hindu. See on
oluline probleem, mille puhul pole lihtne teha vahet väljamõeldise ja tegelikkuse vahel.
Tegelikult on iga selles kontekstiskasutatav suurus samaaegselt nii "hind" kui "kulu" sõltuvalt sellest,
kuidas teda vaadelda. On välja kujunenud seisukoht, et "müüja hind on ostja kulu". Seega on ehitaja hind
tellijale kulu, alltöövõtja hind on töövõtjale kulu ja materjalidega varustaja hind töövõtjale materjalide
kulu.
Kui töös on palju suuri projekte, mille puhul kasutatakse üha enam juhtimislepinguid, siis kujunevad
projekti kulud alltöövõtjate hindade alusel ja üha enam võib küsida, kui paljud ehitajad teavad
ehituskuludest nii palju kui seda peavad teadma maksumusplaanijad. Sellise juhtimiskorralduse puhuI on
aga seni levinud määratlus "otsekulud" muutunud ilmselt ka vaidlustatavaks.
Nii valmistoodangu hinnal kui kasutatavate ressursside kulul põhinevatel käsitlustel on oma tugevad kui
ka nõrgad küljed. Oluline on aru saada, millist meetodit on ehituskulude kalkuleerimisel arvestatud ning
mida tellija või töövõtja soovib saada.
4.3.2. Töömahtude arvutuse mõiste ja osavaldkonnad
Töömahtude arvutus – üksikute ehitustööde ja konstruktiivsete elementide koguste arvutus
(enamasti seotud detaileelarvestamisega).
Töömahtude arvutus käsitleb arvutuste alusdokumentides sisalduva informatsiooni muutmist
objekti tervikuna kirjeldavaks arvutusmeetodi poolt määratletud mahupositsiooniks.
Mahuarvutuse osavaldkonnad:
1) Algdokumentatsiooni tõlgendamine
2) Algdokumentatsioonis sisalduva info
agregeerimine ja kujundamine mahuloeteluks
vastavalt eelarvestusmeetodi poolt ette nähtud juhistele
3) Eri eelarvestusmeetodite mõõtmiseeskirjade tundmine, mõõtmisrutiinide valitsemine ja
mahtude arvutus mõõtude alusel
4.3.3. Mahuloetelu koostamise üldpõhimõtted ja mahuarvutusprotsessi etapid
Mahuloetelu koostamise alused:
Joonis 4.2. Töömahuloendi koostamise skeem
12
Info eritlemine ja kirjeldamine:
1) Eritlemise all mõeldakse objekti mahuarvutuslike kulupositsioonide esitamist
hindamiseks
sobivate mahuridadena
2)
Kirjeldamise all mõeldakse projekti mahuarvutuslike kulupositsioonide esitamist selliselt, et
iga positsiooni sisu on mahurea tõlgendamise
seisukohast ühemõtteline
Mahuarvutusprotsessi etapid:
1)alginformatsiooniga
tutvumine 2)hinnapäringute koostamine alltöövõttudele ja eritarnetele
3)kulupositsioonode klassifikatsioonisüsteemi
ülevaatus , täpsus
4)arvutatava objekti jaotamine osadeks
5)mahuarvutajate vahelise tööjaotuse sisse
viimine 6)mahuarvutusvahendiga tutvumin ja
mahuarvutus meetodi valik
7)esialgse tööde organiseerimise lahenduse väljatöötamine
8)tegelik mahuarvutus
9)mahuarvutuse kontroll
4.3.4. Töömahtude arvutamise meetodid
Võimalik on eristada kolme erinevat töömahtude arutamise meetodit:
A Mõõtmismeetod
Kui töömahtu on võimalik mõõta, saadakse see projektmaterjalidest kas otsese mõõteväärtusena
või joonisel olevate mõõteväärtuste kaudu teatud
aritmeetiliste tehete teostamise teel.
Mõõteväärtused mõõdetakse eelarvestusmeetodi mõõtmisjuhendi alusel. Joonisel
olevad mõõteväärtused loetakse primaarseteks võrreldes joonistelt mõõdetavatega.
B Prognoosimeetod
Kui algdokumentatsioon on puudulik, tuleb maht oletada ning oletuse põhimõtted üles märkida.
Oletada võib näiteks analoogobjektide mahuarvutusandmete alusel. Kasutatakse näiteks
selliseid näitajaid: sarrusetöödel kg/m3, raketisetöödel m2/m3, välisseina puhul m2/brm2 jne.
C Põhiosa meetod
Kui tegemist on korduvate mahtudega (nt sama ruumigrupi eri
korrustel ), võib kasutada nn
põhiosa meetodit. Leitakse
korduva põhiosa mahud ja korrutatakse need põhiosade arvuga.
4.3.5. Mahuarvutusjuhendid
Mahuarvutusjuhendis esitatakse üksikute tööde tasemel koostatava mahuarvutuse koostamise
juhised. Ettevõttes kasutatakse: üldist või firma sisest mahuarvutusjuhendit. Mahuarvutusjuhend
sisaldab töömahtude kirjeldamise, eritlemise ja mõõtmise reegleid.
Mahuarvutusjuhendis määratakse:
1)kasutatavad kulupositsioonid töö sisu kirjeldusega
2)mahtude eristamine kulupositsioonide siseselt
3)mahtude mõõtmisviisid ja
ühikud 4)täiendavad küsimused, mida mahtude arvutamisel on vaja välja selgitada
5)hindamisel eraldi arvesse võetavad asjaolud
13
Juhendi järgsed mahud mõõdetakse konstruktiiv-teoreetiliselt,
kadusid jms arvesse ei võeta (neid
arvestatakse hindamisel).
4.3.6. Töömahtude mõõtmise ja tööde arvestamise reeglid EVS 885:2005 kohaselt
Töömahtude mõõtmise- ja tööde arvestamise reegleid kasutatakse ehitustööde pakkumiskutse
dokumentide töömahtude loetelu koostamiseks, tööde hindamiseks ja arvestamiseks. Töömahtude
loetelu detailsus sõltub ehitusprojektis pakutavatest tehnilistest lahendustest ja nende mahust.
Töökirjete
rühmitamine töömahtude loetelus toimub standardis toodud ehituskulude liigituse alusel, mis
tagab võimaluse kontrollida tööde läbiviimist ja korraldada objekti usaldusväärset rahastamist.
Töömahtude mõõtmisreeglid on esitatud tööliikide kaupa;
reeglites on iga töö kirjeldamisel esitatud:
tööstandardikirjeldus
arvutusühik
mõõtmis reeglid
Töömahud arvutatakse ja esitatakse ehitusprojektis ettenähtud mahus standardi EVS 885:2005
lisas B
esitatud reeglite alusel.
Kaks väljavõtet standardi EVS 885:2005 lisast B töömahu arvutamise kohta:
22 Sarrustamistööd
Selgitus :
Käsitleb sarrustamist kohapeal ettevalmistava sarruse, sarrusvõrkude ja ettevalmistatud sarrusega.
Kohapealne ettevalmistus sisaldab sarrusterase lõikamist, painutamist ja paigaldamist.
Arvestusühikud:
-
kg
-
tk taridetailid
Mõõtmisreeglid:
-
sarrust mõõdetakse teoreetilise massina kg-s
-
sarruse arvutamisel arvestatakse mahtu vastavalt sarrustamise joonistele või spetsifikatsioonile
-
sarrusetööde hulka kuuluvaid distantsklotse, sidumistraati eraldi ei näidata
-
sarrusterase arvestamisel on määravaks arvestuslik mass (tootja profiilkataloog)
-
sarrustamise jooniste puudumisel või nende puudulikul esitamisel antakse sarruse mahud
hinnanguliselt koos
viitega arvestamise
meetodile -
sarrused rühmitatakse tüübi järgi; võrksarrus varbsarrus (kalasaba-, sile jne)
-
eraldi näidatakse monteeritavate elementide vuugitäite sarrust, erimõõtu sarrust (ülipikad ja
liugraketise
sarrus ) jms.
- sarruse eelpingestamistöid rühmitatakse ehitusprojekti
seletuskirja alusel
83 Plaatimine
Selgitus:
Käsitleb Plaatimist keraamiliste ja looduskivist plaatidega koos paigaldussegude ja liimide, alusvõrkude jm
tarvikutega; põrandate plaatimist käsitletakse jaotises 84; fassaadide plaatvoodreid jaotises 82.
Arvestusühikud:
-
m2 - seinte ja lagede plaatkatted, rühmitatuna materjali markeeringu järgi
-
postide, talade ja pilastrite plaatkatted, rühmitatuna materjali markeeringu järgi
14
-
avakülgede plaatkatted, rühmitatuna materjali markeeringu järgi
-
vuukimine, rühmitatuna vuugitüübi järgi
- m - dekoratiivääristus, rühmitatuna nende markeeringu ja materjali järgi
-
nurga- ja otsaplaadid, rühmitatuna nende markeeringu ja materjali järgi
- tk - eriplaadid, rühmitatuna nende markeeringu järgi
Mõõtmisreeglid:
-
plaatkatted tuleb eristada plaatide markeeringu järgi
-
plaatkatte pinda tuleb arvutada kaetava pinna
mõõtmete järgi või kuni piiravate tarinditeni
-
kui projektis ei ole nõutud teisi, tuleb seinte plaatkatte kõrgust mõõta aluspõranda või
vahelaetarindi pealt kuni kõrgemal asuva vahelaetarindi alla, ripplae korral sellest 10 cm
kõrgemale
-
plaatriba pikkust tuleb arvestada selle pikima mõõtme järgi
-
püsisisustusega kaetud seina- või laeosa plaatkatte mahtu ei arvestata, kui ehitusprojektis ei ole
nõutud teisiti
Maha arvatakse
- enam kui 0,5 m2 pinnaga avad
4.4. Ehitusplatsi kulude eelarvestamine
4.4.1. Ehitusplatsi ülevaatuse akt
Enne tööde plaani ja hinnapakkumise arvutuste tegemist on vajalik lisaks lepingutingimuste, kavandi
dokumentide, töömahtude loendi ja töökirjelduste spetsifikatsioonidega tutvumist kohapeal üle vaadata
tulevane ehitusplats.
Krundi kuju, geoloogilised ja hüdroloogilised tingimused, olemasolevate rajatiste iseloom krundil ja
naabruses võivad oluliselt mõjutada nii valitavat ehitustehnoloogiat (s.h. masinate arvu ja paiknemist
ehitusplatsil), ehituskulude suurust (nii
otsekulude kui ehitusplatsi üldkulude osas), ehituskestust kui ka
kaasneda võivaid riske. Ehitusplatsi ülevaatuse kohta tuleb koostada ülevaatuse akt, millele peavad olema
lisatud fotod ehitusplatsist. Alljärgnevalt on esitatud näitlik küsimuste loetelu, millele vastused on vaja
anda ehitusplatsi ülevaatuse aktis, mis peab olema
allkirjastatud ja dateeritud ajaliselt. Soovitatav on
järgida allesitatud liigendust. Hinnapakkuja võib küsimustikku alati täiendada konkreetsete
lepingutingimustega
tutvumise alusel.
1)Juurdepääsu teed
Kas on piiranguid juurdepääsuteede, sildade, viaduktide laiusele, kõrgusele ja
kandevõimele?
Kas on võimalik olemasolevate teede kahjustamine ehitustranspordi ja masinate poolt
ning sellest tekkiv vajadus kompenseerida kohalikule omavalitsusele tekitatavad kahjud?
Kas juurdepääs ehitusplatsile ei nõua eramaade ületamist ja milliste kuludega on see
seotud?
2)Ehitusplatsi
hõivatus Kas ajutiste teedena ja ladustamisplatsidena saab kasutada
alaliste teede aluseid?
Millised on likvideerimist (ümbertõstmist) vajavad takistused?
- Maapinna kohal (
torustikud , juhtmed, puud jne)
- Maapinnal (torustikud, kaitstavad pinnareljeefid jne)
15
- Maapinna all (
drenaaž , torustikud,
kaablid , vanad alused ja vundamendid jne)
-
Olemasolevad ehitised
- Puud (kas neid on vaja säilitada ja kas need takistavad ehitusmasinate tööd,
vajadusel hinnata nende kõrgust)
Veekogud, nende veetaseme võimalik muutus, sildamiste vajadus
Mida veel on vaja teha ajutiste ehitiste püstitamiseks ja ajutiste tööde tegemiseks?
3)Ehitusplatsi piirid ja külgnevad alad
Millised ehitised ja puud ümbritsevad ehitusplatsi? Määrata nende kõrgus, kui nad jäävad
tornkraana mõjupiirkonda.
Hinnata rajatava ehitise kaugus ehitusplatsi
piirist . Kas see
vahekaugus on piisav
tõsteseadmete paigaldamiseks, masinate liikumiseks ja tellingute püstitamiseks?
Avalikkuse ohutuse tagamine. Kas ehitusplatsil on vaja tagada kellelegi (transpordi,
inimeste) läbipääs?
Kas külgneval alal on lasteasutusi, koole, mänguväljakuid? Kuidas tagada nende ohutus?
Kas sellest võivad tulla erinõuded ehitustööle?
Kas piirneval alal on veekogusid, mille veetaseme muutus võib mõjutada ehitustöid (nt
veetaseme muutus süvendis)?
Lähedal asuvad lennuväljad, mis võivad seada piiranguid kasutatavate tornkraanade
kõrgusele.
Kas on kellelegi lubatud ehituslepingu kestuse ajal pääs ehitusplatsile? Kas selle
kindlustamiseks on vajalikud erimeetmed?
Piirnevad kaablid ja torustikud. Kas need võivad põhjustada täiendavaid riske?
4)Müra
Piirangud ehitustööst põhjustatud müra tugevusele ja selle ajalisele kitsendusele tuleb
selgitada kohalikust omavalitsusest. Eriti oluline on see kui naabruses paiknevad koolid või
haiglad . Eraldi piirangud võivad olla tööle õhtusel ja öisel ajal.
5)Ehitustehnoloogilise vee ja elektri saamise võimalused
Projektis on küll kooskõlastatud rajatava alalise ehitise vee ja elektrivajadused ja
ühendused, kuid ehitusaegne vajadus teatud tehnoloogiate puhul võib neid ületada.
Ehitusaegsete vee- ja elektriühenduste kooskõlastamine ja taotlemine vastavalt
ettevõttelt
6)Pinnas,
geoloogia , hüdroloogia
Olgugi, et projektdokumendid peaks sisaldama nimetatud andmeid, tuleks ehitusplats üle
vaadata. Kuiva ilma puhul ülevaatuse ajal ei tohi unustada võimalikku tingimuste
muutumist suurte vihmade korral ja talvel. Järeldusi selles küsimuses võib teha taimestiku
vaatluse ja naabruskonna küsitluse alusel.
7)ei ole vaja teada
Välisehitusel on oluline teada kohalikke piiranguid töönädala pikkusele, töötundide arvule
päevas ja ületundidele. Samuti on vaja selgitada riiklikud pühad ja võimalikud
kollektiivpuhkused suvel
16
8)Kohalikud ilmastiku tingimused
Ilmastikutingimuste selgitamine on vajalik eelkõige ajaliste riskide määramiseks. Andmeid
selle kohta on võimalik saada kohalikust meteoroloogia teenistusest ja vestlustest
kohaliku elanikkonnaga.
4.4.2. Ehitusplatsi kulud
Ehitusplatsi kulude eelarvestamisel tuleb rääkida kahest
erinevast kulugrupist, mis vastavalt EVS 885:2005
järgi on ehitusplatsi korralduskulud (kood 8) ja ehitusplatsi üldkulud (kood 9).
Ehitusplatsi korralduskulud sisaldab kulusid töö korraldamiseks ehitusplatsil, samuti meetmeid
abivahendite hankimiseks, vedu ehitusplatsile, paigaldusi,
hooldust , ülalpidamist ja lammutustöid.
Ühesõnaga kõiki töid, mida on vaja selleks, et ehitusplatsil oleks võimalik organiseeritult ehitustöid
teostada.
Ehitusplatsi korralduskulud jagunevad EVS 885:2005 järgi:
-
81
Ajutised ehitised ehitusplatsil, nt soojakud ja olmeruumid
-
82 Ajutised
tehnosüsteemid , nt vesi ja kanalisatsioon
-
83 Masinad ja seadmed, nt tornkraanad
-
84
Tööriistad ja instrumendid, nt üldkasutavad tööriistad
-
85 Abimaterjalid, nt köis
-
86
Energiakulu , nt elektri- ja
veekulu -
87 Veod, nt materjalide vedu ehitusplatsile
Ehitusplatsi üldkulud sisaldavad aga lepingust tulenevaid meetmeid, mida ei saa siduda üksikute tarindite
või ehitiste osadega.
Ehitusplatsi üldkulud jagunevad EVS 885:2005 järgi:
-
91 Juhtimiskulud, nt projekti
meeskonnad palgad
-
92 Kulud abistavatele tegevustele, nt ehitusplatsi
korrashoid -
93 Erikulud seoses tegevusega välisriikides
-
94 Talvised
lisakulud , nt lume- ja jääkoristus
-
96 Lepingu erikulud, nt kindlustused ja
garantiid 4.4.3. Töökorralduse mõju maksumusele
Paljud projektiga seotud suured kulud pole otseselt seotud tehtud tööde mahuga, küll aga aja ja teatud
sündmuste toimumise või mittetoimumisega. Põhiline tööde mahuga seotud kulu on materjalid, nende
ettenägelik ostmine ja põhjendamatute kulude
vältimine annab siiski tühise kokkuhoiu nendes kuludes.
Samas sõltumata sellest, millist tööd tehakse, tuleb selle tegemist korraldada. Tegeliku kokkuhoiu või
raiskamise ulatus ehituses sõltubki sellest, kuidas töid organiseeritakse. Kui ehituslepingute saamiseks
toimub võistupakkumine, on just korraldusoskused need, mis moodustavad töövõtja tegeliku
kauplemisvaru.
Omanike survel on keskmine ehituskestus viimasel kümnendil oluliselt lühenenud. Keskmise ehituskestuse
lühenemisega kaasnevad ehitusfirmale aga ebatootlikud kulud ressursside, eelkõige tööjõu, kasutamisel.
17
Kulud, mis sõltuvad keskmisest ehituskestusest on:
- tööseisakute eest makstav
lisatasu - ülekoormuste kompenseerimiseks makstavad ületunnitasud või normiületamispreemiad
- tööliste
objektilt objektile üleviimise kulud
- masinate objektilt objektile üleviimise kulud
- lisatasud 2. ja 3. vahetuses töötamise eest ja
omahinna kallinemine tööviljakuse ja tööaja
kaotuse eest vahetustega töödades
- tööviljakuse langusest tulenev omahinna kallinemine
Probleemi lahendamiseks on peatöövõtjad
loobunud oma tööjõu kasutamisest kuni selleni, et esineb
peatöövõtu lepinguid, kus oma jõududega tehtav töömaht on null. Pole inimest, pole probleemi.
Hästi korraldatud töö on see, kui nii
masinatele kui töölistele on tagatud pidev ja segamatu töö tegemine.
Sel juhul ei tehta liigseid kulutusi tööjõu või
mehhanismide platsile toomisele ega sealt viimisele, aga ka
mittetootlikule ajakulule platsil. Kaasnevalt välditakse nii tööliste kui materjalide põhjendamatuid
ümberpaigutamisi ning sellega kaasnevaid kulusid.
Hea töökorraldus tagab ka suurema töö efektiivsuse sellega, et töölised näevad selget ülesannet ning
tunnetatakse tootmises osalemise tulemuslikkust: sel juhul pole küll tegemist otsese ajakuluga. Ehituses
on aga pidevalt probleemiks see, et tavaliselt ei suudeta välja selgitada seda tüüpi kulusid siis, kui need on
põhjustatud tellija poolt.
Siit tulenevalt on näha ka maksumusplaanija võimalused kasutades hindadel või ressurssidel põhinevaid
arvutusmeetodeid, sest vaid viimase puhul on võimalik jälgida tööde korraldusega seotud kulusid.
Tavaline kommentaar sellele on, et pakkumuse koostamisel lähtutakse edukatest lahendustest ja vaid
vähesed edukad pakkujad on oma pakkumuse koostamisel arvestanud ebaedu võimalust, sõltumata
sellest, mis tegelikult hiljem juhtub! Ja tegelikult võib ka maksumusplaanija väita, et tema poolt
kasutatava
arvutusmeetodid tagavad eduka juhtimise ja pole vaja muretseda hilisema pärast. Selline
suhtumine on muidugi eriti vajalik eelarvestamise esimestel etappidel kui lahend pole veel lõplik.
18
Kõik kommentaarid
