Võrkplaneerimine: Laste mängumaja renoveerimine (0)

1 Hindamata
Punktid
Tartu Ülikool
Majandusteaduskond
VÕRKPLANEERIMISE KODUTÖÖ
Laste mängumaja renoveerimine
Juhendaja : Juta Sikk
Koostaja :
Tartu 2014
Sündmused:
0 - soov renoveerida laste mängumaja
1 - mööbel, värvid, tapeet valitud
2 - töötajate palkamine
3 - vajalikud tarbed ostetud ja laenutatud
4 - tooted kätte saadud
5 - vana mööbel eemaldatud
6 - vana tapeet eemaldatud
7 - mängumaja soojustatud
8 - mängumaja puhastatud
9 - katus vahetatud
10 - seinad (ka välisseinad), lagi värvitud
11 - tapeet(kahele seinale) sobivaks lõigatud
12 - tapeet seina liimitud
13 - põrandale vaip paigaldatud
14 - pildid, riiulid seina paigaldatud
15 - valgusallikas lakke riputatud
16 - uus mööbel paigaldatud
17 - ümbruskond koristatud
18 - mängumaja renoveeritud
Tegevused:
Töö nr.
Töö kirjeldus
Töö kestus
(0,1)
Renoveerimisplaani koostamine
7 päeva
(1,2)
Töötajate palkamine
5 päeva
(1,3)
Mööbli eemaldamine
0,5 päeva
(2,5)
Vajalike tarvete ostmine ja laenutamine
1,5 päeva
(3,4)
Mängumaja ettevalmistamine
1 päev
(4,5)
Näivtöö
0 päeva
(5,6)
Kauba kohale toimetamine
6 päeva
(6,7)
Katus vahetatud
2 päeva
(6,9)
Mängumaja soojustamine
2 päeva
(7,8)
Tapeedi eemaldamine
1 päev
(8,9)
Mängumaja puhastatud
1 päev
(9,10)
Värvimistöö
5 päeva
(10,11)
Tapeedi lõikamine
0,5 päeva
(11,12)
Tapeedi liimimine
2 päeva
(11,13)
Vaiba paigaldamine
1 päev
(12,14)
Näivtöö
0 päeva
(13,14)
Sisekujundamine
4 päeva
(14,15)
Ümbruskonna koristamine
1 päev
(15,16)
Mängumaja avamine lastele
1 päev

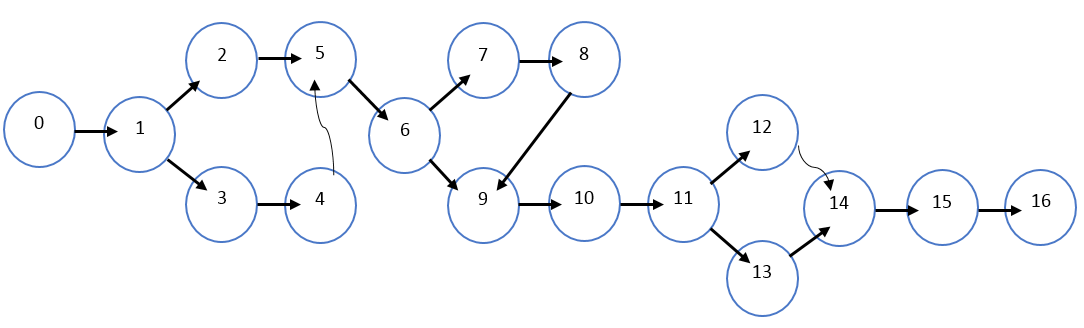

Võrkgraafik mängumaja renoveerimise jaoks:
1.tee: 29 päeva
2. tee: 31 päeva
3.tee: 26 päeva
4.tee: 28 päeva
5.tee: 31 päeva
6.tee: 34 päeva
7.tee: 36 päeva ehk kriitiline tee
8.tee: 33 päeva
Sündmuste varaseimad ja hiliseimad toimumisajad:
Sündmus
(Si)
Varaseim toimumisaeg ()
Hiliseim toimumisaeg
()
Ajareserv
0
0
36-36
0
1
7
36-29
0
2
12
36-24
0
3
7,5
36-23,5
5
4
8,5
36-22,5
5
5
13,5
36-22,5
0
6
19,5
36-16,5
0
7
21,5
36-14,5
0
8
22,5
36-13,5
0
9
23,5
36-12,5
0
10
28,5
36-7,5
0
11
29
36-7
0
12
31
36-2
3
13
30
36-6
0
14
34
36-2
0
15
35
36-1
0
16
36
36-0
0

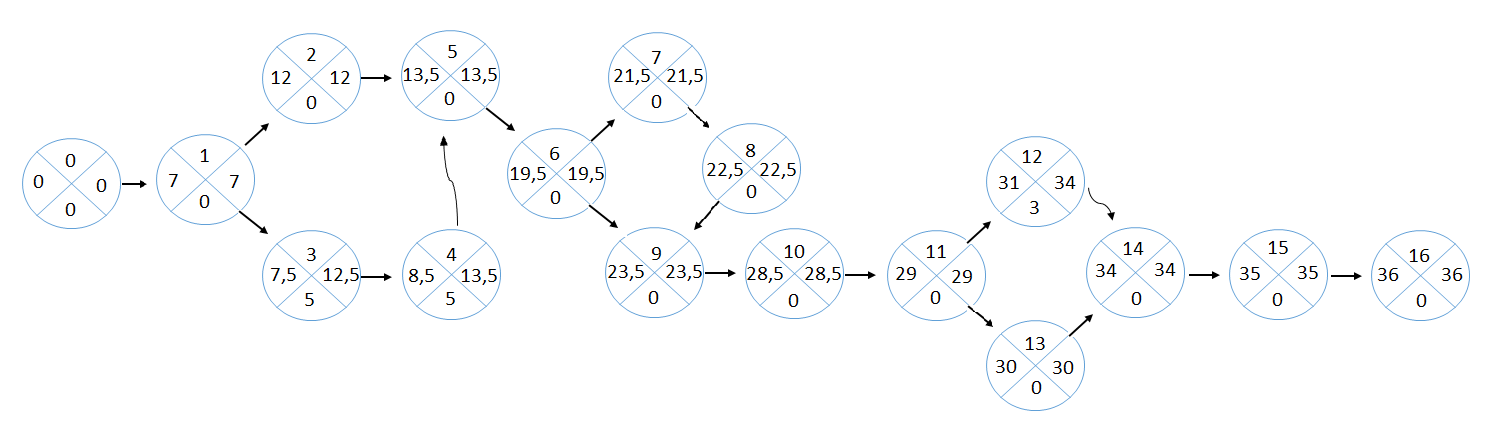

Sündmuste toimumisaegadega ja ajareservidega võrkgraafik:
Tööde alustamis- ja lõpetamistähtajad:
Töö (i,j)
Töö kestus (tij)
Töö alustamine
Töö lõpetamine
Ajareserv
varasem
hilisem
varasem
hilisem
täielik
vaba
(0,1)
7 päeva
0
0
7
7
0
0
(1,2)
5 päeva
7
7
12
12
0
0
(1,3)
0,5 päeva
7
7
7,5
7,5
0
0
(2,5)
1,5 päeva
12
12
13,5
13,5
0
0
(3,4)
1 päev
7,5
7,5
8,5
8,5
0
0
(4,5)
0 päeva
8,5
13,5
8,5
13,5
5
5
(5,6)
6 päeva
13,5
13,5
19,5
19,5
0
0
(6,7)
2 päeva
19,5
19,5
21,5
21,5
0
0
(6,9)
2 päeva
21,5
21,5
23,5
23,5
0
0
(7,8)
1 päev
21,5
21,5
22,5
22,5
0
0
(8,9)
1 päev
22,5
21,5
23,5
23,5
0
0
(9,10)
5 päeva
23,5
23,5
28,5
28,5
0
0
(10,11)
0,5 päeva
28,5
28,5
29
29
0
0
(11,12)
2 päeva
29
29
31
31
0
0
(11,13)
1 päev
29
29
30
30
0
0
(12,14)
0 päeva
31
34
31
34
3
3
(13,14)
4 päeva
30
30
34
34
0
0
(14,15)
1 päev
34
34
35
35
0
0
(15,16)
1 päev
35
35
36
36
0
0
Järeldused:
Võrkgraafiku analüüs selgitab minimaalse aja, mille jooksul on võimalik kõik tööd reaalselt ära teha ning jõuda eesmärgini . Samuti saab leida ka võimalikud ajareservid töödel. Selle võrkplaneerimise kriitiline tee ehk minimaalne aeg, mis kulub antud töö ära tegemiseks, on 36 päeva. See võimaldab ka paika seada avamise kuupäeva.
Graafik näitab, milliseid töid on võimalik samal ajal täide viia ning millised tööd on eeldusteks järgmistele. Näiteks on võimalik samal ajal mängumaja katust vahetada (6,7) ning mängumaja soojustada (6,9) või liimida tapeeti (11,12) ja paigaldada uut vaipa . (11,13). Mõningatel töödel on ka ajareserv, mis tähendab, et nende töödega saab pisut viivitada, näiteks mängumaja ettevalmistamine renoveerimiseks.
Võrkgraafikul saab leida kogu aja ja ajareservi, mis kulub kogu töö tegemiseks ning leida ka võimalusi, kuidas kiirendada antut protsessi. Oluline on, et järgnevad tööd sõltuvad eelnevatest ning minimaalse tulemuseni jõudmiseks, tuleb pooleli olevad tööd ära lõpetada. Tööde hilinemine põhjustab kogu projekti hilinemist. Näiteks ei saa töö jätkuda, kui kaup pole kohale saabunud (5,6) või ei saa tapeeti liimida(11,12), enne kui ei ole tapeet sobivaks lõigatud(10,11).
Kasutades võrkplaneerimist ja selle graafikut saab projekti ja ressursse efektiivsemalt rakendada.
Võrkplaneerimine-Laste mängumaja renoveerimine #1 Võrkplaneerimine-Laste mängumaja renoveerimine #2 Võrkplaneerimine-Laste mängumaja renoveerimine #3 Võrkplaneerimine-Laste mängumaja renoveerimine #4 Võrkplaneerimine-Laste mängumaja renoveerimine #5
Punktid 100 punkti Autor soovib selle materjali allalaadimise eest saada 100 punkti.
Leheküljed ~ 5 lehte Lehekülgede arv dokumendis
Aeg2014-11-08 Kuupäev, millal dokument üles laeti
Allalaadimisi 3 laadimist Kokku alla laetud
Kommentaarid 0 arvamust Teiste kasutajate poolt lisatud kommentaarid
Autor Maarja Koddala Õppematerjali autor
0 - soov renoveerida laste mängumaja
1 - mööbel, värvid, tapeet valitud
2 - töötajate palkamine
3 - vajalikud tarbed ostetud ja laenutatud
4 - tooted kätte saadud
5 - vana mööbel eemaldatud
6 - vana tapeet eemaldatud
7 - mängumaja soojustatud
8 - mängumaja puhastatud
9 - katus vahetatud
10 - seinad (ka välisseinad), lagi värvitud
11 - tapeet(kahele seinale) sobivaks lõigatud
12 - tapeet seina liimitud
13 - põrandale vaip paigaldatud
14 - pildid, riiulid seina paigaldatud
15 - valgusallikas lakke riputatud
16 - uus mööbel paigaldatud
17 - ümbruskond koristatud
18 - mängumaja renoveeritud

Sarnased õppematerjalid

Võrkplaneerimine
11
docx

Võrkplaneerimine

Kodune töö nr 1: Võrkplaneerimise ülesande koostamine ja lahendamine. Neiu ja noormees tegelevad oma pulma planeerimisega. Võrkgraafik ettevalmistuse teostamiseks. Sündmused: 0 ­ noormehe abiellu ettepanek neidule 1 ­ vastus on antud 2 ­ külaliste nimekiri on koostatud 3 ­ pulma stiil on valitud 4 ­ tähistamise koht on valitud 5 ­ kokk, tema abilised ja ettekandjad on leitud/valitud/väljaõpetatud 6 ­ tordi disain ja maitse/koostis on valitud 7 ­ menüü on koostatud 8 ­ abiellusõrmused on ostetud 9 ­ meiki kunstniku/juuksuri teenused pulmapäevaks on tellitud 10 ­ kutsed on valmistatud 11 ­ kutsed on saadetud 12 ­ pruudi/peigmehe riietus on valmis 13 ­ peiupoiside/pruudi sõbrataride riietus on valmis 14 ­ lilled(kimpud, saali kaunistused) on tellitud 15 ­

Kvantitatiivsed meetodid majandusteaduses
Kvantitatiivsed meetodid majanduses-võrkplaneerimine
6
doc

Kvantitatiivsed meetodid majanduses: võrkplaneerimine

TARTU ÜLIKOOL Majandusteaduskond VÕRKPLANEERIMISE KODUTÖÖ Pargi haljastus JUHENDAJA: KOOSTAJA : Tartu 2011 Sündmused 0 idee haljastada park; 1 haljastusprojekt tellitud: 2 haljastusprojekt kätte saadud; 3 töötajad palgatud; 4 haljastustarbed soetatud; 5 haljastustarbed kohale toimetatud; 6 kaevamistööd tehtud; 7 park valgustatud; 8 taimed istutatud; 9 taimed väetatud; 10 puud trimmitud; 11 ümbrus korrastatud; 12 pingid paigaldatud; 13 park taasavatud. Tööd Töö nr Töö nimetus Töö kestus 0,1 Haljastusprojekti tellimine 0 päeva 1,2 Haljastusprojekti tegemine 7 päeva 1,3 Töötajate palkamine 3

Majandus
Võrkplaneerimise ülesande koostamine ja lahendamine
10
doc

Võrkplaneerimise ülesande koostamine ja lahendamine

Võrkplaneerimise ülesande koostamine ja lahendamine Koostan võrkgraafiku tööde koordineerimiseks seoses ajalehekioski ehitamise ja avamisega. Tööde tegemise aluseks on projekt, milles sisalduvad ajalehekioski avamiseks vajalikud sündmused ning neid ühendavad tööd. Sündmused: 0 – idee avada ajalehekiosk 1 – välja valitud koht 2 – partneriga kohavalik läbi arutatud 3 – krundi ostmiseks pangast laen saadud 4 – ehitamiseks krunt ostetud 5 – ajalehekioski projekt koostatud 6 – ajalehekioski projekt kooskõlastatud, ehitus- ja tegevusluba saadud 7 – kioski ehitamiseks ja haljastamiseks töömehed palgatud 8 – ajalehekiosk ehitatud 9 – kioski ümbrus korrastatud ja haljastatud 10 – klienditeenindajad palgatud 11 – vajalik kaup hangitud 12 – töötajad välja koolitatud 13 – ajalehekiosk sisustatud ja kaup välja pandud 14 – ajalehekioski avamise kohta reklaam tehtud 15 – kiosk avatud Tööd

Kvantitatiivsed meetodid majandusteaduses
Võrkplaneering
14
docx

Võrkplaneering

TARTU ÜLIKOOL Majandusteaduskond VÕRKPLANEERIMISE KODUTÖÖ Sünnipäeva korraldamine JUHENDAJA: Juta Sikk KOOSTAJA : Kristiine Viiard Tartu 2014 Sündmused: 0 plaan pidada sünnipäeva 1 Koht väljavalitud 2 Koht renditud 3 Kutsed koostatud 4 toidu ja joogi kogused arvestatud 5 Menüü plakatina valmis 6 Toidud tellitud sünnipäeva ajaks 7 Serviis ostetud 8 Koha dekoratsioon mõeldud, pisiasjad paigas 9 Peokleit valitud 10 Juuksur leitud/broneeritud sünnipäeva ajaks 11 Jumestja leitud/ broneeritud sünnipäeva ajaks 12 Juuksuri ja jumestaja juures käidud 13 Sünnipäeva peoks valmistunud, Sünnipäev Tööd Töö nimetus Töö kestus Töö number 1;2 Koha

Optimeerimismeetodid majanduses
Hgvvvtrcurctrcucrt
7
pdf

Hgvvvtrcurctrcucrt

Kodune töö nr 1. Võrkplaneerimise ülesande koostamine ja lahendamine. Arvutimängudega tegeleval stuudiol on uus projekt, mis koosneb arvutimängu ülesehitamisest, k.a disainitöödega ja programmeerimisega. Tööde teostamiseks on toodud võrkgraafik. Sündmused: 1. Tööde realiseerimise algus 2. Mängu kontseptsiooni loomine 3. Mängu peamise sisuliini loomine, süzee kirjutamine 4. Mängu tegelaste väljatöötamine 5. Visuaalsete kontseptsioonide ellu viimine 6. 3Ddisain: kolmemõõtmeliste tegelaste ja mängu ümbruskonna loomine 7. Tehniline arendus: mängumehhaanika programmeerimine, AI programmeerimine (tegelaste vastastikute seoste programmeerimine) 8. UI loomine (interface design) 9. Muusika loomine, näitlejate helisalvestus 10. Mängu alfaversiooni testimine 11. Korrektiive sisse viimine 12. Mängu reklaamimine 13. Mängu väljalase turule Töö nr Töö nimetus Töö kestus (1,2)

Ainetöö
Võrkplaneerimine-Kodutöö
6
doc

Võrkplaneerimine. Kodutöö.

Kodutöö. Tantsukollektiivi X kontserdi korrladamine Sündmused: 0. Idee korraldada tantsukollektiivi X kontsert 1. Kultuurimaja välja valitud 2. Muusika ja tantsud valitud 3. Kontserdi stsenaarium/kava koostatud 4. Tantsud tantsukollektiivi liikmetele õpetatud 5. Tantsukostüümid tellitud 6. Heli- ja valgustusaparaatuur renditud 7. Heli- ja valgustustöötajad palgatud 8. Kontserdijuht palgatud 9. Tantsukostüümid õmmeldud 10. Heli- ja valgustusaparaatuur paigaldatud 11. Kultuurimaja lava kaunistatud 12. Peaproov tehtud 13. Tantsukontserdi reklaam tehtud 14. Piletid müüdud 15. Kontsent toimunud Tööd: Töö nr Töö nimetud Töö kestus (päevades) (0, 1) Esinemiskoha otsimine 2 (0, 2) Tantsude ja muusika valimine 1 (1, 6) Heli- ja valgustusaparatuuride 2 rentimine/ostmine (1, 11) Dekoratsioon

Kvantitatiivsed meetodid majandusteaduses
Võrkplaneerimine
3
docx

Võrkplaneerimine

Võrkplaneerimine Sündmused 1- Idee korraldada suur sünnipäevapidu 2- Asukoht välja valitud (omapoolne) 3- Külalised kutsutud 4- Telk renditud 5- Telk paigaldatud 6- Muusikakeskus renditud 7- Muusikakeskus kätte saadud 8- Muusikakeskuse paigaldamine ja ühendamine 9- Asukoha ümbrus korrastatud 10- Õhtujuht tellitud 11- Söök-jook hangitud 12- Telk kaunistatud ja söök-jook laual 13- Külalised kohal 14- Sünnipäevapidu alustatud Tööd Töö nr Töö nimetus Töö kestus 1,2 Külaliste kutsumine 1 päev 1,3 Telgi rentimine 3 päeva 2,4 Telgi kätte saamine 1 päev 3,4 Telgi paigaldamine 2 päeva 4,5 Telgi ettevalmistamine 2 päeva sisustamiseks 5,6 Muusikakeskuse rentimine 3 päeva 6,7 Muusikakeskuse paigaldamine 2 päeva

Ettevõtlus ja äri planeerimine
Fosforhappe määramine Cola-jookides-potentsiomeetriline tiitrimine
6
docx

Fosforhappe määramine Cola-jookides, potentsiomeetriline tiitrimine

TTÜ keemiainstituut Analüütilise keemia õppetool Instrumentaalanalüüs ­ praktikum Töö pealkiri: Laboratoorne töö nr. Fosforhappe määramine Cola-jookides potentsiomeetriline tiitrimine Õpperühm: Töö teostaja: Töö teostatud: Protokoll esitatud: Õppejõud: Protokoll arvestatud: Töö käik: Mõõda 100 ml Cola-jooki Erlenmeieri kolbi, kata kolb uuriklaasiga, keeda tasasel tulel 20 min selleks, et eemaldada proovist CO2. Jahuta toatemperatuuril ja lahjenda proov 100 ml mõõtkolvis dest. H2O-ga märgini, s.o. 100 ml-ni. Määra kindlaks NaOH täpne kontsentratsioon. Täida bürett NaOH lahusega, fikseeri algnäit. Pese 20 ml pipetti 3x väikeste koguste dekarboniseeritud Cola joogiga. Mõõda 20 ml Co

Instrumentaalanalüüs




Meedia

Kommentaarid (0)

Kommentaarid sellele materjalile puuduvad. Ole esimene ja kommenteeri



Sellel veebilehel kasutatakse küpsiseid. Kasutamist jätkates nõustute küpsiste ja veebilehe üldtingimustega Nõustun
