TEE-EHITUSTÖÖDE
KORRALDUS (ETT0011) KORDAMISKÜSIMUSED
1.
Milles seisneb Piiratud hankemenetluse põhiline erinevus Avatud
hankemenetlusest?
Avatud
hankemenetlus on hankemenetlus, mille
korral
võib
pakkumuse esitada iga huvitatud isik,
kes
vastab RHS § 12 lõikes 3 sätestatud tunnustele
ja
võimalikele sama lõike alusel kehtestatud
piirangutele.
Piiratud
hankemenetlus on hankemenetlus, mille
korral
võib iga huvitatud isik esitada
hankemenetluses osalemise taotluse,
kuid
pakkumuse saavad esitada üksnes
need
hankija poolt
objektiivsete ja mittediskrimineerivate
kriteeriumide alusel valitud
taotlejad, kellele hankija
teeb
pakkumuse esitamise ettepaneku.
2.
Kuidas valitakse edukas pakkumus Väljakuulutamisega läbirääkimistega
HM-s?
Väljakuulutamisega
läbirääkimistega
hankemenetlus on hankemenetlus,
mille korral
iga
huvitatud isik võib esitada hankemenetluses
osalemise taotluse ja hankija teeb
vähemalt
kolmele
enda poolt objektiivsete ja
mittediskrimineerivate
kriteeriumide alusel
väljavalitud taotlejale pakkumuse
esitamise
ettepaneku ning peab nendega
läbirääkimisi
pakkumuste üle, et
kohandada nende
esitatud
pakkumusi hankedokumentides
sätestatud
nõuetele
ja valida välja edukas pakkumus.
3.
Millised on Hankija õigused ja kohustused saadud pakkumuste
hindamisel?
4.
Millised Ehitaja tegevused on olulised kvaliteedi tagamisel ?
5. Kas
ja millal on Omanikujärelevalve teostamine kohustuslik?
Väikeste hoonete puhul pole kohustuslik.
6.
Selgita 3K kriteeriumi mõtet projekti juhtimisel.
Omaniku
jaoks on projekti juhtimisel oluline
hoida
oma kontrolli all kolm parameetrit:
kulud,
kestus ja kvaliteet – 3K
7.
Selgita näidete abil milliseid töid nimetatakse liinitöödeks.
Osa
töid korduvad pidevalt terve tee ulatuses
–
katenditööd, märkimistööd või
perioodiliselt
–
truubid; neid nimetatakse
liinitöödeks ja
nende
mahud ei erine väga suures ulatuses.
8.
Selgita näidete abil, milliseid töid nimetatakse koondatud töödeks.
Niisuguseid töid, mille maht on
lühikesel
lõigul
väga suur, nimetatakse koondatud
tööd:
sügavad
kaevikud , täidendid,
sood ,
sillad/viaduktid.
9.
Selgita järjestikuse ehitusmeetodi ja voolumeetodi erinevust.
10.

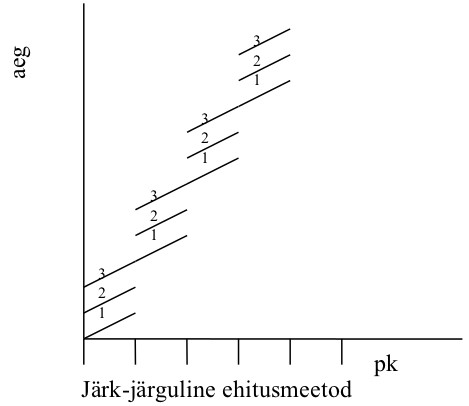

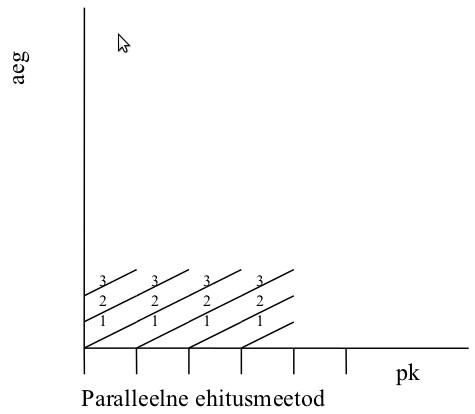

Selgita paralleelse ehitusmeetodi erinevust järk-järgulisest
ehitusmeetodist.
11. Mis
on osavool ?
Osavool
on mingi töö tegemine haardealal. Näiteks
asfaldi laotamine,
rullimine jne. Osavoolu
toodanguks on haardealal
tehtud
töö – paigaldatud asfaldi kogus tonnides või kaetud m 2.
12. Mis
on haardeala ?
objekti
osa, kus töötab üks osavool
(tehakse
ühte tööd). Haardealad võivad olla alalised –
ühised
kõikidele ehitusprotsessidele (ühiste piiridega),
või
muutuvad – haardealade piirid ei lange osaliselt
kokku.
13. Mis
on organisatsiooniline vaheaeg ja millest see sõltub?
Organisatsiooniline vaheaeg tekib
voolude
tasakaalustamatusest või jäetakse
teadlikult ootamatute
häirete
leevendamiseks.
14. Mis
on tehnoloogiline vaheaeg ja millest see sõltub?
Tehnoloogiline vaheaeg on määratud
projektlahendusega ja ei ole
vähendatav
ehituskorralduslikult.
15.
Milleks saab kasutada ehitusvoolu maatriksarvutust?
16.
Milles seisneb paradoksaalse ruudu paradoks?
Ehitatava osa kestus väheneb, kuid terve ehituse pikkus suureneb.
17.
Mida iseloomustab maatriksi tihendustegur?
Kui tihedalt on tööd nagu kokku pakitud, kui
pingeline on
graafik .
18.
Nimeta 4 põhilist faktorit , mida jälgida kalendergraafiku
koostamisel.
Aluseks
võtta:
projekti võrkgraafik või
voolehituse maatriks;
tegevuste kestuste
hinnangud ;
ressursside vajadused ja
kättesaadavused;
reaalne kalender (pühad jm).
19.
Nimeta 3 põhilist ehitusprotsessi graafilise kujutamise viisi.
Joongraafik (Gantt’i graafik)
Tsüklogramm
Võrkgraafik
20.
Millisele projekti etapile tuleb Tellijal pöörata kõige rohkem
tähelepanu?
Ettevalmistavas
etapis omanik
määrab projektijuhi;
laseb teha tasuvusuuringu;
laseb koostada
eskiisprojekti ;
teeb kulude-tulude arvestuse;
valib finantseerimisskeemi
vajalikud laenulepingud;
21.
Milliseid toiminguid on vaja teha planeerimise edukaks õnnestumiseks?
Eduka projekti läbiviimiseks tuleb suurem
tähelepanu pöörata ettevalmistusetapile, sest
selles etapis tehtud vigu või tegemata jätmisi on
hiljem raske parandada, kui see üldse
võimalikuks osutub.
22. Mis
on projekt projektijuhtimise metoodika mõistes?
Projekt
on ajutine ülesanne,
mis
tuleb lahendada
tähtaegselt, kasutades
selleks
kindlaksmääratud
ressursse
23.
Mida nimetatakse projekti juhtimiseks?
Projekti
eesmärgi saavutamiseks vajalike teadmiste,
oskuste,
vahendite ja tehnika rakendamine
kavandatud tegevuste kaudu.
24.
Nimeta 5 põhilist nõuet projekti eesmärgistamisel.
Ei
ole võimalik tulemuseni jõuda ainult ühe organisatsiooni
või
allüksuse töötajaid kaasates.
Ei
ole võimalik kasutada tavapäraseid
monotoonseid/rutiinseid protsesse.
Klientide/sihtrühmade nõuded
tulemusele on väga
eripärased.
Soovitakse väiksema hulga
inimestega jõuda tulemuseni.
Soovitakse saada ainulaadseid,
unikaalseid lahendusi.
25.
Mida nimetatakse projektijuhtimise metoodikas kriitiliseks teeks ?
Kõige
pikemat teed nim. kriitiliseks teeks. Kriitiline tee määrab
ära
kogu tööde kompleksi
kestvuse .

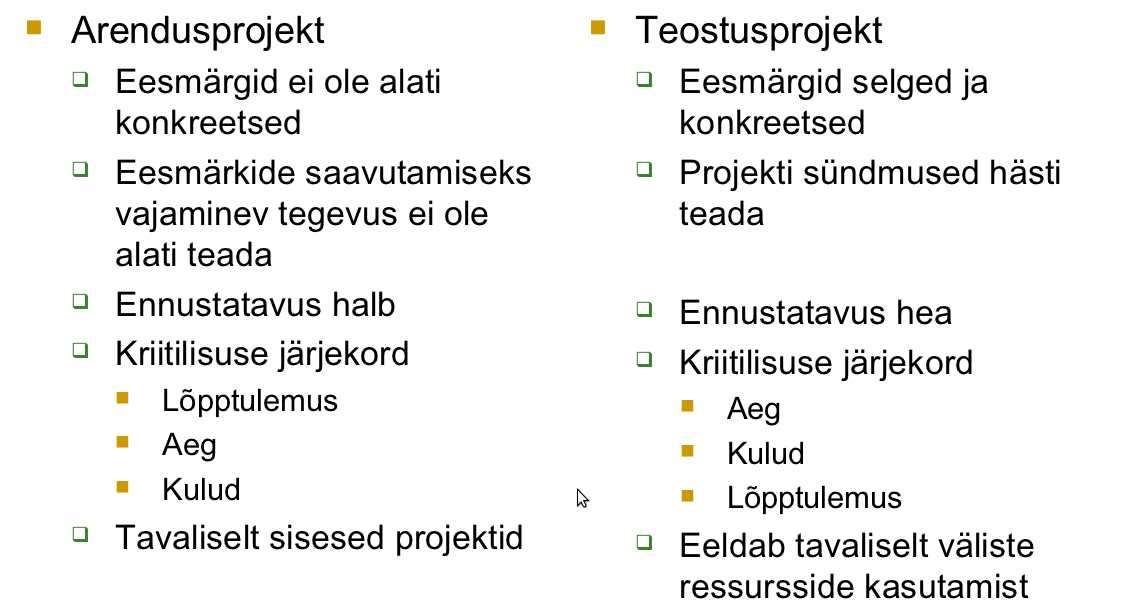

26. Mis
on arendus- ja teostusprojekti põhiline erinevus?
27.

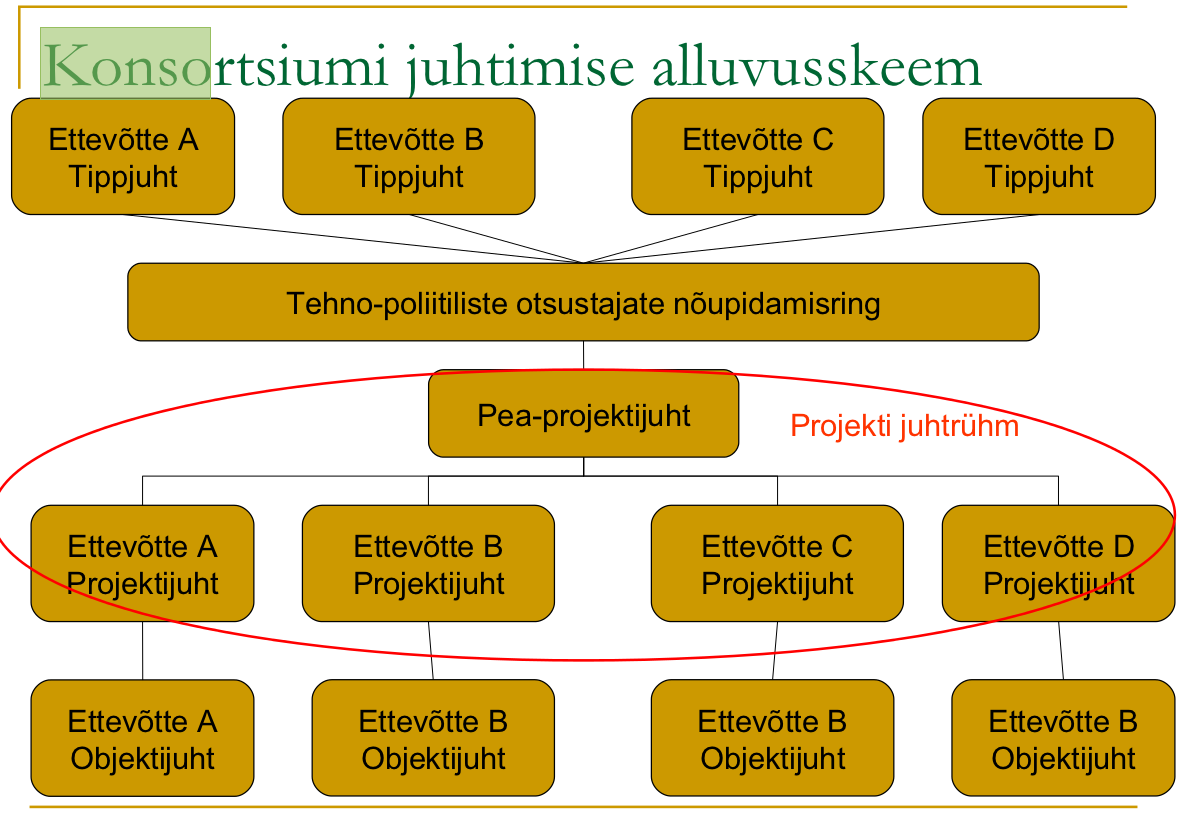

Selgita konsortsiumi alluvusskeemi maantee ehituse
projektijuhtimisel.
28.
Selgita ehitusorganisatsiooni maatriksskeemi (vastutusala ja
käsuliin).
29. Mis
on riskianalüüsi ülesanne ja mis on selle protsessi 3 põhisammu?
Riskide
analüüsi ülesandeks on nende faktorite määratlemine,
mis
võivad ohustada (planeeritud aja, -ressursside ja –eelarvega)
projekti
defineeritud eesmärgini jõudmist.
Esimene
samm – määratlemine, eesmärgiks kõigi projekti
edukust
ohustavate faktorite identifitseerimine.
Risk
on suur, kui esinemise tõenäosus on suur või riski mõju
projekti
edukusele on suur.
Riskide
maandamiseks on preventiivsed või korrektiivsed
meetmed.
30.
Millised tingimused tagavad optimaalse ja efektiivse tööjaotuse?
Iga
töös osaleja saab sellise ülesande, mis on jõukohane ning
mille
täitmiseks on tal eeldused.
Jaotatuna peab ülesanne olema
selgelt
eristatav ja selle täitmine
sõltumatu teistest täitjatest.
Pidev
tööülesannete olemasolu ja pidev tööjaotus tagavad
spetsialiseerumise.
31.
Milline on juhtmasin muldkeha kaevetöödel?
Ekskavaator ?
32. Mis
määrab tootlikkuse pinnase sisseveol karjäärist?
Buldooser?
33.
Millistest masinatest koosneb stabiliseerimisrong
kompleksstabiliseerimisel?
Bituumen stabi vesi ; rull?34.
Kirjelda stabiliseerimistööde protsessi materjaliveost kuni
järelhoolduseni.
Materjal
teelesegatakse
ära, rull pealehöövel kalded , rull35.
Millise rulli valiksid maantee asfalteerimisel põhitihendamiseks?
Põhitihendamine – 7-9 t
tandem-(
vibro -)rull või kombirull
36.
Millise asfaldilaoturi valiksid maantee asfalteerimiseks?
Olenevalt objekti vajadusest
suurusest ratas kui kõva alus
37. Mis
määrab (tavaliselt) asfalteerimise tootlikkuse?
Tehase
tootlikkus 38.
Selgita rullide liikumisskeemi asfaldi tihendamisel (nii paanil kui
ka vuugid ).
Peab olema laoturiga kooskõlas, 30-50m sõidetakse otse, alles
kaugemal liigutakse teise jälje peale.
39.
Millist tehnikat võiks kasutada maantee peenarde ehituseks?
40.
Millist tehnikat võiks kasutada maantee muldkeha nõlvade
planeerimiseks?
